【案例六】
背景:

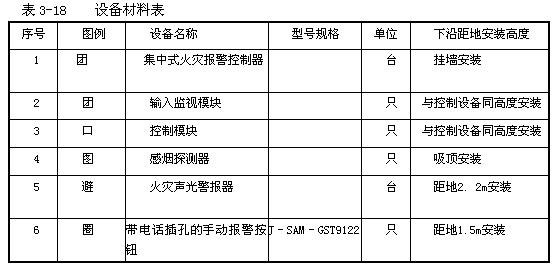

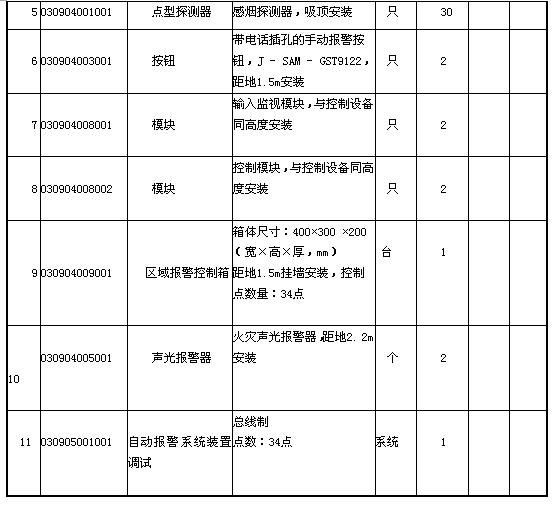

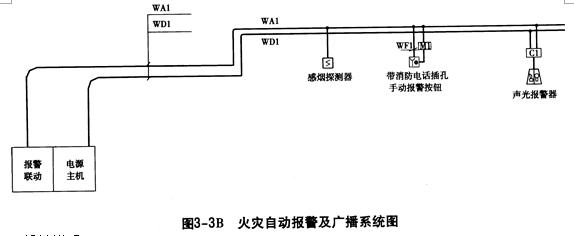

某商廈一層火災自動報警系統工程平面圖和系統圖如圖3-3A,3-3B所示,設備材料明細見表3-18。
設計說明:
1.火災自動報警系統線路由一層保衛室消防集中報警主機引出,沿水平、垂直線穿焊接鋼管沿內、頂板暗敷,敷設高度為離地3m。
2.WA1為報警(聯動)二總線,采用NH - RVS -2×1.5, WD1為電源二總線采用NH - BV -2.5。
3.控制模塊和輸入模塊均暗裝在開關盒內。
4.自動報警系統裝置調試的點數按本圖內容計算。
5.消防報警主機集中式火災報警控制器安裝高度為距地1.5m,箱體尺寸:400 ×300 ×200(寬×高×厚,mm)。
6.NC16平面中火災報警聯動線途經控制模塊時為四根線,兩根DC24V電源線,兩根報警線,共管敷設,穿西20焊接鋼管沿頂板,墻內暗敷,未通過控制模塊的為二根報警線,穿咖20焊接鋼管沿頂板,墻內暗敷。
7.配管水平長度見圖示括號內容數字,單位為米。
問題:

1.根據圖示內容和《通用安裝工程量計算規范》和《計價規范》的相關規定,分部分項工程的統一編碼,見表3-19。列式計算配管及配線的工程量,并編制其分部分項工程量清單。
2.某投標人擬按以下數據進行該工程的投標報價。
假設該安裝工程計算出的各分部分項工程工料機費用合計為100萬元,其中人工費占10%。安裝工程腳手架搭拆的工料機費用,按各分部分項工程人工費合計的8%計取,其中人工費占25%;安全防護、文明施工措施費用,按當地工程造價管理機構發布的規定計2萬元,其他措施項目清單費用按3萬元計。
施工管理費、利潤分別按人工費的54%,46%計。暫列金額1萬元,專業工程暫估價2萬元(總承包服務費按3%計取),不考慮計日工費用。
規費按5%稅率計取;稅金按稅率3.41%計取。
編制單位工程投標報價匯總表,并列出計算過程。
分析要點:
本案例要求按《通用安裝工程量計算規范》和《計價規范》的規定,掌握編制電氣單位工程的工程量清單及清單計價的基本方法。具體是:編制分部分項工程量清單與計價表時,應能列出火災自動報警工程的分項子目,掌握工程量計算方法和火災自動報警;掌握電氣工程的工程量清單與計價的基本原理;掌握編制安裝工程的措施項目清單計價表和腳手架工程及其他費用的計算方法;熟悉編制單位工程投標報價匯總表的基本方法。
答案:
問題1:
解:火災報警系統配管配線的工程量計算如下:
(1)WD1回路,咖20鋼管暗配:(3-1.5-0.3)+1.6+9.6+6+7+7+5.5+(3-1.5)+(3―1.5)+1.2+(3―2.2)+6+6+7+5.O+(3―2.2)+(3-2.2)+1.2+(3-1.5)=71.2(m)
電源二總線NH - BV -2. 5mm2:(71.20 +0.3+0.4) ×2=143.80(m)
(2)WA1回路,620鋼管暗配:
7 +5.5 +7 ×2 +6 +7 ×3 +6 ×4 +7 ×5 +7.5 +6 ×4 +7=151.00(m)
報警二總線NH - RVS -2×1.5mm2:71.20+(151.00+0.3+0.4)=222. 90 (m)
合計:620鋼管暗配:71.20+151=222. 20(m)
電源二總線NH - BV -2.5mm2:143.80m
報警二總線NH - RVS -2×1.5mm2:222. 90m

分部分項工程量清單見表3-20。
問題2:
解:各項費用的計算過程如下:
1.分部分項工程清單計價合計= 100+100×10%×(54% +46%)=110.00(萬元)
2.措施項目清單計價合計:
(1)腳手架搭拆費= 100×10%×8%+100×10%×8% ×25%×(54% +46%)
=0.8+0.2=1.00(萬元)
(2)安全防護、文明施工措施費=2.00(萬元)
(3)其他措施項目費=3.00(萬元)
措施項清單計價合計=1 +2 +3 =6.00(萬元)
3.其他項目清單計價合計=暫列金額+專業工程暫估價+總承包服務費
=1+2 +2 ×3% =3.06(萬元)
4.規費=(分部分項工程費+措施項目費+其他項目費)×5%
=( 110 +6 +3.06)×5% =5. 953(萬元)
5.稅金=(110+6+3.06+5.953) ×3.41% =125.013 ×3.41% =4.263(萬元)
6.投標報價合計= 110 +6 +3.06 +5.953 +4. 263=129.28(萬元)

該單位工程投標報價匯總表,見表3-21。
最新資訊
- 2025年一級造價師計價常考知識點:國產非標準設備原價2025-09-26
- 考前必看!一級造價師《案例分析》易錯點整理!2025-09-26
- 2025年一級造價師《案例分析》常考知識點:招投標時限2025-09-25
- 純干貨!一級造價師考前急救錦囊免費領,全是搶分要點!2025-09-25
- 劃重點!一級造價師管理各章節近五年真題分值分布2025-09-25
- 2025年一級造價師《案例分析》常考知識點:財務基礎數據的計算2025-09-24
- 劃重點!2025年一級造價師《工程計價》考前必背公式匯總2025-09-24
- 考前沖刺!2025年一級造價師萬人模考(二)全科模擬題及答案2025-09-23
- 速領!2025年一級造價師《案例分析》萬人模考(二)試題2025-09-21
- 免費領!2025年一級造價師《造價管理》萬人模考(二)試題2025-09-20
