【案例七】

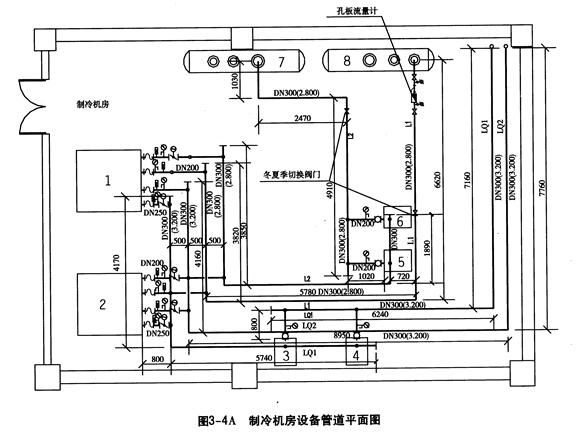

1.某制冷機房設備管道平面圖、系統圖,如圖3-4A、圖3-4B所示。

2.根據《通用安裝工程量計算規范》的規定,分部分項工程的統一項目編碼,見表3-22。
說明:
1.制冷機房室內地坪標高為±0.00,圖中標注尺寸除標高單位為米外,其余均為毫米。
2.系統工作壓力為1.OMPa,管道材質為無縫鋼管,規格為忱19×9,D273×12, D325×14,彎頭采用成品壓制彎頭,三通為現場挖眼連接。管道系統全部采用電孤焊接。所有法蘭為碳鋼平焊法蘭。
3.所有管道、管道支架除銹后,均刷紅丹防銹底漆兩道,管道采用橡塑管殼(厚度為30mm)保溫。
4.管道支架為普通支架,管道安裝完畢進行水壓試驗和沖洗,需符合規范要求;管道焊口無探傷要求。

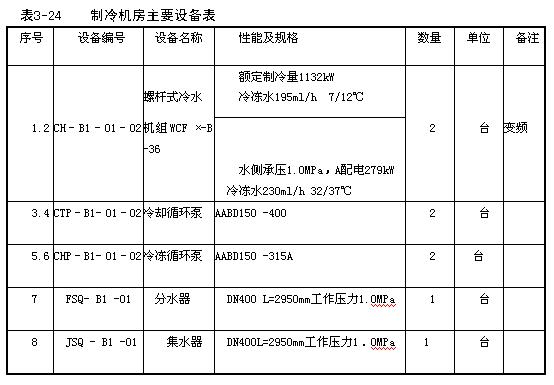

5.圖例與材料明細表、制冷機房主要設備表分別見表3 -23和表3-24。
問題:
1.根據圖示內容和《通用安裝工程量計算規范》的規定,列式計算該系統的無縫鋼旨安裝及刷油、保溫的工程量。將計算過程填人分部分項工程量計算表中。

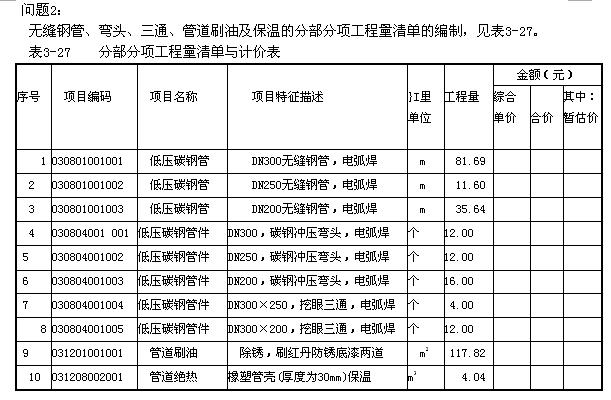

2.根據《通用安裝工程量計算規范》和《計價規范》的規定,編列該管道系統的無縫鋼管、彎頭、三通、管道刷油及保溫的分部分項工程量清單。

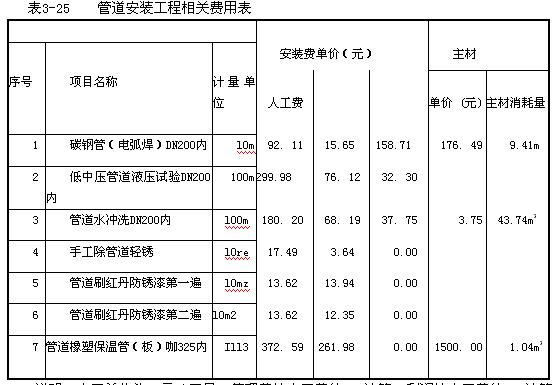

3.根據表3 -25給出的無縫鋼管硯19 ×9安裝工程的相關費用,分別編制該無縫鋼管分項工程安裝、管道刷油、保溫的工程量清單綜合單價分析表。
說明:人工單價為50元/工日,管理費按人工費的50%計算,利潤按人工費的30%計算。
分析要點:
本案例要求按《通用安裝工程量計算規范》和《計價規范》的規定,掌握編制管道單位工程的分部分項工程量清單與計價表的基本方法。具體是:編制分部分項工程量清單與計價表時,應能列出管道工程的分項子目,掌握工程量計算方法。
計算管道安裝工程費用時,應注意計算鋼管長度時,不扣除閥門、管件所占長度。管道的刷油、保溫應單獨列示清單工程量。
答案:
問題1:

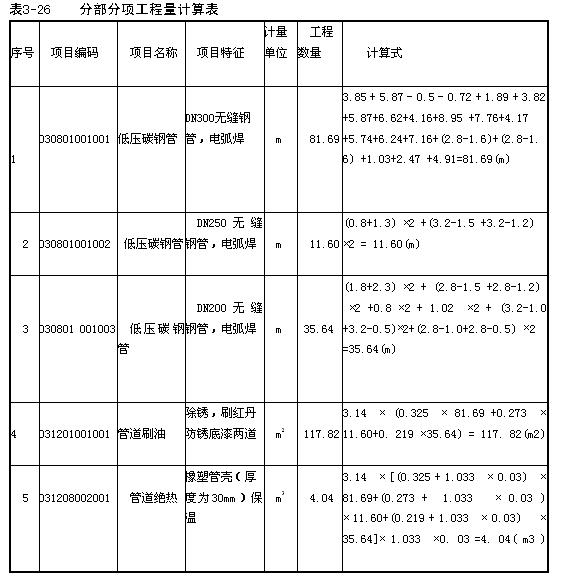

解:列表計算工程量,無縫鋼管工程量計算過程,見表3-260
管道絕熱工程量計算公式為V=π×(D+ 1.033δ)×1.033δ×L,π-圓周率,D一直徑,1.033一調整系數,δ一絕熱層厚度,L一管道延長米。
問題3:

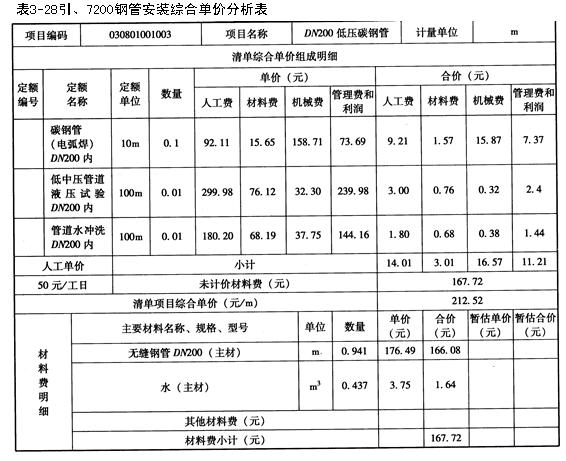

1.編制無縫鋼管DN200分項工程的工程量清單綜合單價分析表,見表3-28 。
計算綜合單價時,應考慮每米管道無縫鋼管主材的消耗量0. 941m,綜合單價中包括管道水沖洗和液壓試驗的費用。

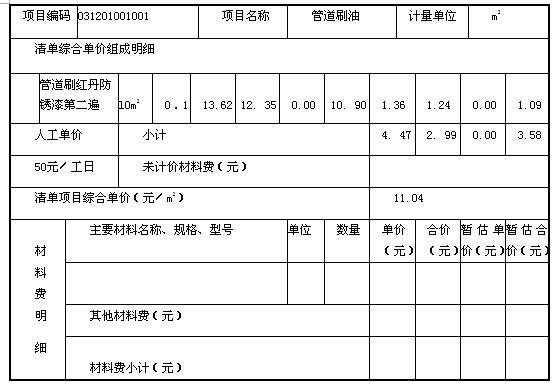

2.編制無縫鋼管DN200刷油的工程量清單綜合單價分析表,見表3-29。
計算刷油的綜合單價時,應包括除銹、刷油的價格。

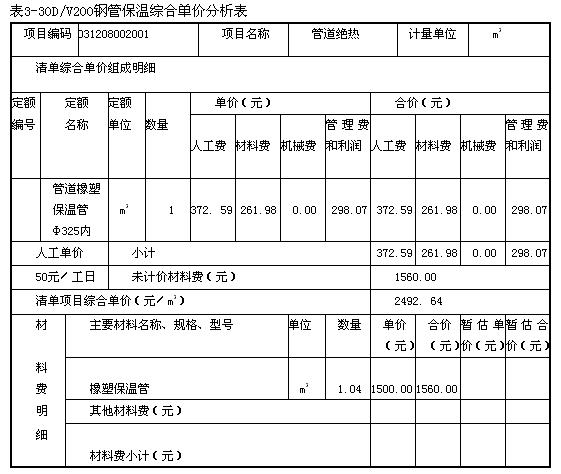

3.編制無縫鋼管DN200保溫的工程量清單綜合單價分析表,見表3-30。
計算保溫的綜合單價時,橡塑保溫管(板)主材數量應考慮4%的損耗。
最新資訊
- 2025年一級造價師計價常考知識點:國產非標準設備原價2025-09-26
- 考前必看!一級造價師《案例分析》易錯點整理!2025-09-26
- 2025年一級造價師《案例分析》常考知識點:招投標時限2025-09-25
- 純干貨!一級造價師考前急救錦囊免費領,全是搶分要點!2025-09-25
- 劃重點!一級造價師管理各章節近五年真題分值分布2025-09-25
- 2025年一級造價師《案例分析》常考知識點:財務基礎數據的計算2025-09-24
- 劃重點!2025年一級造價師《工程計價》考前必背公式匯總2025-09-24
- 考前沖刺!2025年一級造價師萬人模考(二)全科模擬題及答案2025-09-23
- 速領!2025年一級造價師《案例分析》萬人模考(二)試題2025-09-21
- 免費領!2025年一級造價師《造價管理》萬人模考(二)試題2025-09-20
