  3.5 進度計劃及參數分析環球環球網校網校

  [案例3.21]工程進度網絡計劃的參數分析

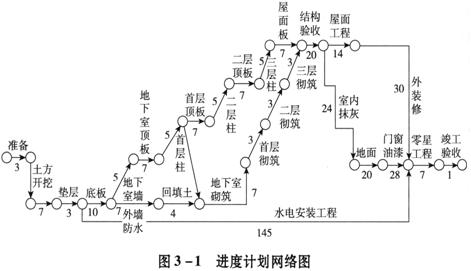

  [背景] 某市一小學教學樓,建筑面積4682┫,地下一層,地上三層。工程結構:為框架剪力墻結構,其中地下全現澆;地上為框架結構,填充墻為加氣混凝土砌塊。建筑裝修:600×600地磚地面,頂棚和墻面刷乳膠漆,配套電氣工程。該工程進度計劃見圖3-1,其中工序上邊的數字為該工序需要的日歷天數。環球環球網校網校

  【注:1、關鍵路線:準備→土方開挖→墊層→底板→地下室墻→地下室底板→地下室頂板→首層柱→首層頂板→二層柱→二層頂板→三層柱→屋面板→結構驗收→室內抹灰→地面→門窗、油漆→零星工程→竣工驗收。共:171天

  2、從底板―結構驗收:(底板)10+(地下室墻)5+(地下室頂板)7+(首層柱)5+(首層頂板)7+(二層柱)5+(二層頂板)7+(三層柱)5+(屋面板)7+(結構驗收)20=78天

  3、室內裝修:(室內抹灰)24+(地面)20+(門窗油漆)28=72天

  4、如果屋面工程用了45天,則屋面工程+外裝修=45+30=75(天),比室內抹灰+地面+門窗油漆=24+20+28=72天 多出3天。

  此時,關鍵線路發生變化,即:屋面工程→外裝修由非關鍵工序上升為關鍵路線上的工序,而“室內抹灰→地面→門窗油漆”不再是關鍵工序,實際工期變化為:3+7+3+78+(屋面工程增加為)45+30+8=174(日)】

  [問題]環球環球網校網校

  (1)招標過程中經常遇到哪幾種工程進度計劃?各有什么優勢?

  (2)進度計劃中,從底板到結構驗收結束用了多少日?室外、室內裝修用了多少日?水電安裝工程安排了多少日?

  (3)找出本項目的關鍵線路。如果合同工期為180日歷天,該工程進度計劃是否滿足合同要求?如果屋面防水材料晚到,屋面工程實際花去了45日,是否影響工期?為什么?如仍按原計劃竣工,應采取什么措施?環球環球網校網校

  [分析] 招標投標活動中常見的工程進度計劃一般有兩種,一種是進度計劃網絡圖,另一種是進度計劃橫道圖,均用來控制工程進度,并適時依據具體情況進行調整。網絡圖優點是能體現相互工序間的邏輯關系,體現施工組織中的關鍵線路,但總施工時間需要一定計算確定;橫道圖的優點是可以直接在圖上看到所有工序、總施工時間等,但不能體現相互工序間的邏輯關系。招標投標活動中,需要投標人提供何種表現的進度計劃,招標人可以在招標文件中約定。這兩種表現形式,《中華人民共和國標準施工招標文件》(2007年版)中均有所體現。

招標師職業水平考試介紹
招標師職業水平考試內容
招標師職業水平考試報名收費標準
2009年招標師考試成績查詢匯總

更多信息請訪問:招標師頻道    招標師論壇

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

招標師資格查詢

招標師歷年真題下載 更多

招標師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

招標師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
