欧美老妇人XXXX-天天做天天爱天天爽综合网-97SE亚洲国产综合在线-国产乱子伦精品无码专区

當前位置: 首頁 > 一級造價工程師 > 一級造價工程師備考資料 > 2014年造價師《案例分析》教材第五章案例十二

2014年造價師《案例分析》教材第五章案例十二

更新時間:2014-08-29 10:06:16 來源:|0 瀏覽0收藏0

一級造價工程師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請?zhí)顚憟D片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要 2014年造價工程師教材在2013年基礎上有所修訂,環球網校整理“2014年造價師《案例分析》教材”供大家參考使用!

   課程推薦:精品VIP―網+面強勢結合     環球造價工程師案例強化套餐

  相關推薦:2014年造價工程師在線模考   2014年造價工程師考試大綱

   專題推薦:環球網校造價最全習題演練套餐 環球網校造價工程師培訓權威

  案例十二

  背景:

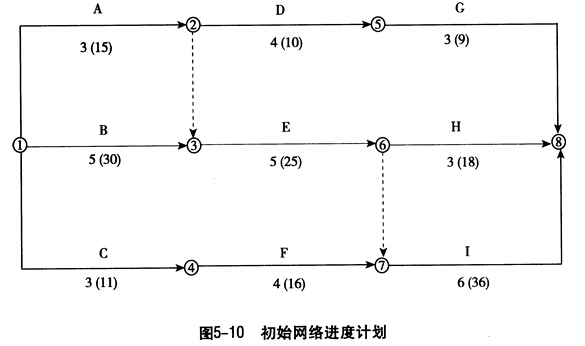

  某工程項目業主通過工程量清單招標確定某承包商為中標人,并簽訂了工程合同,工期為16天。該承包商編制的初始網絡進度計劃,如圖5-10所示,圖中箭線上方字母為工作名稱,箭線下方括號外數字為持續時間(單位:天),括號內數字為總用工日數(人工工資標準均為80元/工日,窩工補償標準均為35元/工日)。

  由于施工工藝和組織的要求,工作A、D、H需使用同一臺施工機械(該種施工機械運轉臺班費800元/臺班,閑置臺班費550元/臺班),工作B、E、I需使用同一臺施工機械(該種施工機械運轉臺班費600元/臺班,閑置臺班費400元/臺班),工作C、E需由同一班組工人完成作業,為此該計劃需做出相應的調整。

  問題:

  1.請對圖5-10所示的進度計劃做出相應的調整,繪制出調整后的施工網絡進度計劃,并指出關鍵線路。

  2.試分析工作A、D、H的最早開始時間、最早完成時間。如果該三項工作均以最早開始時間安排作業,該種施工機械需在現場多長時間、閑置多長時間?若盡量使該種施工機械在現場的閑置時間最短,該三項工作的開始作業時間應如何安排?

  3.承包商使機械在現場閑置時間最短的合理安排得到監理人的批準。在施工過程中,由于設計變更,致使工作E增加工程量,作業時間延長2天,增加用工10個工日,材料費用2500元,增加相應的措施人材機費用900元;因工作E作業時間的延長,致使工作H、I的開始作業時間均相應推遲2天;由于施工機械故障,致使工作G作業時間延長1天,增加用工3個工日,材料費用800元。因業主原因的某項工作延誤致使其緊后工作開始時間的推遲,需給予人工窩工補償。如果該工程管理費按人工、材料、機械費之和的7%計取,利潤按人工、材料、機械費和管理費之和的4.5%計取,規費費率6. 82%,稅金3.41%。試問:承包商應得到的工期索賠和費用索賠是多少?

  分析要點:

  本案例考核了工程網絡施工進度計劃的調整、施工機械時間利用分析與優化和工程量清單計價條件下工程變更和索賠的處理方法等內容。

  在對雙代號工程網絡施工進度計劃進行調整時,要注意利用虛工作來正確表達各項工作之間的邏輯關系。

  在分析施工機械時間利用情況時,需要掌握各項工作時間參數的概念與分析計算方法,以及在時差范圍內,施工機械時間的調整方法。

  當發生索賠事件后,除了要合理分析計算該索賠事件直接涉及的工作的時間和費用索賠之外,還要分析該索賠事件對后續工作有無影響。本案例根據題意,因設計變更致使工作E作業時間延長后,還要分析工作E作業時間延長對后續工作H、I的影響。

  在處理工程量清單計價條件下工程變更和索賠問題時,需要掌握建筑安裝工程費用的構成和工程量清單計價的基本方法。根據《建設工程工程量清單計價規范》 ( GB50500--2013)的規定,工程費用計算方法可簡化為:工程費用=∑計價項目費用×(1+規費費率)×(1+稅金率)。

  計價項目應該包括分部分項工程項目、措施項目和其他項目等部分,相應費用應包括人工費、材料費、機械使用費、管理費、利潤及風險等費用。

  根據清單計價的精神,由窩工引起的人工窩工費用和機械閑置費用索賠額也應計取規費和稅金。

  答案:

  問題1:

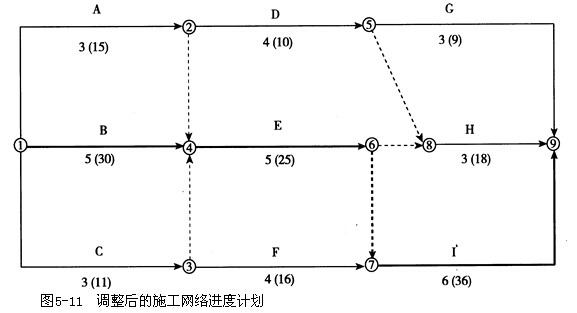

  答:根據施工工藝和組織的要求,對初始網絡進度計劃做出調整后的網絡進度計劃如圖5-11所示。關鍵線路為圖中粗線所示。

  問題2:

  答:

  (1)根據圖5-11所示的施工網絡計劃,工作A、D、H的最早開始時間分別為0,3、10,工作A、D、H的最早完成時間分別為3、7、13 。

  (2)如果該三項工作均以最早開始時間開始作業,該種施工機械需在現場時間由工作A的最早開始時間和工作H的最早完成時間確定為:13-0=13(天);

  在現場工作時間為:3+4+3=10(天);在現場閑置時間為:13-10 =3(天)。

  (3)若使該種施工機械在現場的閑置時間最短,則應令工作A的開始作業時間為2(即第3天開始作業),令工作D的開始作業時間為5或6(即工作A完成后可緊接著開始工作D或間隔1天后開始工作D),令工作H按最早開始時間開始作業,這樣,該種機械在現場時間為1 1天,在現場工作時間仍為1 0天,在現場閑置時間為:11-10=l天。

  問題3:

  答:(1)工期索賠2天。

  因為只有工作I(該工作為關鍵工作)的開始作業時間推遲2天導致工期延長,且該項拖延是甲方的責任;工作H(該工作為非關鍵工作,總時差為3天)的開始作業時間推遲2天不會導致工期延長;由于施工機械故障致使工作G作業時間延長1天,其責任不在甲方。

  (2)費用索賠8812.71元,包括:

  1)工作E費用索賠=(分項工程人材機費用+措施人材機費用)×(1+管理費率)×(1+利潤率)×(1+規費費率)×(1+稅金率)

  =( 10×80. 00+2500+2×600+900)×(1+7%)× (1+4.5%) ×(1 +6.82%)×(1+3.41%) =6669.74(元)

  2)工作H費用索賠=(人工費用增加+機械費用增加)×(1+規費費率)×

  (1+稅金率)

  =(18/3×2×35.00 +2×550)×(1+6. 82%)×(1+3.41%)

  = 1679.03(元)

  3)工作I費用索賠= (36/6 ×2 ×35.00)×(1+6. 82%)×(1+3.41%)

  = 463.94(元)

  費用索賠合計= 6669. 74+1679.03+463.94=8812. 71(元)

       環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道論壇,隨時與廣大考生朋友們一起交流!

更多造價工程師信息:



編輯推薦:

2014VIP套餐搶報,2013年課件,不過重學

2014年造價工程師免費通關課程

造價工程師考試歷年真題匯總(2010-2013)

 環球造價工程師各地區交流群

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
