【案例十一】
背景:
某大型工程,由于技術難度大,對施工單位的施工設備和同類工程施工經驗要求高,而且對工期的要求也比較緊迫。招標人在對有關單位及其在建工程考察的基礎上,僅邀 請了三家國有特級施工企業參加投標,并預先與咨詢單位和該三家施工單位共同研究確、定了施工方案。招標人要求投標人將技術標和商務標分別裝訂報送。招標文件中規定采用綜合評估法進行評標,具體的評標標準如下:
1.技術標共30分,其中施工方案10分(因已確定施工方案,各投標人均得10分)、施工總工期10分、工程質量10分。滿足招標人總工期要求(36個月)者得4分,每提前1個月加1分,不滿足者為廢標;招標人希望該工程今后能被評為省優工程,自報工程質量合格者得4分,承諾將該工程建成省優工程者得6分(若該工程未被評為省優工程將扣罰合同價的2%,該款項在竣工結算時暫不支付給施工單位),近三年內獲魯班工程獎每項加2分,獲省優工程獎每項加1分。
2.商務標共70分。標底為35500萬元。報價為標底的98%者得滿分(70分),在此基礎上,報價比標底每下降1%,扣1分,每上升1%,扣2分(計分按四舍五人取整)報價超過標底5%以上者為廢標。
問題:
1.該工程采用邀請招標方式且僅邀請三家投標人投標,是否違反有關規定?為什么?
2.請按綜合得分最高者中標的原則確定中標人。
3.若改變該工程評標的有關規定,將技術標增加到40分,其中施工方案20分(各投標人均得20分),商務標減少為60分,是否會影響評標結果?為什么?若影響,應由哪家投標人中標?
分析要點:
本案例考核招標方式和評標方法的運用。要求熟悉邀請招標的運用條件及有關規定,并能根據給定的評標辦法正確選擇中標人。本案例所規定的評標辦法排除了主觀因素,因而各投標人的技術標和商務標的得分均為客觀得分。但是,這種“客觀得分”是在主觀規定的評標方法的前提下得出的,實際上不是絕對客觀的,因此,當各投標人的得分較為接近時,需要慎重決策。
問題3實際上是考核對評標方法的理解和靈活運用。根據本案例給定的評標方法,這樣改變評標的規定并不影響各投標人的得分,因而不會影響評標結果。若通過具體計算才得出結論,即使答案正確,也是不能令人滿意的。
答案:
問題1:
答:不違反(或符合)有關規定。因為根據有關規定,對于技術復雜的工程,允許采用邀請招標方式,邀請的投標人不得少于三家。
問題2:

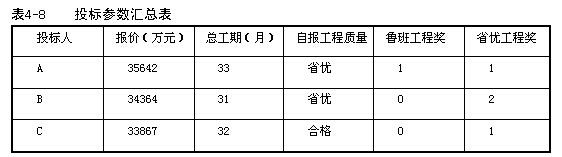

解:1.計算各投標人的技術標得分,見表4-9。
因為投標人B的綜合得分最高,故應選擇其作為中標人。
問題3:
答:這樣改變評標辦法不會影響評標結果,因為各投標人的技術標得分均增加10分(20 -10),而商務標得分均減少10分(70 -60),綜合得分不變。
最新資訊
- 2025年一級造價師計價??贾R點:國產非標準設備原價2025-09-26
- 考前必看!一級造價師《案例分析》易錯點整理!2025-09-26
- 2025年一級造價師《案例分析》常考知識點:招投標時限2025-09-25
- 純干貨!一級造價師考前急救錦囊免費領,全是搶分要點!2025-09-25
- 劃重點!一級造價師管理各章節近五年真題分值分布2025-09-25
- 2025年一級造價師《案例分析》??贾R點:財務基礎數據的計算2025-09-24
- 劃重點!2025年一級造價師《工程計價》考前必背公式匯總2025-09-24
- 考前沖刺!2025年一級造價師萬人??迹ǘ┤颇M題及答案2025-09-23
- 速領!2025年一級造價師《案例分析》萬人模考(二)試題2025-09-21
- 免費領!2025年一級造價師《造價管理》萬人??迹ǘ┰囶}2025-09-20
