  工程項目費用控制(頁碼:《工程項目組織與管理》294-302)

  1.費用控制的依據

  (1)工程項目的費用計劃(預算);

  (2)進度報告;

  (3)工程變更;

  (4)費用管理計劃。

  2.費用控制的步驟

  (1)比較;

  (2)分析;

  (3)預測;

  (4)糾偏;

  (5)檢查。

  3.費用控制的方法

  費用控制的方法很多,重點是掌握贏得值(掙值)法。

  4.贏得值(掙值)法

  (1)贏得值法的三個基本參數

  已完工作預算費用(BCWP)=已完成工作量×預算單價

  計劃工作預算費用(BCWS)=計劃工作量×預算單價

  已完工作實際費用(ACWP)=已完成工作量×實際單價

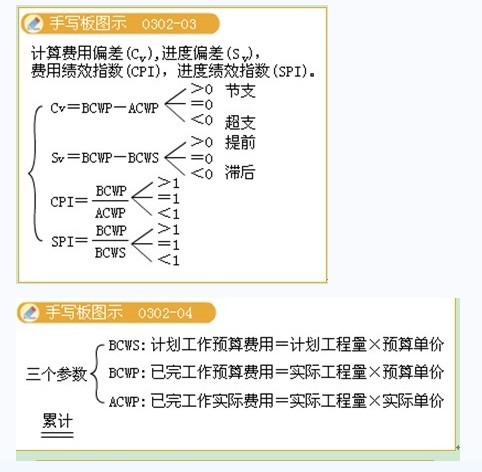

  (2)贏得值法的四個評價指標

  費用偏差(CV)=BCWP-ACWP

  進度偏差(SV)=BCWP-BCWS

  (3)偏差分析的表達方式,包括橫道圖法;表格法;曲線法。

  (4)偏差判斷

  ?CV:CV>0,表示節支;CV<0,表示超支。

  ?SV:SV>0,表示進度提前;SV<0,表示進度延誤。

  ?CPI:CPI>1時,表示節支,CPI<1時,表示超支

  ?SPI:SPI>1時,表示進度提前,SPI<1時,表示進度延誤

  例子2:某土方工程總挖土方量為20000 m3,預算單價為50元/ m3,計劃25天完成,每天800 m3,開工后第七天早上剛上班測量數據:已完成挖方4000 m3,實際單價為75元/ m3。

  [問題]

  計算該項目費用偏差、進度偏差。

  [答疑編號502337030202]

  『正確答案』

  BCWP=50×4000=20(萬元)

  BCWS=50×800×6=24(萬元)

  ACWP=75×4000=30(萬元)

  所以:

  進度偏差(SV)=已完成工程預算費用(BCWP)-計劃工作預算費用(BCWS)=BCWP-BCWS=20-24=-4萬元。說明進度延誤4萬元。

  費用偏差(CV)=已完成工程預算費用(BCWP)-已完工作實際費用(ACWP)=20-30=-10萬元。說明費用超支10萬元。

  例子3:某混凝土工程,合同約定的某月計劃完成工程量350m3,單價650元/m3。到月底,經確認的承包商實際完成工程量為300m3,實際單價750元/m3,則CV和SV分別多少?

  [答疑編號502337030203]

  『正確答案』

  BCWP=300×650=19.5(萬元)

  BCWS=350×650=22.75(萬元)

  ACWP=300×750=22.5(萬元)

  所以:

  進度偏差(SV)=已完成工程預算費用(BCWP)-計劃工作預算費用(BCWS)=19.5-22.75=-3.25萬元。說明進度延誤3.25萬元。

  費用偏差(CV)=已完成工程預算費用(BCWP)-已完工作實際費用(ACWP)=19.5-22.5=-3萬元。說明費用超支10萬元。

  (5)偏差原因分析:包括物價上漲;設計原因;業主原因;施工原因;客觀原因。

  5.費用控制的工作成果

  (1)修改費用估算;

  (2)采取糾偏措施;

  (3)按照完成情況估計完成項目所需的總費用EAC;

  (4)整理糾偏資料,吸取教訓。

查看更多:咨詢工程師課程  咨詢師課程報名  在職碩士課程

編輯推薦:

  2014年咨詢工程師vip套餐搶先報名,不過免費重學

  2013年注冊咨詢工程師(投資)考試真題匯總--環球首發

  2013年注冊咨詢工程師(投資)考試真題視頻解析

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

咨詢工程師(投資)資格查詢

咨詢工程師(投資)歷年真題下載 更多

咨詢工程師(投資)每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

咨詢工程師(投資)各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
