【案例九】
背景:

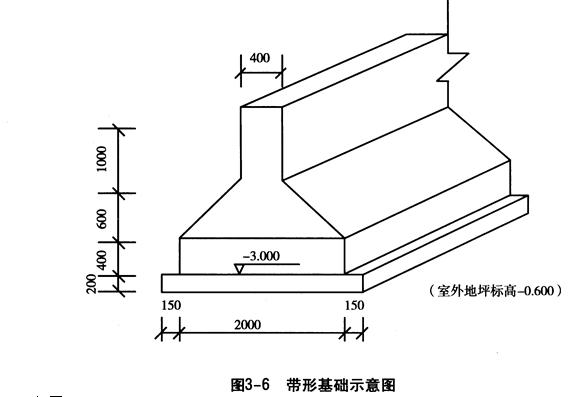

某工程建筑面積為1600m2,縱橫外墻基均采用同一斷面的帶形基礎,無內墻,基礎總長度為80m,基礎上部為370實心磚墻,帶基結構尺寸如圖3--6所示。混凝土現場澆筑,強度等級:基礎墊層C15,帶形基礎及其他構件均為C300項目編碼及其他現澆有梁板及直形樓梯等分項工程的工程量見分部分項工程量清單與計價,見表3-36 0招標文件要求:1.棄土采用翻斗車運輸,運距200m,基坑夯實回填,挖、填土方計算均按天然密實土;2.土建單位工程投標總報價根據清單計價的金額確定。某承包商擬投標此項工程,并根據本企業的管理水平確定管理費率為12%,利潤率和風險系數為4.5%(以工料機和管理費為基數計算)。
問題:

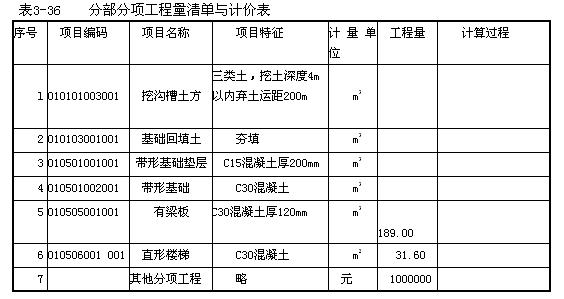

1.根據圖示內容、《房屋建筑與裝飾工程量計算規范》和《計價規范》的規定,計算該工程帶形基礎、墊層、挖基礎土方、回填土方的工程量,計算過程填入表3-36中。
2.施工方案確定:基礎土方為人工放坡開挖,依據企業定額的計算規則規定,工作面每邊300mm;自墊層上表面開始放坡,坡度系數為0.33,余土全部外運。計算基礎土方工程量。

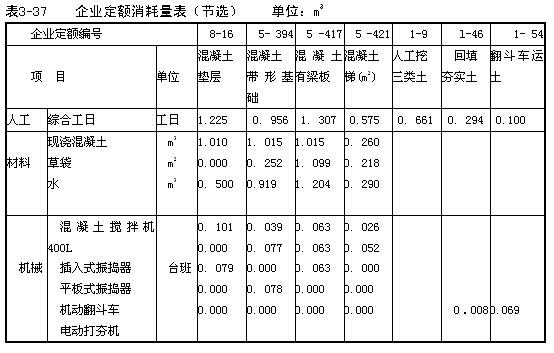

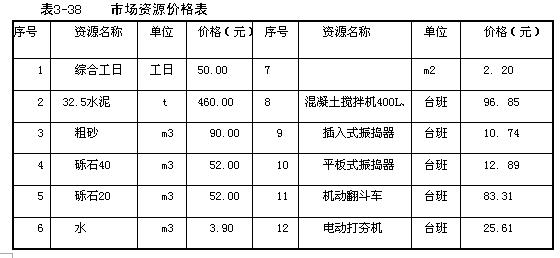

3.根據企業定額消耗量表3-37、市場資源價格表3-38和《全國統一建筑工程基礎定額》混凝土配合比表3-39,模板費用放在措施項目費用中,編制該工程分部分項工程量清單綜合單價表和分部分項工程量清單與計價表。

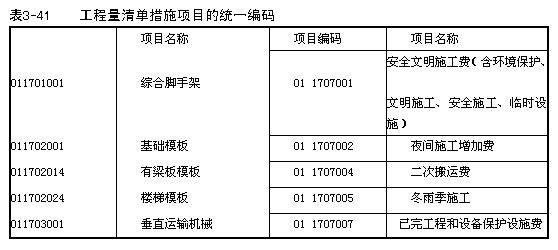

4.措施項目企業定額費用,見表3 -40;措施項目清單編碼,見表3-41;措施費中安全文明施工費(含環境保護、文明施工、安全施工、臨時設施)、夜間施工增加費、二次搬運費、冬雨季施工、已完工程和設備保護設施費的計取費率分別為:3.12%、0.7%、0.6%、0.8%、0.15%,其計取基數均為分部分項工程量清單合計價。基礎模板、樓梯模板、有梁板模板、綜合腳手架工程量分別為:224m2、31.6m2,1260m2、1600 m2,垂直運輸按建筑面積計算其工程量。
依據上述條件和《房屋建筑與裝飾工程量計算規范》的規定,編制該工程的總價措施項目清單與計價表、單價措施項目清單與計價表。
5.其他項目清單與計價匯總表中明確:暫列金額300000元,業主采購鋼材暫估價300000元(總包服務費按1%計取)。專業工程暫估價500000元(總包服務費按4%計取),計日工中暫估60個工日,單價為80元/工日。編制其他項目清單與計價匯總表;若現行規費與稅金分別按5%、3.48%計取,編制單位工程投標報價匯總表。確定該土建單位工程的投標報價。
分析要點:
本案例要求按《房屋建筑與裝飾工程量計算規范》和《計價規范》規定,掌握編制單位工程工程量清單與計價匯總表的基本方法;掌握編制工程量清單綜合單價分析表、分部分項工程量清單與計價表、措施項目清單與計價表、其他項目清單與計價匯總表以及單位工程投標報價匯總表的操作實務。應掌握分部分項工程通過本企業定額消耗量和市場價格形成綜合單價的過程。本案例的基本知識點:
由于《房屋建筑與裝飾工程量計算規范》的工程量計算規則規定:挖基礎土方工程量是按基礎墊層面積乘以挖土深度,不考慮工作面和放坡的土方。但是計算規范同時也注明,挖溝槽土方因工作面和放坡增加的工程量是否并人各土方工程中,應按各省、自治區、直轄市或行業建設主管部門的規定實施,本題計算清單工程量時,按不考慮工作面和放坡計算。實際挖土中,應考慮工作面、放坡、土方外運等內容。
答案:
問題1:
解:

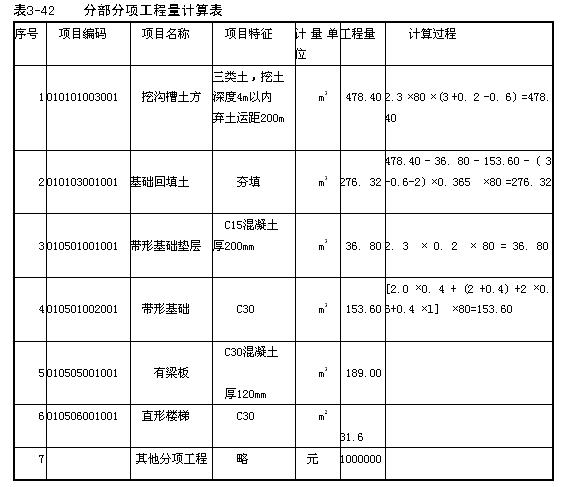

根據圖示內容和《房屋建筑與裝飾工程量計算規范》和《計價規范》的規定,列表計算帶形基礎、墊層及挖填土方的工程量,分部分項工程量計算,見表3-42。
問題2:
解:依據《全國統一建筑工程基礎定額》的規定,工作面每邊300mm;自墊層上表面開始放坡,坡度系數為0.33;余土全部外運。計算該基礎土方工程量。
(1)人工挖土方工程量計算:
Vw={(2.3+2 ×O.3) ×0.2+[2.3 +2 ×0.3 +0.33 ×(3-0.6)] ×(3-O. 6)} ×80
= (0.58 +8.86) ×80 =755.20(m3)
(2)基礎回填土工程量計算:
VT=VW室外地坪標高以下埋設物
=755.20 -36. 80- 153.60 -0.365×(3-0.6-2)×80 =553.12(m3)
(3)余土運輸工程量計算:
Vy=Vw - VT =755.20 - 553.12=202. 08(m3)
問題3:

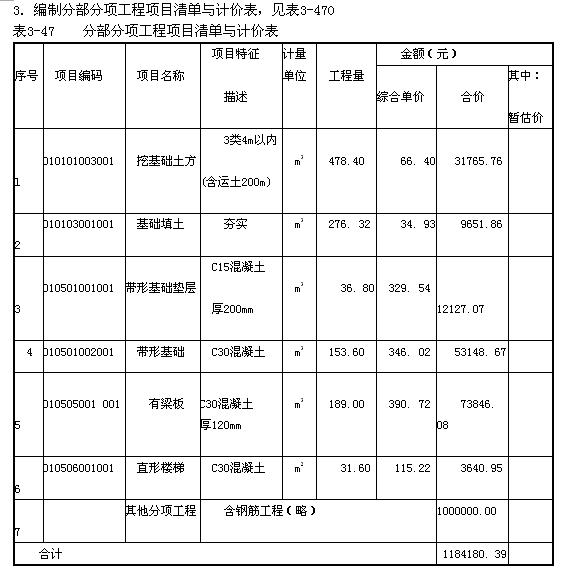

解:根據企業定額消耗量表3-37、市場資源價格表3-38和《全國統一建筑工程基礎定額》混凝土配合比表3-39,編制該工程分部分項工程量清單綜合單價表和分部分項工程量清單與計價表。
編制該工程分部分項工程量清單計價表。
首先,編制綜合性分項工程的綜合單價分析表,如人工挖基礎土方、基礎回填土、混凝土帶形基礎等分部分項工程的綜合單價分析表,見表3-43~表3-45。
其次,編制該工程分部分項工程量清單綜合單價匯總表,見表3-46。
最后,編制該工程的分部分項工程量清單與計價表,見表3-47。
1.編制該工程的部分工程量清單綜合單價分析表
(1)人工挖基礎土方綜合單價分析表,見表3-43。

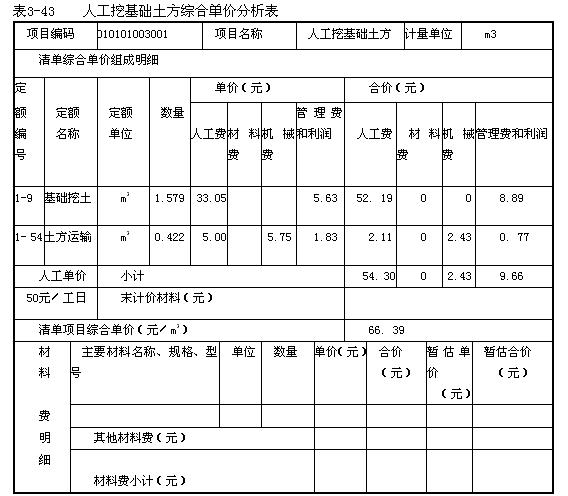

每1 m3人工挖基礎土方清單工程量所含施工工程量:
人工挖基礎土方:755.20/478. 40= 1.579(m3)
機械土方運輸:202. 08/478. 40 =0.422(m3)

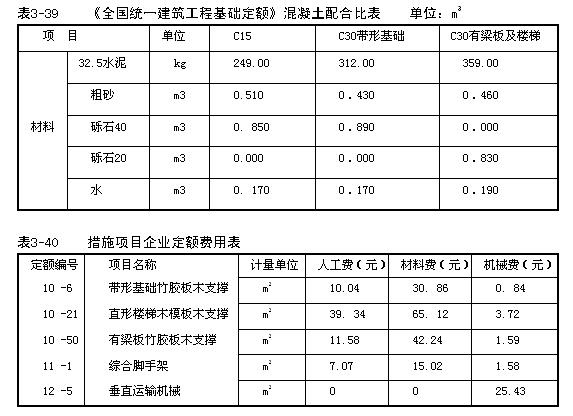

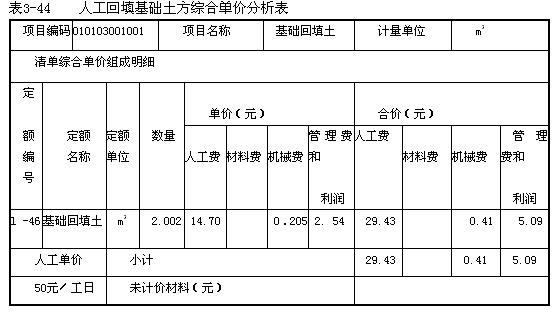

(2)基礎回填土綜合單價分析表,見表3-44。
每1 m3基礎回填土清單工程量所含基礎回填土施工工程量:553. 12/276. 32 =2.002(m3)

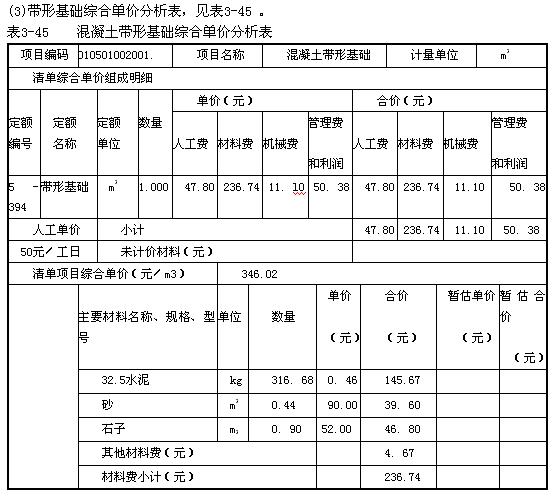

帶形基礎定額單價(元/m3)的計算過程如下:
人工費:0. 956×50=47.80(元/m3)
材料費:C30混凝土單價=312 ×O. 460 +0. 43 ×90 +0.89 ×52 +0.17 ×3.9
= 229. 163(元/m3)
材料費單價=1. 015 ×229. 163 +0. 252 ×2. 20 +0.919 ×3.90 =236. 74(元/m3)
機械費:0.039×96. 85+0.077×10. 74+0.078×83.31=11.10(元/m3).
管理費:(47.80+236. 74+11.10)×12%=35.48(元/m3)
利潤:(47.80+236. 74+11.10+35.48)×4.5%=14. 90(元/m3)
(4)帶形基礎墊層、有梁板和直形樓梯綜合單價的組成,采用與帶形基礎相同的計算方法(計算過程略,數值見表3-46)。

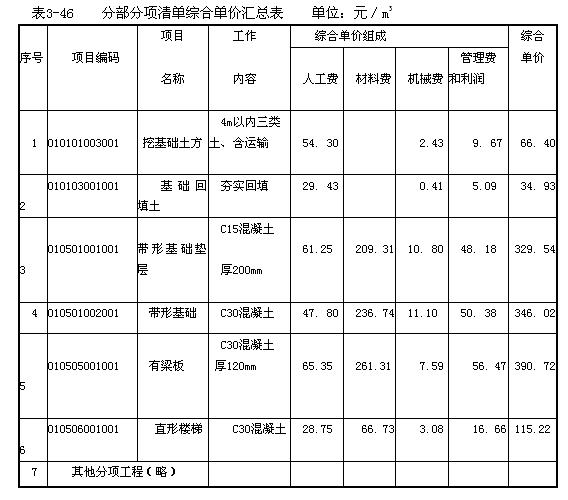

2.編制分部分項工程綜合單價匯總表,見表3-46。
問題4:

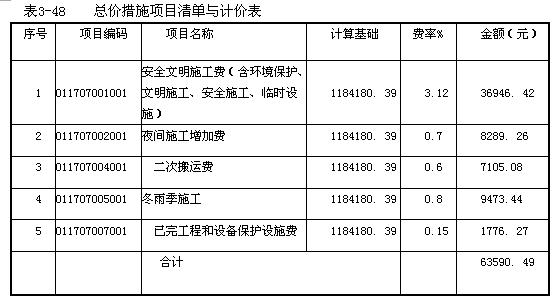

解:編制該工程措施項目清單計價表
1.措施項目中的通用項目參照《清單計價規范》選擇列項,還可以根據工程實際情況補充,總價措施項目清單與計價表,見表3-48。

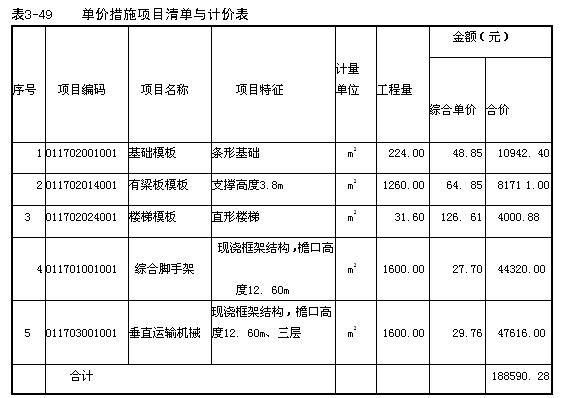

2.措施項目中可以計算工程量的項目,宜采用分部分項工程量清單與計價表的方式編制,單價措施項目清單與計價表,見表3-49。
表3 -49中:
基礎模板綜合單價:( 10.04+30. 86+0.84)×(1+12%)×(1+4.5%)=48.85(元)
有梁板模板綜合單價:(11.58+42.24+1.59) ×(1+12%)×(1+4.5%)=64.85(元)
樓梯模板綜食單價:(39.34+65.12+3.72) ×(1 +12%) ×(1+4.5%)=126.61(元)
綜合腳手架綜合單價:(7.07+15.02+1.58)×(1+12%)×(14.5%)=27.70(元)
垂直運輸機械綜合單價:25.43×(1+1 2%)×(1+4.5%)=29.76(元)
問題5:

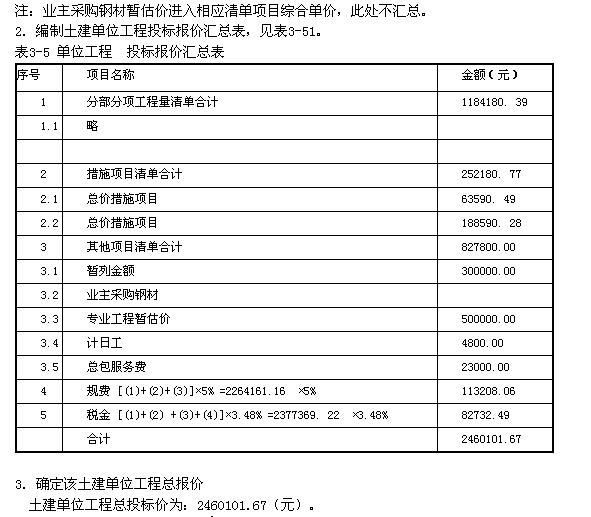

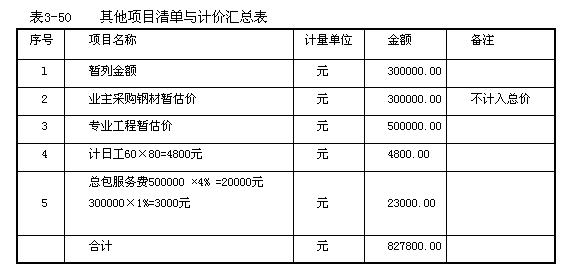

解:1.編制該工程其他項目清單與計價匯總表,見表3-50。
最新資訊
- 2025年一級造價師計價常考知識點:國產非標準設備原價2025-09-26
- 考前必看!一級造價師《案例分析》易錯點整理!2025-09-26
- 2025年一級造價師《案例分析》常考知識點:招投標時限2025-09-25
- 純干貨!一級造價師考前急救錦囊免費領,全是搶分要點!2025-09-25
- 劃重點!一級造價師管理各章節近五年真題分值分布2025-09-25
- 2025年一級造價師《案例分析》常考知識點:財務基礎數據的計算2025-09-24
- 劃重點!2025年一級造價師《工程計價》考前必背公式匯總2025-09-24
- 考前沖刺!2025年一級造價師萬人模考(二)全科模擬題及答案2025-09-23
- 速領!2025年一級造價師《案例分析》萬人模考(二)試題2025-09-21
- 免費領!2025年一級造價師《造價管理》萬人模考(二)試題2025-09-20
