當前位置: 首頁 > 一級建造師 > 一級建造師備考資料 > 2015年一建備考《建筑工程》考點A420011流水施工方法的應用

2015年一建備考《建筑工程》考點A420011流水施工方法的應用

更新時間:2015-09-08 13:35:30 來源:|0 瀏覽1收藏0

一級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請?zhí)顚?xiě)圖片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要   【摘要】為方便各位考生更好的備考一級建造師考試,環球網校一級建造師頻道特地整理了一級建造師《建筑工程》權威復習資料,本文為大家準備的是2015年一建備考《建筑工程》考點A420011流水施工方法的應用,希

  【摘要】為方便各位考生更好的備考一級建造師考試,環球網校一級建造師頻道特地整理了一級建造師《建筑工程》權威復習資料,本文為大家準備的是2015年一建備考《建筑工程》考點A420011流水施工方法的應用,希望可以幫助各位一級建造師考生備考。

    最新推薦: 一級建造師?精彩授課視頻免費學習

    課程推薦: 2015年招生方案

  2014 年一級建造師考試已經結束,2015年新一輪的備戰又該開始了,如果您的工作繁忙,時間不足;如果您非專業出身,基礎薄弱;如果您對一建不甚了解,不知如何復習;那么就請加入我們的備考隊伍吧!我們有業內頂級老師,為學員量身打造了多種教學輔導體系,您可以根據自身情況進行選擇!備戰2015年一建,現在走起>>

  1A420000 建筑工程項目施工管理

  1A420010 項目施工進度控制方法的應用

  A420011 流水施工方法的應用

  工程施工組織實施的方式分三種:依次施工、平行施工、流水施工。

  依次施工又稱順序施工,是將擬建工程劃分為若干個施工過程,每個施工過程按施工工藝流程順次進行施工,前一個施工過程完成后,后一個施工過程才開始施工。

  當擬建工程十分緊迫時通常組織平行施工,在工作面、資源供應允許的前提下,組織多個相同的施工隊,在同一時間、不同的施工段上同時組織施工。

  流水施工是將擬建工程劃分為若干施工段,并將施工對象分解為若干個施工過程,按短工過程成立相應工作隊,各工作隊按施工過程順序依次完成施工段內的施工過程,并依次從一個施工段轉到下一個施工段;施工在各施工段、施工過程上連續、均衡地進行,使相應專業工作隊間最大限度地實現搭接施工。

  流水施工的特點:

  (1)科學利用工作面,爭取時間,合理壓縮工期;

  (2)工作隊實現專業化施工,有利于工作質量和效率的提升;

  (3)工作隊及其工人、機械設備連續作業,同時使相鄰專業工作隊的開工時間能夠最大限度地搭接,減少窩工和其他支出,降低建造成本;

  (4)單位時間內資源投入量較均衡,有利于資源組織與供給。

  一、流水施工參數

  1.工藝參數

  指組織流水施工時,用以表達流水施工在施工工藝方面進展?fàn)顟B(tài)的參數,通常包括施工過程和流水強度兩個參數。

  (1)施工過程:根據施工組織及計劃安排需要?jiǎng)澐殖龅挠?jì)劃任務子項稱為施工過程。態工過程可以是單位工程、分部工程、也可以是分項工程,甚至可以是將分項工程按照專業工種不同分解而成的施工工序。施工過程的數目一般用n表示。

  由于建造類施工過程占有施工對象的空間,直接影響工期的長短,因此,必須列入施工進度計劃,并在其中大多作為起主導作用的施工過程或關鍵工作。運輸類與制備類施工過程一般不占有施工對象的工作面,不影響工期,故不需要列入流水施工進度計劃之中。只有當其占有施工對象的工作面,影響工期時,才列入施工進度計劃之中。

  (2)流水強度:流水強度是指流水施工的某施工過程(專業工作隊)在單位時間內所充成的工程量,也稱為流水能力或生產能力。

  2.空間參數

  指組織流水施工時,表達流水施工在空間布置上劃分的個數。可以是施工區(段),也可以是多層的施工層數,數目一般用M表示。

  劃分施工段的原則:由于施工段內的施工任務由專業工作隊依次完成,因而在兩個施工段之間容易形成一個施工縫。同時,施工段數量的多少,將直接影響流水施工的效果.為使施工段劃分得合理,一般應遵循下列原則:

  (1)同一專業工作隊在各個施工段上的勞動量應大致相等,相差幅度不宜超過l0%~l5%;

  (2)每個施工段內要有足夠的工作面,以保證工人的數量和主導施工機械的生產效率滿足合理勞動組織的要求;

  (3)施工段的界限應盡可能與結構界限(如沉降縫、伸縮縫等)相吻合,或設在對建筑結構整體性影響小的部位,以保證建筑結構的整體性;

  (4)施工段的數目要滿足合理組織流水施工的要求。施工段數目過多,會降低施工速度,延長工期;施工段過少,不利于充分利用工作面,可能造成窩工;

  (5)對于多層建筑物、構筑物或需要分層施工的工程,應既分施工段,又分施工層,各專業工作隊依次完成第一施工層中各施工段任務后,再轉入第二施工層的施工段上作業,依此類推,以確保相應專業隊在施工段與施工層之間,連續、均衡、有節奏地流水施工。

  3.時間參數

  指在組織流水施工時,用以表達流水施工在時間安排上所處狀態的參數,主要包括流水節拍、流水步距和流水施工工期等。

  (1)流水節拍。流水節拍是指在組織流水施工時,某個專業隊在一個施工段上的施工時間,以符號“t”表示。

  (2)流水步距。流水步距是指兩個相鄰的專業隊進入流水作業的時間間隔,以符號“K”表示。

  (3)工期。工期是指從第一個專業隊投人流水作業開始,到最后一個專業隊完成最后一個施工過程的最后一段工作、退出流水作業為止的整個持續時間。由于一項工程往往由許多流水組構成,所以,這里所說的是流水組的工期,而不是整個工程的總工期。工期可用符號“T”表示。

  二、流水施工的基本組織形式

  在流水施工中,根據流水節拍的特征將流水施工進行分類:

  1.無節奏流水施工

  無節奏流水施工是指在組織流水施工時,全部或部分施工過程在各個施工段上流水節拍不相等的流水施工。這種施工是流水施工中最常見的一種。

  無節奏流水施工特點:

  (1)各施工過程在各施工段的流水節拍不全相等;

  (2)相鄰施工過程的流水步距不盡相等;

  (3)專業工作隊數等于施工過程數;

  (4)各專業工作隊能夠在施工段上連續作業,但有的施工段間可能有間隔時間。

  2.等節奏流水施工

  等節奏流水施工是指在有節奏流水施工中,各施工過程的流水節拍都相等的流水施工,也稱為固定節拍流水施工或全等節拍流水施工。

  節奏流水施工特點:

  (1)所有施工過程在各個施工段上的流水節拍均相等;

  (2)相鄰施工過程的流水步距相等,且等于流水節拍;

  (3)專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該隊完成相應施工過程所有施工任務;

  (4)各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。

  3.異節奏流水施工

  異節奏流水施工是指在有節奏流水施工中,各施工過程的流水節拍各自相等而不同施工過程之間的流水節拍不盡相等的流水施工。在組織異節奏流水施工時,又可以采用等步距和異步距兩種方式。

  步距異節奏流水施工特點:

  (1)同一施工過程在其各個施工段上的流水節拍均相等,不同施工過程的流水節拍不等,其值為倍數關系;

  (2)相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數;

  (3)專業工作隊數大于施工過程數,部分或全部施工過程按倍數增加相應專業工作隊;

  (4)各個專業工作隊在施工段上能夠連續作業,施工段間沒有間隔時間。

  異步距異節奏流水施工特點:

  (1)同一施工過程在各個施工段上流水節拍均相等,不同施工過程之間的流水節拍不盡相等;

  (2)相鄰施工過程之間的流水步距不盡相等;

  (3)專業工作隊數等于施工過程數;

  (4)各個專業工作隊在施工段上能夠連續作業,施工段間沒有間隔時間。

  三、流水施工的表達方式

  流水施工的表達方式除網絡圖外,主要還有橫道圖和垂直圖兩種。

  (1)流水施工的橫道圖表示法:橫坐標表示流水施工的持續時間;縱坐標表示施工過程的名稱或編號。n條帶有編號的水平線段表示n個施工過程或?qū)I(yè)工作隊的施工進度安排,其編號①、②……表示不同的施工段。橫道圖表示法的優點是:繪圖簡單,施工過程及其先后順序表達清楚,時間和空間狀況形象直觀,使用方便,因而被廣泛用來表達施工進度計劃。

  (2)流水施工的垂直圖表示法:橫坐標表示流水施工的持續時間;縱坐標表示流水施工所處的空間位置,即施工段的編號。n條斜向線段表示n個施工過程或?qū)I(yè)工作隊的施工進度。垂直圖表示法的優點是:施工過程及其先后順序表達清楚,時間和空間狀況形象直觀,斜向進度線的斜率可以直觀地表示出各施工過程的進展速度,但編制實際工程進度計劃不如橫道圖方便。

  四、流水施工應用的時間參數計算

  【案例1A420011】

  1.背景

  某工程包括三個結構形式與建造規模完全一樣的單體建筑,共由五個施工過程組成,分別為:土方開挖、基礎施工、地上結構、二次砌筑、裝飾裝修。根據施工工藝要求,地上結構、二次砌筑兩施工過程間時間間隔為2周。

  現在擬采用五個專業工作隊組織施工,各施工過程的流水節拍見表1A420011。

  流水節拍表 表1A420011

    施工過程編號
    施工過程
    流水節拍(周)
    Ⅰ
    Ⅱ
    Ⅲ
    Ⅳ
    土方開挖
    基礎施工
    地上結構
    二次砌筑
    裝飾裝修
    2
    2
    6
    4
    4

  2.問題

  (1)上述五個專業工作隊的流水施工屬于何種形式的流水施工,繪制其流水施工進度

  計劃圖,并計算總工期。

  (2)根據本工程的特點,宜采用何種形式的流水施工形式,并簡述理由。

  (3)如果采用第二問的方式,重新繪制流水施工進度計劃,并計算總工期。

  3.分析與答案

  (1)上述五個專業工作隊的流水施工屬于異節奏流水施工。根據表1A420011中數據,采用“累加數列錯位相減取大差法(簡稱‘大差法’)”計算流水步距:

  ①各施工過程流水節拍的累加數列:

  施工過程Ⅰ:2 4 6;

  施工過程Ⅱ:2 4 6;

  施工過程Ⅲ:6 1 2 1 8;

  施工過程Ⅳ:4 8 1 2;

  施工過程V:4 8 1 2 。

  ②錯位相減,取最大值得流水步距:

所以:K,v =40
③總工期:
    T=∑Ki,j+1+∑tn+∑G=(2+2+1 0+4)+(4+4+4)+2=32周。

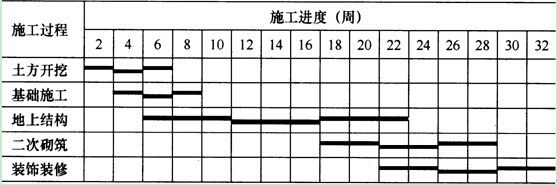

④五個專業隊完成施工的流水施工進度計劃如圖1A420011-1所示。

  圖1A420011-1流水施工進度計劃

  (2)本工程比較適合采用成倍節拍流水施工。

  理由:因五個施工過程的流水節拍分別為2、2、6、4、4,存在最大公約數,且最大

  公約數為2,所以本工程組織成倍節拍流水施工最理想。

  (3)如采用成倍節拍流水施工,則應增加相應的專業隊。

  流水步距:K=min(2,2,6,4,4)=2周。

  確定專業隊數:bⅠ=2/2=1;

  bⅡ=2/2=1;

  bⅢ=6/2=3;

  bⅣ=4/2-2;

  bⅤ =4/2=2;

  故:專業隊總數N=1+1+3+2+2=90

  流水施工工期:T=(M+N一1)K+G=(3+9―1)×2+2=24周。

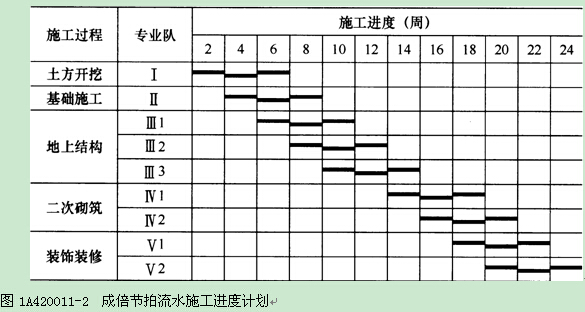

  采用成倍節拍流水施工進度計劃如圖1A420011-2所示。

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
