★★★★★橋梁下部結構施工
1B413033橋梁下部結構施工
一、承臺施工
(一)圍堰及開挖方式的選擇
1.當承臺位置處于干處時,一般直接采用明挖基坑,并根據基坑狀況采取一定措施后,在其上安裝模板,澆筑承臺混凝土。

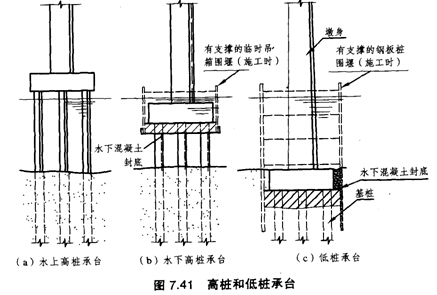

2.當承臺位置位于水中時,一般先設圍堰(鋼板樁圍堰或吊箱圍堰)將群樁圍在堰內,然后在堰內河底灌注水下混凝土封底,凝結后,將水抽干,使各樁處于干處,再安裝承臺模板,在干處灌筑承臺混凝土。

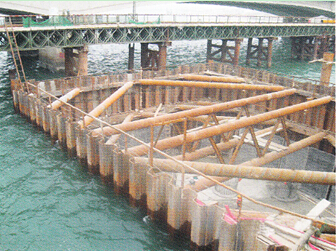

(1)鋼板樁圍堰
鋼板樁圍堰適用于各類土(包括強風化巖)的水中低樁承臺基坑。施打鋼板樁必須有導向設備,以保證鋼板樁的正確位置;施打順序按施工組織設計進行,一般由上游分兩頭向下游合龍。鋼板樁可用錘擊、振動、射水等方法下沉,接長的鋼板樁,其相鄰兩鋼板樁的接頭位置應上下錯開;施打時,應隨時檢查其位置是否正確,樁身是否垂直,不符合要求時應立即糾正或拔起重新施打。
(2)套箱圍堰
套箱圍堰可采用有底套箱或無底套箱。當承臺底與河床之間距離較大時,一般采用有底套箱,承臺模板安裝完畢后抽水,堵漏,即可在干處灌筑承臺混凝土。當承臺標高較低,承臺底距離河床較近或已進入河床時,宜采用無底套箱。施工中根據具體施工情況,可在鋼護筒上設懸吊或支撐結構作為套箱的承重系統,無底套箱可以河床為支撐。
套箱圍堰宜采用鋼套箱或預制鋼筋混凝土套箱,根據其現場起吊、移運能力及水文情況,套箱圍堰可制作成整體式或裝配式。
(3)雙壁鋼圍堰
雙壁鋼圍堰適用于深水基礎施工
雙壁鋼圍堰應進行專門設計,其強度、剛度及結構穩定性,
雙壁鋼圍堰拼焊后應進行焊接質量檢驗及水密試驗;各節、塊拼焊時,應按預先安排的順序對稱進行。
(二)開挖基坑
1.基坑開挖一般采用機械開挖,并輔以人工清底找平?;拥拈_挖尺寸根據承臺的尺寸、支模及操作的要求,設置排水溝及集水井的需要等因素確定。
2.基坑的開挖坡度以保證邊坡的穩定為原則。
3.基坑頂面應設置防止地面水流人基坑的措施,如截水溝等。
4.當基坑地下水采用普通排水方法難以解決,可采用井點法降水
(四)承臺底的處理
1.當承臺底層土質有足夠的承載力,又無地下水或能排干時,可按天然地基上修筑基礎的施工方法進行施工。當承臺底層土質為松軟土,且能排干水施工時,可挖除松軟土,換填10~30cm厚砂礫土墊層,使其符合基底的設計標高并整平,即立模灌筑承臺混凝土。如不能排干水時,用靜水挖泥方法換填水穩性材料,立模灌筑水下混凝土封底后,再抽干水灌筑承臺混凝土。
2.當承臺底以下河床為松軟土時,可在板樁圍堰內填人砂礫至承臺底面標高。
(七)深水承臺施工的注意要點
1.深水樁基礎的承臺一般均為大體積鋼筋混凝土施工,必須進行溫控防裂措施。
2.混凝土中可摻人粉煤灰,當加入粉煤灰后其強度齡期可按60d或90d計,這樣更合理。
4.澆筑水下封底混凝土可以直接泵送,亦可以按灌注水下混凝土的導管法進行。 5.對圍堰封底應全斷面一次連續澆筑完成,并在整個封底混凝土初凝前澆筑完成。
7.混凝土澆筑應一次連續完成。對于二次澆筑的施工縫,除鑿毛外還應增設凹型樺槽,并埋設槽鋼或工字鋼,以增強其整體性。分層澆筑時,上下層澆筑間隔不能過長,以免后澆的混凝土出現裂縫。
二、 墩臺施工
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 考完一級建造師這樣做,薪資翻倍!2025-09-25
- 2025年一建考試結束后,已經有人準備這個了...2025-09-24
- 2025年一建考前半小時,這些分數不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
