  ★★★★★橋梁基礎施工

  1B413032 橋梁基礎施工

  一、明挖擴大基礎施工

  (二)基坑開挖

  1.坑壁不加支撐的基坑

  (2)黏土在半干硬或硬塑狀態,基坑頂緣無活荷載,稍松土質基坑深度不超過0.5m,中等密實(鍬挖)土質基坑深度不超過1.25m,密實(鎬挖)土質基坑深度不超過2.Om時,均可采用垂直坑壁基坑。基坑深度在5m以內,土的濕度正常時,采用斜坡坑壁開挖或按坡度比值挖成階梯形坑壁,每梯高度為0.5~1.Om為宜,可作為人工運土出坑的臺階。基坑深度大于5m時,坑壁坡度適當放緩,或加做平臺。土的濕度影響坑壁的穩定性時,應采用該濕度下土的天然坡度或采取加固坑壁的措施。當基坑的上層土質適合敞口斜坡坑壁條件,下層土質為密實黏土或巖石時,可用垂直坑壁開挖,在坑壁坡度變換處,應保留有至少0.5m的平臺。

  2.坑壁有支撐的基坑

  (1)當基坑壁坡不易穩定并有地下水,或放坡開挖場地受到限制.或基坑較深、放坡開挖工程數量較大,不符合技術經濟要求時,可根據具體情況,采取加固坑壁措施,如擋板支撐、鋼木結合支撐、混凝土護壁及錨桿支護等。

  (2)噴射混凝土護壁。根據經驗,一般噴護厚度為5~8cm,一次噴護約需1~2h。一次噴護如達不到設計厚度,應等第一次噴層終凝后再補噴,直至達到要求厚度為止。噴護的基坑深度應按地質條件決定,一般不宜超過10m。

  (三)基坑排水

  橋梁基礎施工中常用的基坑排水方法有;

  1.集水坑排水法。除嚴重流沙外,一般情況下均可適用。

  2.井點排水法。當土質較差有嚴重流沙現象,地下水位較高,挖基較深,坑壁不易穩定,用普通排水方法難以解決時,可采用井點排水法。

  3.其他排水法。對于土質滲透性較大、挖掘較深的基坑,可采用板樁法或沉井法。

  (四)基底檢驗和基底處理

  2.基底處理

  基底處理的主要方法有:換填土法、樁體擠密法、砂井法、袋裝砂井法、預壓法加固地基、強夯法、電滲法、振動水沖法、深層攪拌樁法、高壓噴射注漿法、化學固化劑法等。對于一般軟弱地基土層加固處理方法可歸納為四種類型,即

  (五)基坑施工過程中注意要點

  1 .在基坑頂緣四周適當距離處設置截水溝,并防止水溝滲水,以避免地表水沖刷坑壁,影響坑壁穩定性。

  2 .坑壁邊緣應留有護道,靜荷載距坑邊緣不小于 0 .5m ,動荷載距坑邊緣不小于 1 . Om ;垂直坑壁邊緣的護道還應適當增寬;水文地質條件欠佳時應有加固措施。

  5.如用機械開挖基坑,挖至坑底時,應保留不小于30cm厚度的底層,在基礎澆筑圬工前用人工挖至基底標高。

  (七)邊坡失穩的預防及處理措施

  1.基坑開挖之前,應先做好地面排水系統,在基坑頂外緣四周應向外設置排水坡或設置防水梁、并在適當距離設截水溝,且應防止水溝滲水,避免影響坑壁穩定。

  2.坑頂邊緣應有一定的距離作護道,堆載距坑緣不小于0.5m,動載(包括機械及機械通道)距坑緣不小于1.0m,垂直坑壁坑緣邊的護道還應適當增寬,堆置棄土的高度不得超過1.5m。

  二、樁基礎

  (一)沉入樁

  沉入樁所用的基樁主要為預制的鋼筋混凝土樁和預應力混凝土樁。斷面形式常用的有實心方樁和空心管樁兩種。

  沉入樁的施工方法主要有:錘擊沉樁、振動沉樁、射水沉樁以及靜力壓樁等。

  1.概述

  錘擊沉樁一般適用于中密砂類土、黏土。由于錘擊沉樁依靠樁錘的沖擊能量將樁打人土中,因此一般樁徑不能太大(不大于0.6m),人土深度在40m左右,否則對沉樁設備要求較高。

  3.錘擊沉樁的停錘控制標準

  (1)設計樁尖標高處為硬塑黏土、碎石土、中密以上的砂土或風化巖等土層時,貫人度達到控制貫人度。

  (2)當貫人度已達到控制貫人度,而樁尖標高未到達設計標高時,應繼續錘人0.10m左右(或錘擊30~50次),如無異常變化即可停錘;若樁尖標高比設計標高高得多時,應報有關部門研究確定。

  (3)設計樁尖標高處為一般黏土或其他松軟土層時,應以標高控制,貫人度作為校核。當樁尖已達設計標高,而貫人度仍較大時,應繼續錘擊,使其接近控制貫人度。

  ( 4 )在同一樁基中,各樁的最終貫人度應大致接近,而沉人深度不宜相差過大,避免基礎產生不均勻沉降。

  從沉樁開始時起,應嚴格控制樁位及豎樁的豎直度或斜樁的傾斜度。在沉樁過程中,不得采用頂、拉樁頭或樁身辦法來糾偏,以防樁身開裂并增加樁身附加彎矩。

  (二)鉆孔灌注樁施工

  2.鉆孔灌注樁施工的主要工序

  (1)埋設護筒:護筒能穩定孔壁、防止坍孔,還有隔離地表水、保護孔口地面、固定樁孔位置和起到鉆頭導向作用等。

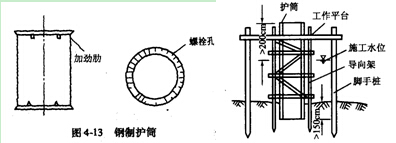

  護簡要求堅固耐用,不漏水,其內徑應比鉆孔直徑大(旋轉鉆約大20cm,潛水鉆、沖擊或沖抓錐約大40cm),每節長度約2~3m。一般常用鋼護筒,在陸上與深水中均能使用,鉆孔完成,可取出重復使用。在深水中埋設護筒時,先打人導向架,再用錘擊或振動加壓沉人護筒。護筒人土深度視土質與流速而定。

  (2)泥漿制備:鉆孔泥漿由水、黏土(膨潤土)和添加劑組成,具有浮懸鉆渣、冷卻鉆頭、潤滑鉆具,增大靜水壓力,并在孔壁形成泥皮,隔斷孔內外滲流,防止坍孔的作用。

  (3)鉆孔:一般采用螺旋鉆頭或沖擊錐等成孔,或用旋轉機具輔以高壓水沖成孔,常用的方法是:正循環回轉法,反循環回轉法,潛水電鉆法,沖抓錐法,沖擊錐法。

  ①正循環回轉法:其特點是鉆進與排渣同時連續進行,在適用的土層中鉆進速度較快,但需設置泥漿槽、沉淀池等,施工占地較多,且機具設備較復雜。

  ②反循環回轉法:與正循環法不同的是泥漿輸入鉆孔內,然后從鉆頭的鉆桿下口吸進,通過鉆桿中心排出至沉淀池內。其鉆進與排渣效率較高,但接長鉆桿時裝卸麻煩,鉆渣容易堵塞管路。另外,因泥漿是從上向下流動,孔壁坍塌的可能性較正循環法的大,為此需用較高質量的泥漿。

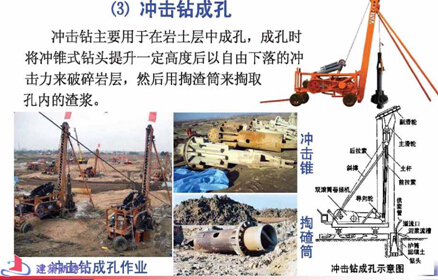

  ③沖擊鉆孔:沖擊鉆成孔灌注樁適用于黃土、粘性土或粉質粘土和人工雜填土層,特別適合于在有孤石的砂礫石層、漂石層、硬土層、巖層中使用。

  ④旋挖鉆機鉆孔:旋挖鉆機是一種高度集成的樁基施工機械,采用一體化設計、履帶式360°回轉底盤及桅桿式鉆桿,一般為全液壓系統。旋挖鉆機采用筒式鉆斗,鉆機就位后,調整鉆桿垂直度,注入調制好的泥漿,然后進行鉆孔。

  旋挖鉆機一般適用粘土、粉土、砂土、淤泥質土、人工回填土及含有部分卵石、碎石的地層。

  (4)孔徑檢查與清孔:鉆孔的直徑、深度和孔形直接關系到成樁質量,是鉆孔樁成敗的關鍵。

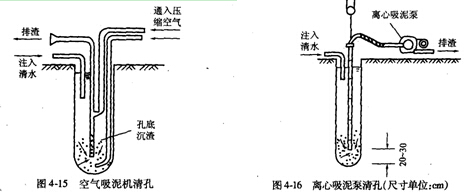

  ●清孔的方法:有抽漿法、換漿法、掏渣法、噴射清孔法以及用砂漿置換鉆渣清孔法等。其中抽漿法清孔較為徹底,適用于各種鉆孔方法的灌注樁。對孔壁易坍塌的鉆孔,清孔時操作要細心,防止塌孔。

  ●清孔的質量要求:對摩擦樁;孔底沉淀土的厚度,中、小橋不得大于( 0 . 4 一0. 6 ) d ( d 為樁的直徑),大橋按設計文件規定。對支承樁(柱樁、對支承樁(柱樁、嵌巖樁),宜用抽漿法清孔,并宜清理至吸泥管出清水為止。灌注混凝土前,孔底沉淀土厚度不得大于50mm。

  (5)灌注混凝土

  5.施工中易出現的問題及預防和處理方法

  (1)鋼筋籠上浮

  ●原因分析

  混凝土在進入鋼筋籠底部時澆筑速度太快;鋼筋籠未采取固定措施。

  ●防治措施

  當混凝土上升到接近鋼筋籠下端時,應放慢澆筑速度,減小混凝土面上升的動能作用,以免鋼筋籠被頂托而上浮。當鋼筋籠被埋人混凝土中有一定深度時,再提升導管,減少導管埋人深度,使導管下端高出鋼筋籠下端有相當距離時再按正常速度澆筑,在通常情況下,可防止鋼筋籠上浮。此外,澆筑混凝土前,應將鋼筋籠固定在孔位護筒上,也可防止上浮。

  (2)斷樁

  .原因分析

  ( a )混凝土坍落度太小,骨料太大,運輸距離過長,混凝土和易性差,致使導管堵,疏通堵管再澆筑混凝土時,中間就會形成夾泥層。

  ( b )計算導管埋管深度時出錯,或盲目提升導管,使導管脫離混凝土面,再澆筑混土時,中間就會形成夾泥層。

  ( c )鋼筋籠將導管卡住,強力拔管時,使泥漿混人混凝土中。

  ( d )導管接頭處滲漏,泥漿進入管內,混入混凝土中。

  ( e )混凝土供應中斷,不能連續澆筑,中斷時間過長,造成堵管事故。

  .預防措施

  .治理方法

  ( a )當導管堵塞而混凝土尚未初凝時,可吊起導管,再吊起一節鋼軌或其他重物在導管內沖擊,把堵管的混凝土沖散或迅速提出導管,用高壓水沖掉堵管混凝土后,重新放人導管澆筑混凝土。

  ( b )當斷樁位置在地下水位以上時,如果樁的直徑較大(一般在 lm 以上),可抽掉孔內泥漿,在鋼筋籠的保護下,人下到樁孔中,對先前澆筑的混凝土面進行鑿毛處理并銑鋼筋,然后繼續澆筑混凝土。

  ( c )當斷樁位置在地下水位以下時,可用直徑較原樁直徑稍小的鉆頭,在原樁位處鉆 . ,鉆至斷樁部位以下適當深度時,重新清孔,并在斷樁部位增設一節鋼筋籠,籠的下半鯉入新鉆的孔中,然后繼續澆筑混凝土。

  ( d )當導管被鋼筋籠掛住時,如果鋼筋籠埋人混凝土中不深,可提起鋼筋籠,轉動嗜,使導管脫離。如果鋼筋籠埋人混凝土中很深,只好放棄導管。

  ( e )灌注樁因嚴重塌方而斷樁或導管拔出后重新放人導管時均形成斷樁,是否需要在贓外側補樁,需經檢測后與有關單位商定。

  (3)樁身混凝土質量差

  ●原因分析

  (a)澆灌混凝土時未邊灌邊振搗,使樁身混凝土不密實。

  (b)澆灌混凝土時或上部放鋼筋籠時,孔壁土坍落在混凝土中,造成樁身夾泥。

  (c)混凝土配合比坍落度掌握不嚴,下料高度過大,混凝土產生離析,造成樁身級配和強度不均勻。

  ●防治措施

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道考試論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

    關于注冊一級建造師證書掛靠的那些事

    2014年一級建造師《各科目》老師講義【匯總】

    環球網校:2014年一級建造師《公路工程》獨家講義

    交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
