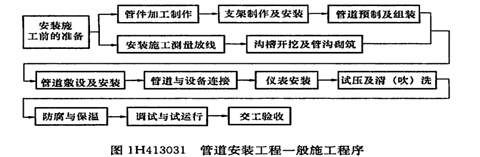

1H413034長輸管道施工程序
(六)管口組對、焊接及驗收
1.焊接施工前規定。應制定焊接工藝預規程,進行焊接工藝評定,根據合格的焊接工藝評定報告編制焊接工藝規程。焊工必須具有國家有關部門頒發的相應資格證書。
2.焊接環境要求。在下列任何一種環境中,未采取有效防護措施不得進行焊接:
雨雪天氣;
大氣相對濕度大于90%;
低氫型焊條電弧焊,風速大于5m/s;
自保護藥芯焊絲半自動焊,風速大于8m/s;
氣體保護焊,風速大于2m/s;
環境溫度低于焊接工藝規程中規定的溫度。
例題:
1.下列工業管道安裝工程一般施工程序中,正確的是( )
A.管道與設備連接→儀表安裝→調試與試運行
B.儀表安裝→試壓及清(吹)洗→防腐與保溫
C.管道敷設→管道與設備連接→防腐與保濕
D.管道與設備連接→試壓及清(吹)洗→防腐與保溫
【答案】B
本題考查工業管道安裝工程一般施工程序。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
編輯推薦
最新資訊
- 考完一級建造師這樣做,薪資翻倍!2025-09-25
- 2025年一建考試結束后,已經有人準備這個了...2025-09-24
- 2025年一建考前半小時,這些分數不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
