(三)背景資料
某工程施工進度計劃網絡圖如下所示,假定各項工作均勻速施工。由于工作B、工作L、工作H為采用特殊工藝的施工過程,涉及某專利技術的采用,故這三項工作只能由某一特定的施工隊來完成。
問題:
1.在不改變原施工進度計劃總工期和工作間工藝關系的前提下,如何安排工作B、工作C、工作H這三項工作比較合理,試計算此時該專業施工隊從進場到出場最短需要多少時間,其中最少的間斷工作時間多少個月。

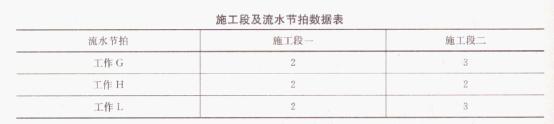

2.由于種種原因,使得工程前期進展拖延,第10月初對工程實際進展情況進行檢查發現,G工作剛剛開始,其他工作進展均后延4個月。現業主方要求仍按原計劃時間竣工,施工單位將工作G、H、L劃分為兩個流水段組織流水作業,具體數據見下表:
試問G、H、L三項工作的流水施工工期為多少?能否滿足業主提出的按原計劃日期竣工的要求,簡述理由。
【案例四】答:
1.由網絡圖可知,B工作自由時差為1天,C工作自由時差為8天,H工作在關鍵線路上,總時差為0。在不影響總工期和工作間工藝關系的前提下,B工作和C工作的開始時間均應后延,B工作以不影響E工作正常開始為準,即1月末開始施工,其次開始C工作,然后間斷施工,待G工作施工完畢后,再開始H工作的施工。
施工順序為:B―C―H
該專業施工隊從進場到出場最短需要時間為:14個月,其中間斷時間為5個月。
2.工作G、H、L為無節奏流水施工,按最大差法計算其流水施工工期:
(1)各施工過程流水節拍的累加數列:
工作G:2 5
工作H:2 4
工作L:2 5
(2)錯位相減,取最大值得流水步距:
(3)G、H、L三項工作的流水施工工期為(2+3)+(3+2)=10月。
(4)此時,線路G―H―L工期縮減至10個月;工作F線路自由時差為6個月,壓縮4個月后仍不會成為關鍵線路;線路G―H―M工期相應縮減至3+(2+2)=7,也不會成為關鍵線路,故此時的關鍵線路仍為G―H―L,整個工程總工期為6+10=16個月,正好彌補施工初期4個月的工期滯后,可滿足業主提出的按原計劃日期竣工的要求。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
最新資訊
- 別錯過!8月30日9點一建決賽圈等你來考2025-08-30
- 別錯過!2025年一級建造師黃金AB卷免費領取啦2025-08-11
- 提分必備!2025年一建《建設工程經濟》經典100題免費下載2025-07-26
- 免費下載!2025年一級建造師《工程法規》經典100題,助你沖刺提分2025-07-23
- 備考必刷!2025年一級建造師項目管理經典100題免費下載2025-07-23
- 一級建造師題目講解視頻:提高價值的途徑2025-07-17
- 一級建造師題目解析視頻:閥門安裝前閥門搬運的正確做法2025-07-16
- 備考必看!免費獲取2025年新版一級建造師經典100題2025-07-07
- 2025年一級建造師考試實務專業案例50題匯總,助力備考沖刺!2025-07-01
- 環球網校2025年一級建造師每日一練及答案免費下載(12月25日)2024-12-25
