三、案例分析題(共4題,每題20分)
(一)
背景資料
某寫字樓工程,地下1層,地上10層,當主體結構已基本完成時,施工企業根據工程實際情況,調整了裝修施工組織設計文件,編制了裝飾工程施工進度網絡計劃,經總監理工程師審核批準后組織實施。
如下圖:
在施工過程中發生了以一事件:
事件一:工作E原計劃6天,由于設計變更改變了主要材料規格與材質,經總監理工程師批準,E工作計劃改為9天完成,其他工作與時間執行網絡計劃。
事件二:一層大廳輕鋼龍骨石膏板吊頂,一盞大型水晶燈(垂100kg)安裝在吊頂工程的主龍骨上。
事件三:由于建設單位急于搬進寫字樓辦公室,要求提前竣工驗收,總監理工程師組織建設單位技術人員,施工單位項目經理及設計單位負責人進行了竣工驗收。
問題:
1.指出本裝飾工程網絡計劃的關鍵線路(工作),計算計劃工期。
2.指出本裝飾工程實際關鍵線路(工作),計算實際工期。
3.燈安裝是否正確?說明理由
4.竣工驗收是不明妥當?說明理由

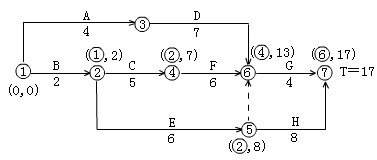

答:1.用標號法找關鍵線路,計算工期。如下圖所示。則計劃關鍵線路為:B-C?F-G;計劃工期為17天。

2.用標號法找關鍵線路,計算工期,如下圖所示。則實際關鍵線路為:B-E?H;實際工期為19天。
3.不正確。因為安裝在吊頂工程主龍骨上的大型水晶燈屬重型燈具,根據裝飾裝修工程施工技術更檔,重型燈具。電扇及其他重型設備嚴禁安裝在吊頂工程的龍骨上,必須增高附加吊桿。
4.不妥當。因為竣工驗收應分為三個階段:
(1)竣工驗收的準備參與工程建設的各方應做好竣工驗收的準備;
(2)初步驗收:施工單位在自檢合格基礎上,填寫竣工工程報驗單,由總監理工程師組織專業監理工程理財,對工程質量進行全面檢查,經檢查驗收合格后,由總監簽署工程竣工報驗單,向建設單位提出質量評估報告;
(3)正式驗收:由建設單位接到監理單位的質量評估和竣工報驗單后,審查符合要求即組織正式驗收。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道及論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
