二、流水施工的基本組織方式
在流水施工中,由于流水節拍的規律不同,決定了流水步距、流水施工工期的計算方法等也不同,甚至影響到各個施工過程的專業工作隊數目。按照流水節拍的特征,可將流水施工分為兩大類,即:有節奏流水施工和非節奏流水施工。
(一)有節奏流水施工
有節奏流水施工是指在組織流水施工時,每一個施工過程在各個施工段上的流水節拍都各自相等的流水施工,它分為等節奏流水施工和異節奏流水施工。
1. 等節奏流水施工
等節奏流水施工是指在有節奏流水施工中,各施工過程的流水節拍都相等的流水施工,也稱為固定節拍流水施工或全等節拍流水施工。
(1)固定節拍流水施工的特點。固定節拍流水施工是一種最理想的流水施工方式,其特點如下:
①所有施工過程在各個施工段上的流水節拍均相等;
②相鄰施工過程的流水步距相等,且等于流水節拍;
③專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該隊完成相應施工過程所有施工段上的任務;
④各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。
(2)固定節拍流水施工工期。
1)有間歇時間的固定節拍流水施工。所謂間歇時間,是指相鄰兩個施工過程之間由于工藝或組織安排需要而增加的額外等待時間。包括工藝間歇時間( )和組織間歇時間(
)。對于有間歇時間的固定節拍流水施工,其流水施工工期T可按公式(3.4.4)計算:
T=(n-1)t+∑G+∑Z+m?t
=(m+n-1)t+∑G+∑Z (3.4.4)
式中符號如前所述。
【例4.4.1】某分部工程流水施工計劃如圖4.4.3所示。
在該計劃中,施工過程數目n=4;施工段數目m=4;流水節拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=2;組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工藝間歇GⅠ,Ⅱ=GⅢ,Ⅳ=0 ;GⅡ,Ⅲ=1。因此,其流水施工工期為:
T=(n-1)t+∑G+∑Z+m?t
=(4-1)×2+1+0+4×2
=15(天)
2)有提前插入時間的固定節拍流水施工。所謂提前插入時間,是指相鄰兩個專業工作隊在同一施工段上共同作業的時間。在工作面允許和資源有保證的前提下,專業工作隊提前插入施工,可以縮短流水施工工期。對于有提前插入時間()的固定節拍流水施工,其流水施工工期T可按公式(3.4.5)計算:
T=(n-1)t+∑G+∑Z-∑C+m?t
=(m+n-1)t+∑G+∑Z-∑C (3.4.5)
式中符號如前所述。

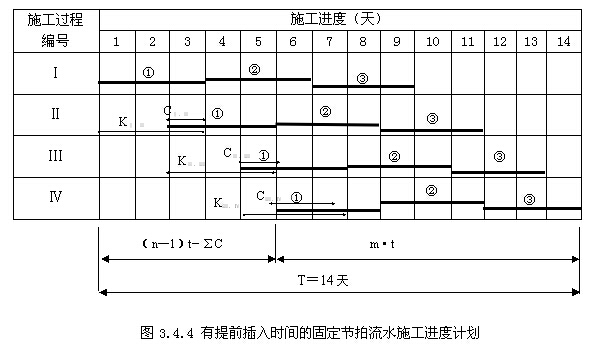

【例3.4.2】某分部工程流水施工計劃如圖3.4.4所示。
在該計劃中,施工過程數目n=4;施工段數目m=3;流水節拍t=3;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=3;組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工藝間歇GⅠ,Ⅱ=GⅡ,Ⅲ=GⅢ,Ⅳ=0 ;提前插入時間CⅠ,Ⅱ=CⅡ,Ⅲ=1,CⅢ,Ⅳ=2。因此,其流水施工工期為:
T=(n-1)t+∑G+∑Z-∑C+m?t
=(4-1)×3+0+0-(1+1+2)+3×3
=14(天)
2. 異節奏流水施工
異節奏流水施工是指在有節奏流水施工中,各施工過程的流水節拍各自相等而不同施工過程之間的流水節拍不盡相等的流水施工。在組織異節奏流水施工時,又可以采用異步距和等步距兩種方式。
(1)異步距異節奏流水施工。異步距異節奏流水施工是指在組織異節奏流水施工時,每個施工過程成立一個專業工作隊,由其完成各施工段任務的流水施工。異步距異節奏流水施工的特點如下:
①同一施工過程在各個施工段上的流水節拍均相等;不同施工過程之間的流水節拍不盡相等;
②相鄰施工過程之間的流水步距不盡相等;
③專業工作隊數等于施工過程數;
④各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。

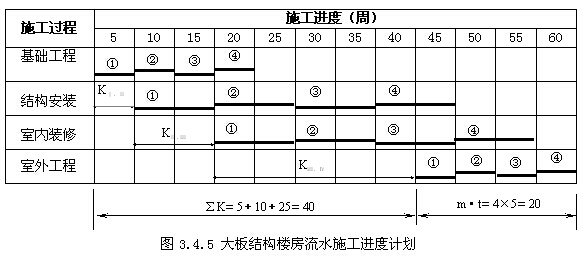

【例3.4.3】某工程項目由四幢大板結構樓房組成,每幢樓房為一個施工段,施工過程劃分為基礎工程、結構安裝、室內裝修和室外工程4項,其流水施工進度計劃如圖3.4.5所示。
由圖4.4.5可知,如果按4個施工過程成立4個專業工作隊組織流水施工,其總工期為:
T=(5+10+25)+4×5=60(周)
(2)等步距異節奏流水施工。等步距異節奏流水施工是指在組織異節奏流水施工時,按每個施工過程流水節拍之間的比例關系,成立相應數量的專業工作隊而進行的流水施工,也稱為成倍節拍流水施工。成倍節拍流水施工的特點如下:
①同一施工過程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其值為倍數關系;
②相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數(K);
③專業工作隊數大于施工過程數,即有的施工過程只成立一個專業工作隊,而對于流水節拍大的施工過程,可按其倍數增加相應專業工作隊數目;
④各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。
加快的成倍節拍流水施工工期T可按公式(3.4.6)計算:
T=(n’-1)K+∑G+∑Z-∑C+m?K
=(m+n’-1)K+∑G+∑Z-∑C (3.4.6)
式中n’表示專業工作隊數目,其余符號如前所述。

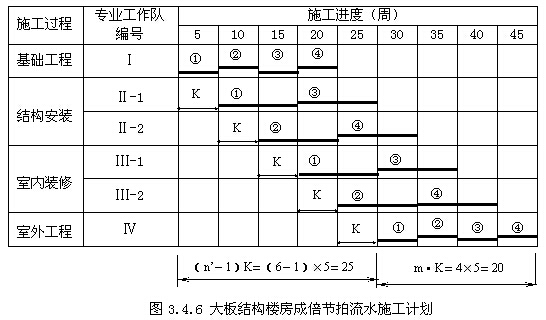

【例4.4.4】仍以【例4.4.3】四幢大板結構樓房為例,為加快施工進度,增加專業工作隊,組織成倍節拍流水施工。
(1)計算流水步距。流水步距等于流水節拍的最大公約數,即:
K=Min[5,10,10,5]=5
(2)確定專業工作隊數目。每個施工過程成立的專業工作隊數可按公式(3.4.7)計算:
(3.4.7)
式中:――第j個施工過程的專業工作隊數;
――第j個施工過程的流水節拍;
K――流水步距。
在本例中,各施工過程的專業工作隊數目分別為:
Ⅰ――基礎工程:bⅠ=tⅠ/K=5/5=1
Ⅱ――結構安裝:bⅡ=tⅡ/K=10/5=2
Ⅲ――室內裝修:bⅢ=tⅢ/K=10/5=2
Ⅳ――室外工程:bⅣ=tⅣ/K=5/5=1
于是,參與該工程流水施工的專業工作隊總數n’為:
=(1+2+2+1)=6
(3)繪制成倍節拍流水施工進度計劃圖。在加快的成倍節拍流水施工進度計劃圖中,除表明施工過程的編號或名稱外,還應表明專業工作隊的編號。在表明各施工段的編號時,一定要注意有多個專業工作隊的施工過程。各專業工作隊連續作業的施工段編號不應該是連續的,否則,無法組織合理的流水施工。
根據圖3.4.5所示進度計劃編制的成倍節拍流水施工進度計劃如圖3.4.6所示。
(4)確定流水施工工期。由圖4.4.6可知,本計劃中沒有組織間歇、工藝間歇及提前插入,故根據公式(4.4.6)算得流水施工工期為:
T=(m+n’-1)K=(4+6-1)×5=45(周)
與異步距異節奏流水施工進度計劃比較,該工程組織成倍節拍流水施工,可使總工期縮短15周。
(二)非節奏流水施工
非節奏流水施工是指在組織流水施工時,全部或部分施工過程在各個施工段上的流水節拍不相等的流水施工。這種施工是流水施工中最常見的一種。
1. 非節奏流水施工的特點
(1)各施工過程在各施工段的流水節拍不全相等;
(2)相鄰施工過程的流水步距不盡相等;
(3)專業工作隊數等于施工過程數;
(4)各專業工作隊能夠在施工段上連續作業,但有的施工段之間可能有空閑時間。
2. 流水步距的確定
在非節奏流水施工中,通常采用累加數列錯位相減取大差法計算流水步距。由于這種方法是由潘特考夫斯基(譯音)首先提出的,故又稱為潘特考夫斯基法。這種方法簡捷、準確,便于掌握。
累加數列錯位相減取大差法的基本步驟如下:
(1)對每一個施工過程在各施工段上的流水節拍依次累加,求得各施工過程流水節拍的累加數列;
(2)將相鄰施工過程流水節拍累加數列中的后者錯后一位,相減后求得一個差數列;
(3)在差數列中取最大值,即為這兩個相鄰施工過程的流水步距。

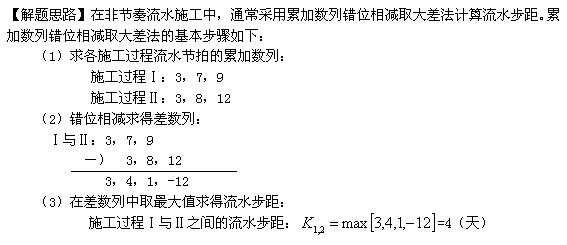

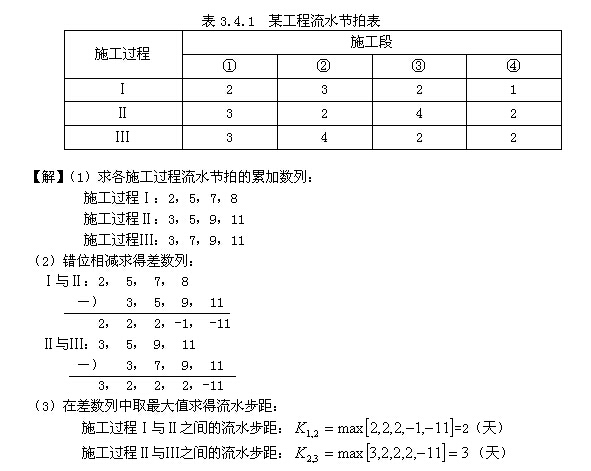

【例4.4.5】某工程由3個施工過程組成,分為4個施工段進行流水施工,其流水節拍(天)見表3.4.1,試確定流水步距。
3. 流水施工工期的確定
流水施工工期可按公式(4.4.8)計算:

(4.4.8)
式中: ――流水施工工期;
――各施工過程(或專業工作隊)之間流水步距之和;
――最后一個施工過程(或專業工作隊)在各施工段流水節拍之和;
――組織間歇時間之和;
――工藝間歇時間之和;
――提前插入時間之和。
在【例4.4.5】中,由于沒有組織間歇、工藝間歇及提前插入,則其流水施工工期為:
T=(2+3)+(3+4+2+2)=16(天)
例題
1:等節奏流水施工與非節奏流水施工的共同特點是( ).
A.相鄰施工過程的流水步距相等
B.施工段之間可能有空閑時間
C.專業工作隊數等于施工過程數
D.各施工過程在各施工段的流水節拍相等
【答案】:C
【解題思路】:等節奏流水施工是指在有節奏流水施工中,各施工過程的流水節拍都相等的流水施工,也稱為固定節拍流水施工或全等節拍流水施工。其特點如下:
①所有施工過程在各個施工段上的流水節拍均相等;
②相鄰施工過程的流水步距相等,且等于流水節拍;
③專業工作隊數等于施工過程數;
④各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。
非節奏流水施工的特點
(1)各施工過程在各施工段的流水節拍不全相等;
(2)相鄰施工過程的流水步距不盡相等;
(3)專業工作隊數等于施工過程數;
(4)各專業工作隊能夠在施工段上連續作業,但有的施工段之間可能有空閑時間。
2:某分部工程劃分為4個施工,組織加快的成倍節拍流水施工,如果流水節拍分別為6、4、4、2天,由流水步距為( )天.
A.1 B.2 C.4 D.6
【答案】:B
【解題思路】:等步距異節奏流水施工。等步距異節奏流水施工是指在組織異節奏流水施工時,按每個施工過程流水節拍之間的比例關系,成立相應數量的專業工作隊而進行的流水施工,也稱為成倍節拍流水施工。成倍節拍流水施工的特點如下:
①同一施工過程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其值為倍數關系;
②相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數(K), 6、4、4、2最大公約數是2;
③專業工作隊數大于施工過程數,即有的施工過程只成立一個專業工作隊,而對于流水節拍大的施工過程,可按其倍數增加相應專業工作隊數目;
④各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。
3:某分部工程劃分為兩個施工過程、3個施工段組織流水施工,流水節拍分別為3、4、2天和3、5、4天,則流水步距為( )天
A.2
B.3
C.4
D.5
【答案】C
4:某分部工程劃分為3個施工過程、4個施工段,組織加快的成倍節拍流水施工,流水節拍分別為6, 4, 4天,則專業工作隊數為()個。
A.3 B.4
C.6 D.7
【答案】D
【解題思路】首先計算流水步距即流水節拍的最大公約數為2,再計算各流水節拍和流水步距的比值即為各施工過程專業工作隊的數目,分別為3,2,2。將各施工過程專業工作隊的數目求和為7。
5.已知某基礎工程由開挖、墊層、砌基礎和回填夯實四個過程組成,按平面劃分為四段順序施工,各過程流水節拍分別為12天、4天、10天和6天,按異節奏組織流水施工的工期則為( )。
A.38天 B.40天
C.56天 D.128天
【答案】A
【解題思路】根據已知條件,本題應按等步距異節奏組織流水施工計算。
T=(n’-1)K+∑G+∑Z-∑C+m?K
=(m+n’-1)K+∑G+∑Z-∑C
計算流水步距。流水步距等于流水節拍的最大公約數,即:
K=Min[12,4,10,6]=2
確定專業工作隊數目。每個施工過程成立的專業工作隊數可按公式計算:

在本題中,各施工過程的專業工作隊數目分別為:
Ⅰ――開挖工程:bⅠ=tⅠ/K=12/2=6
Ⅱ――墊層:bⅡ=tⅡ/K=4/2=2
Ⅲ――砌基礎:bⅢ=tⅢ/K=10/2=5
Ⅳ――回填夯實:bⅣ=tⅣ/K=6/2=3
T=(m+n’-1)K+∑G+∑Z-∑C
=(4+16-1)×2+0+0-0=38天

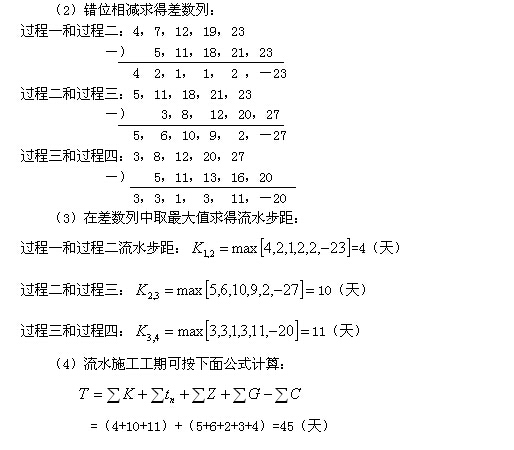

6.某施工項目有四個工藝過程,每個過程按五段依次進行施工,各過程在各段的持續時間依次為:4天、3天、5天、7天、4天;5天、6天、7天、3天、2天;3天、5天、4天、8天、7天;5天、6天、2天、3天、4天,其工期應為( )。
A.33天 B.45天
C.70天 D.93天
【答案】B
【解題思路】根據已知條件,本題應按非節奏流水施工計算。
(1)求各施工過程流水節拍的累加數列:
過程一:4,7,12,19,23
過程二:5,11,18,21,23
過程三:3,8,12,20,27
過程四:5,11,13,16,20
7.某鋼筋混凝土結構二層房屋的分項工程按A、B、C 3個施工過程進行分層施工,組織成流水節拍分別為tA=6d、tB=6d、tC=9d的加快成倍節拍流水施工,則每層施工段數是( )。
A.2 B.3
C.5 D.7
【答案】D
【解題思路】對于多層建筑物、構筑物或需要分層施工的工程,應既分施工段,又分施工層,各專業工作隊依次完成第一施工層中各施工段任務后,再轉入第二施工層的施工段上作業,依此類推。根據本題的已知條件,每層施工段數實際就是A、B、C 3個施工過程的等步距異節奏流水施工的專業工作隊數目n’。
(1)計算流水步距。流水步距等于流水節拍的最大公約數,即:
K=Min[6,6,9]=3
(2)確定專業工作隊數目
各施工過程的專業工作隊數目分別為:
A工程:bⅠ=tⅠ/K=6/3=2
B安裝:bⅡ=tⅡ/K=6/3=2
C裝修:bⅢ=tⅢ/K=9/3=3
=(2+2+3)=7
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道及論壇,環球網校造價師考試交流群384019082,歡迎您的加入,隨時與廣大考生朋友們一起交流!
更多造價工程師信息:
編輯推薦:
最新資訊
- 2025年一級造價師《案例分析》常考知識點:財務基礎數據的計算2025-09-24
- 劃重點!2025年一級造價師《工程計價》考前必背公式匯總2025-09-24
- 考前沖刺!2025年一級造價師萬人模考(二)全科模擬題及答案2025-09-23
- 速領!2025年一級造價師《案例分析》萬人模考(二)試題2025-09-21
- 免費領!2025年一級造價師《造價管理》萬人模考(二)試題2025-09-20
- 資料分享:2025年一級造價師各科目教材變化明細2025-09-19
- 2025年一級造價師《案例分析》知識點:有節奏流水施工2025-09-16
- 一級造價師《土建計量》各章節近五年真題分值分布2025-09-15
- 2025年一級造價師《案例分析》知識點:盈虧平衡分析2025-09-14
- 免費領!2025年一級造價師《工程計價》考點速記手冊2025-09-13
