造價工程師輔導:偏差形成原因的分類及糾正方法
偏差形成原因的分類及糾正方法
1、偏差原因

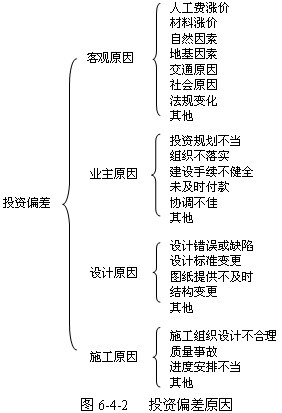

一般來講,引起投資偏差的原因主要有四個方面,即客觀原因、業主原因、設計原因和施工原因,見圖6-4-2。

由于客觀原因是無法避免的,施工原因造成的損失由施工單位自己負責,因此,糾偏的主要對象是業主緣由和設計原因造成的投資偏差。
2、偏差類型及處理方式

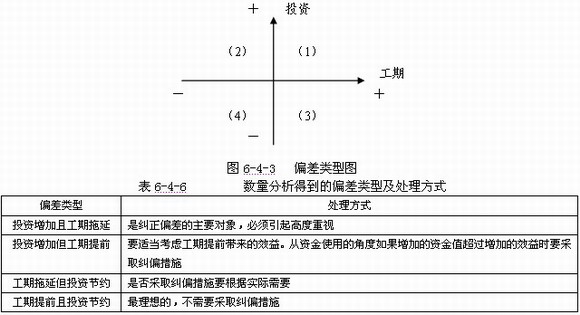

在數量分析的基礎上,可以將偏差的類型分為四種形式,見圖6-4-3,表6-4-6:

3、偏差的糾正與控制
1)原理:施工階段工程造價偏差的糾正與控制要注意采用動態控制、系統控制、信息反饋控制、彈性控制、循環控制和網絡技術控制的原理,注意目標手段分析方法的應用。
PDCA循環過程: 由于偏差的不斷出現,從管理學的角度上是一個計劃制定、實施工作、檢查進度與效果、糾正與處理偏差的滾動的PDCA循環過程。
重要環節:從施工管理的角度來說,合同管理、施工成本管理、施工進度管理、施工質量管理是幾個重要環節。
原則:在糾正施工階段資金使用偏差的過程中,要按照經濟性原則、全面性與全過程原則、責權利相結合原則、政策性原則、開源節約相結合原則在項目經理的負責下,在費用控制預測的基礎上,各類人員共同配合,通過科學、合理、可行的措施,實現由分項工程、分部工程、單位工程、整體項目糾正資金使用偏差。
例題:【2008年真題】在建設項目施工階段,進行投資偏差分析時,偏差糾正與控制的PDCA循環過程中的工作內容有( )。
A.制定計劃 B.搭設組織 C.實施工作
D.檢查進度和效果 E.糾正處理偏差
答案:ACDE
解題要點:本題考核施工階段進行投資偏差分析中糾偏的措施;由于偏差的不斷出現,從管理學的角度上是一個計劃制定、實施工作、檢查進度與效果、糾正與處理偏差的滾動的PDCA循環過程。
2)通常把糾偏措施分為組織措施、經濟措施、技術措施、合同措施四個方面。見表6-4-7

更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年注冊造價工程師各地考試報名時間匯總
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
