造價工程師輔導:施工階段投資偏差與進度偏差分析


施工階段投資偏差與進度偏差分析

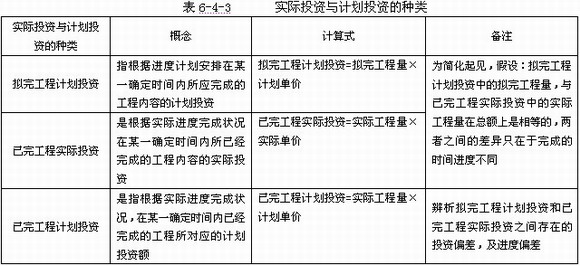

1、實際投資與計劃投資,見表6-4-3
2、投資偏差和進度偏差,見表6-4-4

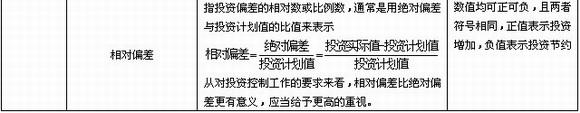

由上式可以看出:計算投資偏差時,工程量不變,用實際完成的工程量,投資偏差當然是用實際投資減去計劃投資,負數則表示節省。計算進度偏差時,投資額不變,用計劃投資額;這里不用已完工程減去擬完工程是為了便于比較進度加快還是拖延,負數則表示進度加快,表示好的一面。上式可幫助考生記憶幾種投資及偏差的關系。
例題1:【2008年真題】某工程計劃3個月完成,每月計劃完成工程量依次為600 m3、1000 m3、800 m3,計劃單價為20 元/m3;工程按計劃開工,但工期延長1個月,每月實際完成工程量依次為300m3, 800m3, 900 m3, 400 m3,每月實際單價依次為20元/m3, 20元/m3, 23元/m3, 23元/m3。則對該工程第3月末的投資偏差表述正確的是( )。
A.投資節省2700元 B.投資增加2700元
C.投資節省5300元 D.投資增加5300元
答案:B
解題要點:本題考核施工階段投資偏差的分析;投資偏差=已完工程實際投資-已完工程計劃投資=實際工程量×(實際單價-計劃單價);本題中,該工程第3個月末的投資偏差=900×(23-20)=2700元。可能出現的其他關鍵考核點是:考查該工程第3月的投資偏差和進度偏差分別為多少。
例題2:某工程10月份擬完工程計劃投資50萬元,實際完成工程投資80萬元,已完工程計劃投資66萬元,則該工程投資相對偏差和進度偏差分別為( )。
A. -32%, -16萬元 B.-28%, 14萬元 C.21%, -16萬元 D.32%,14萬元
答案:C
解題要點:投資相對偏差=(80-66)/66=21%
進度偏差=50-66=-16萬元
3、常用的偏差分析方法

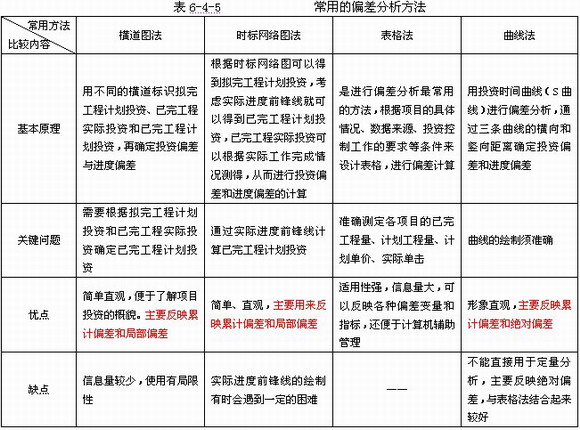

常用的偏差分析方法有橫道圖法、時標網絡圖法、表格法和曲線法。見表6-4-5
更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年注冊造價工程師各地考試報名時間匯總
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
最新資訊
- 考前沖刺!2025年一級造價師萬人模考(二)全科模擬題及答案2025-09-23
- 速領!2025年一級造價師《案例分析》萬人模考(二)試題2025-09-21
- 免費領!2025年一級造價師《造價管理》萬人模考(二)試題2025-09-20
- 資料分享:2025年一級造價師各科目教材變化明細2025-09-19
- 2025年一級造價師《案例分析》知識點:有節奏流水施工2025-09-16
- 一級造價師《土建計量》各章節近五年真題分值分布2025-09-15
- 2025年一級造價師《案例分析》知識點:盈虧平衡分析2025-09-14
- 免費領!2025年一級造價師《工程計價》考點速記手冊2025-09-13
- 速領!2025年一級造價師《安裝計量》易混淆知識點免費分享2025-09-09
- 快來背!2025年一級造價師《工程計價》精選高頻考點2025-09-04
