  第四步: 確定投標報價策略

  常用的投標策略主要有:

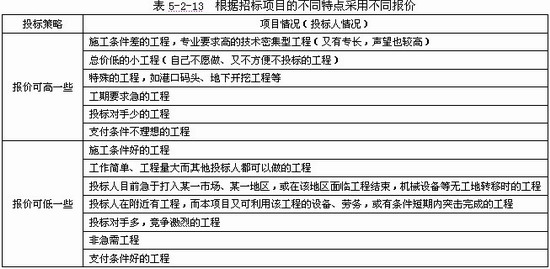

  1)根據招標項目的不同特點采用不同報價,條件差、難度高、工期緊的可以報高價,反之報低價。具體內容如表5-2-13所示。]

  例題1: 【2008年真題】對投標人而言,下列可適當降低報價的情形是( )。

  A. 總價低的小工程 B. 施工條件好的工程

  C. 投標人專業聲望較高的工程 D. 不愿承攬又不方便不投標的工程

  答案:B

  解題要點:該題考查投標報價的策略,根據招標項目的不同特點采用不同報價的情況。見表5-2-13。對于ACD選項,都應當適當提高報價,而對于施工條件好的工程則適宜減低報價。

  例題2:下列投標報價策略正確的是( )。

  A.施工條件好的工程,報價可高一些

  B.工作簡單、工程量大而且競爭激烈的工程,報價可低一些

  C.特殊的工程,如港口碼頭、地下開挖工程等,報價可低一些

  D.短期內突擊完成的工程,報價可高一些

  答案:B

  2)不平衡報價法

  這一方法是指一個工程項目總報價基本確定后,通過調整內部各個項目的報價,以期既不提高總報價、不影響中標,又能在結算時得到更理想的經濟效益。

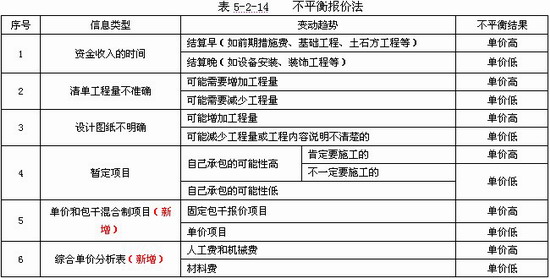

  一般采用的不平衡報價見表5-2-14所示:

  3) 計日工單價的報價

  如果是單純報計日工單價,而且不計入總價中,可以報高些;

  如果計日工單價要計入總報價時,則需具體分析是否報高價,以免抬高總報價。

  要分析招標人在開工后可能使用的計日工數量,再來確定報價方針。

  4) 可供選擇的項目的報價

  所謂“可供選擇項目”并非由投標人任意選擇,而是招標人才有權進行選擇。

  對于將來有可能被選擇使用的規格應適當提高其報價;對于技術難度大或其它原因導致的難以實現的規格,可將價格有意抬高得更多一些,以阻撓招標人選用。

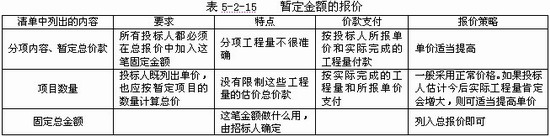

  5) 暫定金額的報價

  暫定金額有三種情況,見表5-2-15所示:

  6) 多方案報價法

  適用特點:工程范圍不很明確,條款不清楚或很不公正,或技術規范要求過于苛刻

  多方案報價法,是按原招標文件報一個價,然后再提出,如某某條款做某些變動,報價可降低多少,由此可報出一個較低的價。這樣可以降低總價,吸引招標人。

  7) 增加建議方案

  適用特點:可以提一個建議方案,即可以修改原設計方案,提出投標者的方案。

  這種新建議方案可以降低總造價或是縮短工期,或使工程運用更為合理。

  注意:對原招標方案一定也要報價。建議方案不要寫得太具體,要保留方案的技術關鍵,防止招標人將此方案交給其他投標人。建議方案一定要比較成熟,有很好的可操作性。

  8) 分包商報價的采用

  總承包商應在投標前先取得分包商的報價,并增加一定的管理費,作為投標總價的組成部分一并列入報價單中。

  總承包商在投標前找2、3家分包商分別報價,而后選擇其中一家信譽較好、實力較強和報價合理的分包商簽訂協議,同意該分包商作為本分包工程的唯一合作者,并將分包商的姓名列到投標文件中,但要求該分包商相應地提交投標保函。將分包商的利益同投標人捆在一起,可以防止分包商事后反悔和漲價,還可能迫使分包時報出較合理的價格,以便共同爭取得標。

  9) 許諾優惠條件(09版教材增加內容)

  在投標時主動提出提前竣工、低息貸款、贈給施工設備、免費轉讓新技術或某種技術專利、免費技術協作、代為培訓人員等,均是吸引招標人、利于中標的輔助手段。

  10) 無利潤報價

  適用范圍: 承包商缺乏競爭優勢;在不得已的情況下,根本不考慮利潤

  采用條件: 有可能在得標后,可將大部分工程分包給索價較低的一些分包商;對于分期建設的項目,先以低價獲得首期工程,而后贏得機會創造第二期工程中的競爭優勢,并在以后的實施中盈利;較長時期內,投標人沒有在建的工程項目,如果再不得標,就難以維持生存。

  例題:下列有關報價策略說法錯誤的是( )。

  A.對于自己承擔可能性高,但不一定施工的暫定項目,報價可低一些

  B.對于單純報計日工單價,而且不計入總價的項目,報價可高一些

  C.對于分項工程量不很準確,暫定總價款必須在總報價中加入的項目,單價可高一些

  D.對于有可能在得標后,將大部分工程分包給索價較低的一些分包商的項目,不適宜用無利潤報價策略

  答案:D

  解題要點:無利潤報價是指缺乏競爭優勢的承包商,在不得已的情況下,只好在報價時根本不考慮利潤而去奪標。這種辦法一般是處于以下條件時采用:a.有可能在得標后,將大部分工程分包給索價較低的一些分包商;b.對于分期建設的項目,先以低價獲得首期工程,而后贏得機會創造第二期工程中的競爭優勢,并在以后的實施中盈利;c.較長時期內,投標人沒有在建的工程項目,如果再不得標,就難以維持生存。因此,雖然本工程無利可圖,但只要能有一定的管理費維持公司的日常運轉,就可設法渡過暫時的困難,以圖將來東山再起。

更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽

·2010年注冊造價工程師各地考試報名時間匯總
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年注冊造價工程師考前網上輔導招生簡章
·
04、05、06、07、08年造價工程師考試試卷及答案匯總

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
