造價工程師輔導資料:流水施工參數


流水施工參數
流水施工參數是指組織流水施工時,用來描述工藝流程、空間布置和時間安排等方面的狀態參數,包括工藝參數、空間參數和時間參數。
1. 工藝參數
工藝參數主要是指在組織流水施工時,用以表達流水施工在施工工藝方面進展狀態的參數,通常包括施工過程和流水強度兩個參數。
(1)施工過程。組織建設工程流水施工時,根據施工組織及計劃安排需要而將計劃任務劃分成的子項稱為施工過程。
施工過程的數目一般用n表示,它是流水施工的主要參數之一。根據其性質和特點不同,施工過程一般分為三類,即建造類施工過程、運輸類施工過程和制備類施工過程。
?、俳ㄔ祛愂┕み^程。是指在施工對象的空間上直接進行砌筑、安裝與加工,最終形成建筑產品的施工過程。它是建設工程施工中占有主導地位的施工過程,如建筑物或構筑物的地下工程、主體結構工程、裝飾工程等。轉自環球網校edu24ol.com
?、谶\輸類施工過程。是指將建筑材料、各類構配件、成品、制品和設備等運到工地倉庫或施工現場使用地點的施工過程。
③制備類施工過程。是指為了提高建筑產品生產的工廠化、機械化程度和生產能力而形成的施工過程。如砂漿、混凝土、各類制品、門窗等的制備過程和混凝土構件的預制過程。
由于建造類施工過程占有施工對象的空間,直接影響工期的長短,因此,必須列入施工進度計劃,并在其中大多作為主導施工過程或關鍵工作。運輸類與制備類施工過程一般不占有施工對象的工作面,不影響工期,故不需要列入流水施工進度計劃之中。只有當其占有施工對象的工作面,影響工期時,才列入施工進度計劃之中。例如,對于采用裝配式鋼筋混凝土結構的建設工程,鋼筋混凝土構件的預制過程就需要列入施工進度計劃之中;同樣,結構安裝中的構件吊運施工過程也需要列入施工進度計劃之中。
(2)流水強度。流水強度是指流水施工的某施工過程(隊)在單位時間內所完成的工程量,也稱為流水能力或生產能力。例如,澆筑混凝土施工過程的流水強度是指每工作班澆筑的混凝土立方數。
流水強度可用公式(4.4.1)計算求得:
2. 空間參數
空間參數是指在組織流水施工時,用以表達流水施工在空間布置上開展狀態的參數。通常包括工作面和施工段。
(1)工作面。工作面是指供某專業工種的工人或某種施工機械進行施工的活動空間。工作面的大小,表明能安排施工人數或機械臺數的多少。每個作業的工人或每臺施工機械所需工作面的大小,取決于單位時間內其完成的工程量和安全施工的要求。
(2)施工段。將施工對象在平面或空間上劃分成若干個勞動量大致相等的施工段落,稱為施工段或流水段。施工段的數目一般用m表示,它是流水施工的主要參數之一。
1)劃分施工段的目的。劃分施工段的目的就是為了組織流水施工。由于建設工程體形龐大,可以將其劃分成若干個施工段,從而為組織流水施工提供足夠的空間。在一般情況下,一個施工段在同一時間內,只安排一個專業工作隊施工,各專業工作隊遵循施工工藝順序依次投入作業,同一時間內在不同的施工段上平行施工,使流水施工均衡地進行。組織流水施工時,可以劃分足夠數量的施工段,充分利用工作面,避免窩工,盡可能縮短工期。
2)劃分施工段的原則。由于施工段內的施工任務由專業工作隊依次完成,因而在兩個施工段之間容易形成一個施工縫。同時,由于施工段數量的多少,將直接影響流水施工的效果。為使施工段劃分得合理,一般應遵循下列原則:
?、偻粚I工作隊在各個施工段上的勞動量應大致相等,相差幅度不宜超過10%~15%;
?、诿總€施工段內要有足夠的工作面,以保證相應數量的工人、主導施工機械的生產效率,滿足合理勞動組織的要求;
?、凼┕ざ蔚慕缦迲M可能與結構界限(如沉降縫、伸縮縫等)相吻合,或設在對建筑結構整體性影響小的部位,以保證建筑結構的整體性;轉自環球網校edu24ol.com
④施工段的數目要滿足合理組織流水施工的要求。施工段數目過多,會降低施工速度,延長工期;施工段過少,不利于充分利用工作面,可能造成窩工;
⑤對于多層建筑物、構筑物或需要分層施工的工程,應既分施工段,又分施工層,各專業工作隊依次完成第一施工層中各施工段任務后,再轉入第二施工層的施工段上作業,依此類推。以確保相應專業隊在施工段與施工層之間,組織連續、均衡、有節奏地流水施工。
3. 時間參數
時間參數是指在組織流水施工時,用以表達流水施工在時間安排上所處狀態的參數,主要包括流水節拍、流水步距和流水施工工期等。
(1)流水節拍。流水節拍是指在組織流水施工時,某個專業工作隊在一個施工段上的施工時間。第j個專業工作隊在第i個施工段的流水節拍一般用來表示(j=1,2,……,n;i=1,2,……,m)。
流水節拍是流水施工的主要參數之一,它表明流水施工的速度和節奏性。流水節拍小,其流水速度快,節奏感強;反之則相反。流水節拍決定著單位時間的資源供應量,同時,流水節拍也是區別流水施工組織方式的特征參數。
同一施工過程的流水節拍,主要由所采用的施工方法、施工機械以及在工作面允許的前提下投入施工的工人數、機械臺數和采用的工作班次等因素確定。有時,為了均衡施工和減少轉移施工段時消耗的工時,可以適當調整流水節拍,其數值最好為半個班的整數倍。

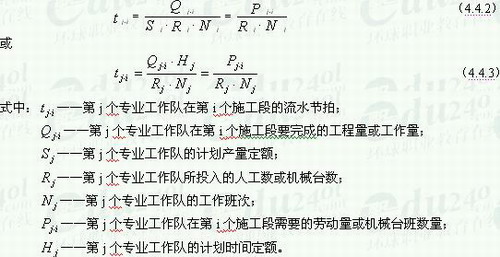

流水節拍可分別按下列方法確定:
如果根據工期要求采用倒排進度的方法確定流水節拍時,可用上式反算出所需要的工人數或機械臺班數。但在此時,必須檢查勞動力、材料和施工機械供應的可能性,以及工作面是否足夠等。
2)經驗估算法。對于采用新結構、新工藝、新方法和新材料等沒有定額可循的工程項目,可以根據以往的施工經驗估算流水節拍。
(2)流水步距。流水步距是指組織流水施工時,相鄰兩個施工過程(或專業工作隊)相繼開始施工的最小間隔時間。流水步距一般用
來表示,其中j(j=1,2,……,n-1)為專業工作隊或施工過程的編號。它是流水施工的主要參數之一。
流水步距的數目取決于參加流水的施工過程數。如果施工過程數為n個,則流水步距的總數為n-1個。
流水步距的大小取決于相鄰兩個施工過程(或專業工作隊)在各個施工段上的流水節拍及流水施工的組織方式。確定流水步距時,一般應滿足以下基本要求:
?、俑魇┕み^程按各自流水速度施工,始終保持工藝先后順序;
?、诟魇┕み^程的專業工作隊投入施工后盡可能保持連續作業;
?、巯噜弮蓚€施工過程(或專業工作隊)在滿足連續施工的條件下,能最大限度地實現合理搭接。
根據以上基本要求,在不同的流水施工組織形式中,可以采用不同的方法確定流水步距。
(3)流水施工工期。流水施工工期是指從第一個專業工作隊投入流水施工開始,到最后一個專業工作隊完成流水施工為止的整個持續時間。由于一項建設工程往往包含有許多流水組,故流水施工工期一般均不是整個工程的總工期。
更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·參與09造價成績查詢及反饋 贏環球精美禮品~~~~~~
·2010年全國注冊造價工程師考試時間:10月23、24日
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
最新資訊
- 速領!2025年一級造價師《案例分析》萬人模考(二)試題2025-09-21
- 免費領!2025年一級造價師《造價管理》萬人??迹ǘ┰囶}2025-09-20
- 資料分享:2025年一級造價師各科目教材變化明細2025-09-19
- 2025年一級造價師《案例分析》知識點:有節奏流水施工2025-09-16
- 一級造價師《土建計量》各章節近五年真題分值分布2025-09-15
- 2025年一級造價師《案例分析》知識點:盈虧平衡分析2025-09-14
- 免費領!2025年一級造價師《工程計價》考點速記手冊2025-09-13
- 速領!2025年一級造價師《安裝計量》易混淆知識點免費分享2025-09-09
- 快來背!2025年一級造價師《工程計價》精選高頻考點2025-09-04
- 速領!一級造價師《土建計量》近三年真題及答案解析2025-09-03
