流水施工的表達方式
流水施工的表達方式除網絡圖外,主要有橫道圖和垂直圖兩種。
1. 流水施工的橫道圖表示法
某基礎工程流水施工的橫道圖表示法如圖4.4.1所示。圖中的橫坐標表示流水施工的持續時間;縱坐標表示施工過程的名稱或編號。n條帶有編號的水平線段表示n個施工過程或專業工作隊的施工進度安排,其編號①②……表示不同的施工段。
橫道圖表示法的優點是:繪圖簡單,施工過程及其先后順序表達清楚,時間和空間狀況形象直觀,使用方便,因而被廣泛用來表達施工進度計劃。

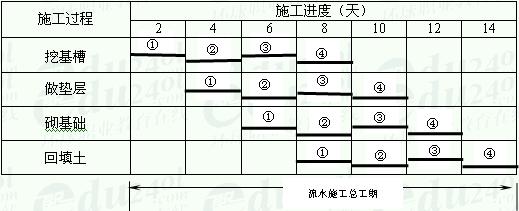

圖4.4.1 流水施工橫道圖表示法
2. 流水施工的垂直圖表示法

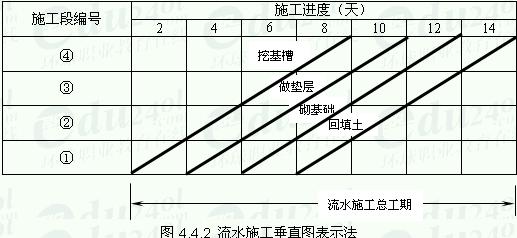

某基礎工程流水施工的垂直圖表示法如圖4.4.2所示。圖中的橫坐標表示流水施工的持續時間;縱坐標表示流水施工所處的空間位置,即施工段的編號。n條斜向線段表示n個施工過程或專業工作隊的施工進度。

垂直圖表示法的優點是:施工過程及其先后順序表達清楚,時間和空間狀況形象直觀,斜向進度線的斜率可以直觀地表示出各施工過程的進展速度。但編制實際工程進度計劃不如橫道圖方便。
更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·參與09造價成績查詢及反饋 贏環球精美禮品~~~~~~
·2010年全國注冊造價工程師考試時間:10月23、24日
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
編輯推薦
上一篇:流水施工的特點
下一篇:造價工程師輔導資料:流水施工參數
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
