某機械化施工公司承擔了某工程的基坑土方施工。土方量為10 000 m3,平均運土距離為8 km,計劃工期為10天,每天一班制施工。

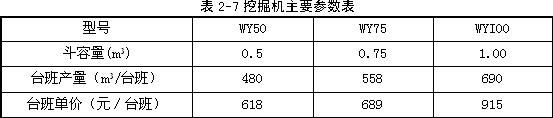

該公司現有WY50、WY75、WYI00挖掘機各2臺以及5t、8t、10 t自卸汽車各10臺,主要參數見表2-7,2-8所示。
問 題
(1)若挖掘機和自卸汽車按表中型號各取一種,如何組合最經濟?相應的每立方米土方的挖、運直接費為多少?(計算結果保留2位小數)
(2)根據該公司現有的挖掘機和自卸汽車的數量,完成土方挖運任務,每天應安排幾臺何種型號的挖掘機和幾臺何種型號的自卸汽車?
(3)根據所安排的挖掘機和自卸汽車數量,該土方工程可在幾天內完成?相應的每立方米土方的挖、運直接費為多少?(計算結果保留2位小數)
答案解析
問題(1)
以挖掘機和自卸汽車每立方米挖、運直接費最少為原則選擇其組合。
挖掘機:618/480= 1.29元/ m3
689/558=1.23元/ m3
915/690= 1.33元/ m3
因此,取單價為1.23元/ m3的WY75挖掘機。
自卸汽車:413/32 =12.91元/m3
505/51 =9.90元/m3
978/81=12.07元/m3
因此,取單價為9.90元/m3的8t自卸汽車。
相應的每立方米土方的挖運直接費為1.23 +9.90=11.13元/ m3
問題(2)
挖掘機選擇:
①每天需要WY75挖掘機的臺數為10 000/(558×i0)=1.79臺,取2臺
②2臺WY75挖掘機每天挖掘土方量為558×2=1 116 m3
自卸汽車選擇:
①按最經濟的8t自卸汽車每天應配備臺數為1 116/51 =21.88臺
或挖掘機與自卸汽車臺數比例為558/51=10.94,所需配備8t自卸汽車臺數為2×10.94
=21.88臺。這樣,所有10臺8t自卸汽車均需配備。
每天運輸土方量為51 x lO =510 m3
每天尚有需運輸土方量為1 116 -510 =606 m3
②增加配備10 t和(或)5t自卸汽車臺數,有兩種可行方案:
a.僅配備10 t自卸汽車臺數(1 116 -510)/81 =7.48臺,取8臺。
或(21.88 - 10)*5/81 =7.48臺,取8臺。
b.配備6臺10 t自卸汽車,4臺5t白卸汽車,每天運輸土方量
6.81 +4.32=614 m3
問題(3)
按2臺WY75型挖掘機的臺班產量完成10 000 m3土方工程所需時間為:
10 000/(558X2) =8.96天
即該土方工程可在8.96天內完成。
相應的每m3土方的挖運直接費為:
(2 x689 +505×10 +6 x978 +4 x413) (9/10 000)=12.55 元/ m3
更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
編輯推薦
最新資訊
- 速領!2025年一級造價師《案例分析》萬人模考(二)試題2025-09-21
- 免費領!2025年一級造價師《造價管理》萬人模考(二)試題2025-09-20
- 資料分享:2025年一級造價師各科目教材變化明細2025-09-19
- 2025年一級造價師《案例分析》知識點:有節奏流水施工2025-09-16
- 一級造價師《土建計量》各章節近五年真題分值分布2025-09-15
- 2025年一級造價師《案例分析》知識點:盈虧平衡分析2025-09-14
- 免費領!2025年一級造價師《工程計價》考點速記手冊2025-09-13
- 速領!2025年一級造價師《安裝計量》易混淆知識點免費分享2025-09-09
- 快來背!2025年一級造價師《工程計價》精選高頻考點2025-09-04
- 速領!一級造價師《土建計量》近三年真題及答案解析2025-09-03
