1K411040 城鎮道路面層施工
1K411041 瀝青混合料面層施工技術
瀝青混合料面層施工技術重點介紹熱拌瀝青混合料路面施工工藝,包括瀝青混合料的運輸、攤鋪、瀝青路面的壓實和成型、接縫,開放交通等內容。
一、 施工準備
(一)透層、粘層、封層
(1)透層。為使瀝青混合料面層與非瀝青材料基層結合良好,在基層上澆灑能很好滲入表面的瀝青類材料薄層。瀝青混合料面層攤鋪前應在基層表面噴灑透層油,在透層油完傘滲入基層后方可鋪筑。根據基層類型選擇滲透性好的液體瀝青、乳化瀝青作透層油。
(2)粘層。為加強路面瀝青層之間,瀝青層與水泥混凝土路面之間的粘結而灑布的瀝青材料薄層。粘層油宜采用快裂或中裂乳化瀝青、改性乳化瀝青,也可采用快凝或中凝液體石油瀝青作粘層油。粘層油宜在攤鋪面層當天灑布。
(3)鋪筑在面層表面的稱為上封層,鋪筑在面層下面的稱為下封層。封層油宜采用改性瀝青或改性乳化瀝青,封層集料應質地堅硬、耐磨、潔凈且粒徑與級配應符合要求。
(4)透層、粘層宜采用瀝青灑布車或手動瀝青灑布機噴灑,噴灑應呈霧狀,灑布均勻用量與滲透深度宜按設計及規范要求并通過試灑確定。封層宜采用層鋪法表面處治或稀漿封層法施工。
(二)運輸與布料
(1)為防止瀝青混合料粘結運料車車廂板,裝料前應噴灑一薄層隔離劑或防粘結劑。運輸中瀝青混合料上宜用篷布覆蓋保溫、防雨和防污染。
(2)運料車輪胎上不得沾有泥土等可能污染路面的臟物,施工時發現瀝青混合料不符合施工溫度要求或結團成塊、已遭雨淋則不得使用。
(3)應按施工方案安排運輸和布料,攤鋪機前應有足夠的運料車等候;對高等級道路,等候的運料車宜在5輛以上。
(4)運料車應在攤鋪機前100~300mm外空擋等候,攤鋪時被攤鋪機緩緩頂推前進并逐步卸料,避免撞擊攤鋪機。每次卸料必須倒凈,如有余料應及時清除,防止硬結。
二、攤鋪作業
(一)機械施工
(1)熱拌瀝青混合料應采用機械攤鋪。攤鋪機在開始受料前應在受料斗涂刷薄層隔離劑或防粘結劑。
(2)城市快速路、主干路宜采用兩臺以上攤鋪機聯合攤鋪,其表面層宜采用多機全幅攤鋪,以減少施工接縫。每臺攤鋪機的攤鋪寬度宜小于6m。通常采用2臺或多臺攤鋪機前后錯開10~20m呈梯隊方式同步攤鋪,兩幅之間應有30~60mm寬度的搭接,并應避開車道輪跡帶,上下層搭接位置宜錯開200mm以上。
(3)攤鋪前應提前0.5~lh預熱攤鋪機熨平板使其不低于100℃。鋪筑時熨平板振搗或夯實裝置應選擇適宜的振動頻率和振幅,以提高路面初始壓實度。
(4)攤鋪機必須緩慢、均勻、連續不間斷地攤鋪,不得隨意變換速度或中途停頓,以提高平整度、減少瀝青混合料的離析。攤鋪速度宜控制在2~6m/min的范圍內。當發現瀝青混合料面層出現明顯的離析、波浪、裂縫、拖痕時,應分析原因,及時了以消除。
(5)攤鋪機應采用自動找平方式。下面層宜采用鋼絲繩引導的高程控制方式,上面層宜采用平衡梁或滑靴并輔以厚度控制方式。
(6)最低攤鋪溫度根據鋪筑層厚度、氣溫、風速及下臥層表面溫度等,按規范要求執行。例如,鋪筑普通瀝青混合料,下臥層的表面溫度為15~20℃、鋪筑層厚度為小于50mm,50~80mm、大于80mm 三種情況下,最低攤鋪溫度分別是140℃、135℃、1 30℃。
(7)松鋪系數應根據試鋪試壓確定。施工中隨時檢查鋪筑層厚度、路拱及橫坡,并以鋪筑的瀝青混合料總量與面積之比校驗平均厚度。松鋪系數的取值可參考表1K41 1041-1中所給的范圍。
(8)攤鋪機的螺旋布料器轉動速度與攤鋪速度應保持均衡。為減少攤鋪中瀝青混合料的離析,伽料器兩側應保持有,不少了二布料器2/3高度的混合料。攤鋪的混合料.不宜用人工反復修整。
(二.)人工施工
(1)不具備機械攤鋪條件時(如路面狹窄部分,平曲線半徑過小的匝道或加寬部分,以及小規模工程),可采用人工攤鋪作業。
(2)半幅施工時,路中一側宜預先設置擋板;攤鋪時應扣鍬布料,不得揚鍬遠甩;邊攤鋪邊整平,嚴防骨料離析;攤鋪不得中途停頓,并盡快碾壓;低溫施工時,卸下的瀝青混合料應覆蓋篷布保溫。
三、壓實成型與接縫
(一)壓實成型
(1)壓實施工應配備足夠數量、狀態完好的壓路機,選擇合理的壓路機組合方式,根據攤鋪完成的瀝青混合料溫度情況嚴格控制初壓、復壓、終壓(包括成型)時機。壓實層最大厚度不宜大于100mm,各層壓實度及平整度應符合要求。

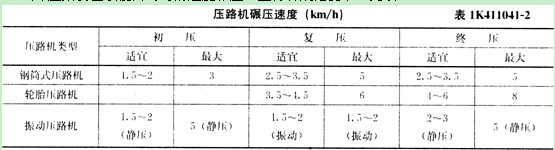

(2)壓路機應以慢而均勻的速度碾壓,且符合規范要求(見表1K411041-2)。

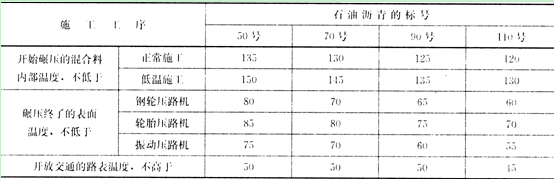

(3)碾壓溫度應根據瀝青和瀝青混合料種類、壓路機、氣溫、層厚等因素經試壓確定。規范規定的碾廠天溫度見表1K4 1 104 l-3。
熱拌瀝青混合料的碾壓溫度(℃) 表1K4 1 104 l-3
(4)初壓應采用鋼輪壓路機靜壓1~2遍。碾壓時應將壓路機的驅動輪面向攤鋪機,從外側向中心碾壓,在超高路段和坡道上則由低處向高處碾壓。復壓應緊跟在初壓后開始。碾壓路段總長度不超過80m。
(5)密級配瀝青混合料復壓宜優先采用重型輪胎壓路機進行碾壓,以增加密實性,其
總質量不宜小于25t。相鄰碾壓帶應重疊1/3~1/2輪寬。對粗骨料為主的混合料,宜優先采用振動壓路機復壓(厚度宜大于30mm),振動頻率宜為35~50Hz,振幅宜為0.3~0. 8mm。層厚較大時宜采用高頻大振幅,厚度較薄時宜采用低振幅,以防止骨料破碎。相鄰碾壓帶宜重疊100~200mm 。當采用三輪鋼筒式壓路機時,總質量不小于12t,相鄰
碾壓帶宜重疊后輪的1/2輪寬,并不應小于200mm。
(6)終壓應緊接在復壓后進行。宜選用雙輪鋼筒式壓路機,碾壓不宜少于2遍,至無明顯輪跡為止。
(7)為防止瀝青混合料粘輪,對壓路機鋼輪可涂刷隔離劑或防粘結劑,嚴禁刷柴油。亦可向碾輪噴淋添加少量表面活性劑的霧狀水。
(8)壓路機不得在未碾壓成型路段上轉向、掉頭、加水或停留。在當天成型的路面上,不得停放各種機械設備或車輛,不得散落礦料、油料及雜物。
(二)接縫
(1)路面接縫必須緊密、平順。上、下層的縱縫應錯開150mm(熱接縫)或300~400mm(冷接縫)以上。相鄰兩幅及上、下層的橫向接縫均應錯位lm以上。應采用3m直尺檢查,確保平整度達到要求。
(2)采用梯隊作業方式攤鋪時應選用熱接縫,將已鋪部分留下100~200mm寬暫不碾壓,作為后續部分的基準面,然后跨縫壓實。如半幅施工采用冷接縫時,宜加設擋板或將先鋪的瀝青混合料刨出毛槎,涂刷粘層油后再鋪新料,新料跨縫攤鋪與已鋪層重疊5 0~lOOmm,軟化下層后鏟走重疊部分,再跨縫壓密擠緊。
(3)高等級道路的表面層橫向接縫應采用垂直的平接縫,以下各層和其他等級的道路的各層可采用斜接縫。平接縫宜采用機械切割或人工刨除層厚不足部分,使工作縫成直角連接。清除切割時留下的泥水;干燥后涂刷粘層油,鋪筑新混合料,接槎軟化后,先橫向碾壓,再縱向充分壓實,連接平順。
四、開放交通
《城鎮道路工程施工與質量驗收規范》CJJ l---2008強制性條文規定:熱拌瀝青混合料路面應待攤鋪層自然降溫至表面溫度低于50℃后,方可開放交通。
【案例1K411041】
1.背景
甲公司中標承包某市主干道道路工程施工,其路面結構為20mm細粒式瀝青混凝土表面層,40mm中粒式瀝青混凝土中面層,60mm粗粒式瀝青混凝土底面層,300mm石灰粉煤灰穩定碎石基層和200mm石灰土底基層。路面下設有給水排水、燃氣、電力、通信管線,由建設方直接委托專業公司承建。
該工程年初簽了承包施工合同,合同約定當年年底竣工。受原有管線遷移影響,建設方要求甲公司調整施工部署,主要道路施工安排在9月中旬開始,并保持總工期和竣工日期不變。為此甲公司下屬項目部決定如下:
(1)為滿足進度要求,項目部負責人下達了提前開工令,見縫插針,搶先施工能施工部位。
(2)項目部安排9月中旬完成管道回填壓實、做擋墻等工程,于1 0月底進入路面基層結構施工,施工期日最低溫度為一1℃;石灰粉煤灰穩定碎石基層采用瀝青乳液和瀝青下封層進行養護3d后進人下一道工序施工。
13)開始路面面層施工時,日最低氣溫為一3℃,最高溫度為+3℃,但天氣晴好;項目部組織突擊施工面層,沒有采取特殊措施。
(4)為避免對路下管道和周圍民宅的損壞,振動壓路機作業時取消了振動壓實。
工程于12月底如期竣工,開放交通。次年4月,該道路路面出現成片龜裂,6月中旬瀝青面層開始出現車轍。
2.問題
(1)項目部下達提前開工令的做法對嗎?為什么?
(2)指出路面各層結構施工不妥之處。
(3)分析道路面層出現龜裂、車轍的主要原因。
3.參考答案
(1)問題1
項目負責人下達開工令是錯誤的。因為,工程施工承包合同中對開工日期都有約定。項目部應根據合同安排進度,并且在開工前先應向監理工程師提交開工申請報告,由監理工程師審查后下達開工令,項目部應按監理的指令執行。
(2)問題2
不妥之處主要是:
1)瀝青混凝土面層不符合規范關于施工期的日最高氣溫應在5℃以上的規定;石灰及石灰、粉煤灰穩定土類基層宜在冬期開始前30~45d停止施工。
2)不符合規范關于基層采用瀝青乳液和瀝青下封層養護7d的規定。
(3)問題3
道路路面出現龜裂和車轍主要成因:
1)路面基層采用的是石灰穩定類材料,屬于半剛性材料,其強度增長與溫度有密切關系,溫度低時強度增長遲緩。為使這類基層施工后能盡快增長其強度,以適應開放交通后的承載條件,規范規定這類基層應在5℃以上的氣溫條件下施工,且應在出現第一次冰凍之前1~1.5個月以上完工。
開放交通后,在交通荷載作用下,基層強度不足,使整個路面結構強度不足,出現成片龜裂的質量事故。
2)瀝青路面必須在冬期施工時,應采取提高瀝青混合料的施工溫度,并應采取快卸、快鋪、快平、快壓等措施,以保證瀝青面層有足夠的碾壓溫度和密實度。
3)次年6月以后出現車轍,主要原因是振動壓路機作業時取消了振動壓實,致使瀝青混合料的壓實密度不夠,在次年氣溫較高時,經車輪碾壓壓實,形成車轍。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 考完一級建造師這樣做,薪資翻倍!2025-09-25
- 2025年一建考試結束后,已經有人準備這個了...2025-09-24
- 2025年一建考前半小時,這些分數不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
