1C420100鐵路工程項目施工進度管理要求及方法
lC420101鐵路工程項目施工進度管理要求
【案例lC420102―1】
1.背景
某鐵路工程項目的施工招標文件中表明該工程采用綜合單價計價方式,工期為15個月。施工單位在投標書中編制的施工進度計劃如圖1C420102―1所示。
施工過程中發生了以下事件:
事件1:A、C兩項工作為土石方工程,施工按計劃進行4個月后,設計院以設計變更通知發布新增土方工程N的指示。該工作的性質和施工難度與A、C工作相同。N工作在B和C工作完成后開始施工,且為H和G的緊前工作,施工單位按計劃用4個月完成N工作。
事件2:F工作,因設計變更等待新圖紙延誤1個月。
事件3:G工作由于分包單位施工的工程質量不合格造成返工,實際3個月完成。
2.問題
(1)請對以上施工過程中發生的3個事件進行合同責任分析。
(2)請計算投標時的計劃工期,并在圖中計算網絡計劃參數,標示關鍵線路。
(3)請重新繪制調整后的網絡計劃,確定調整后的工期并計算網絡計劃參數,標示關鍵線路。
3.分析與答案
(1)合同責任分析:
1)事件1屬于建設單位責任。
2)事件2屬于建設單位責任。
3)事件3屬于承包單位責任。

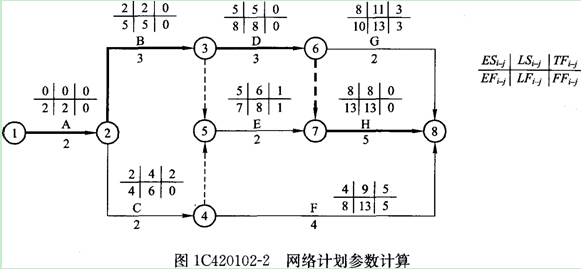

(2)投標時的計劃工期為13個月。參數如圖1C420102―2所示,粗線為關鍵線路。

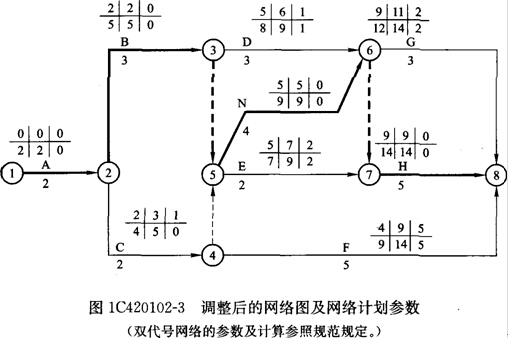

(3)增加N工作后的,調整后的網絡圖及網絡計劃參數如圖1C420102―3所示,粗線為關鍵線路,調整后的工期為14個月。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 考完一級建造師這樣做,薪資翻倍!2025-09-25
- 2025年一建考試結束后,已經有人準備這個了...2025-09-24
- 2025年一建考前半小時,這些分數不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
