2014年一建建筑講義之流水施工原理


【摘要】一級建造師考試專業性較強、考點多,為方便各位考生理解并記憶相關考點,環球網校一級建造師考試頻道特地整理相關考點答疑。本文為《2014年一建建筑講義之流水施工原理》,希望能對各位考生有所幫助,更多資料與試題請訪問環球網校一級建造師考試。
最新推薦:2014年一級建造師報名時間與方式專題 全國各地一級建造師QQ學習交流群
考慮工程項目的施工特點、工藝流程、資源利用、平面或空間布置等要求,其施工方式可以采用依次、平行、流水等施工組織方式。
流水施工的特點
答:(1)科學利用工作面,爭取時間,合理壓縮工期;
(2)工作隊實現專業化施工,有利于工作質量和效率的提升;
(3)工作隊及其工人、機械設備連續作業,同時使相鄰專業工作隊的開工時間能夠最大限度地搭接,減少窩工和其他支出,降低建設成本;
(4)單位時間內資源投入量較均衡,有利于資源組織和供給。
流水施工參數
工藝流程(工藝參數)、空間布置(空間參數)和時間安排(時間參數)。
(一)工藝參數 工藝參數是指組織流水施工時,用以表達流水施工在施工工藝方面進展狀態的參數,通常包括施工過程和流水強度兩上參數。
1.施工過程 :組織建設工程流水施工時,根據施工組織及計劃安排需要而將計劃任務劃分成的子項稱為施工過程。
施工過程的數目一般用小寫n來表示,它是流水施工的確要參數之一。
2.流水強度:指某個施工過程中在單位時間內所完成的工程量,也稱為流水能力或生產能力。
(二)空間參數
1.工作面:供某專業工種的工人或某種施工機械進行施工的活動空間。
2.施工段:將施工對象在平面或空間上劃分成若干個勞動量大致相等的施工段落,稱為施工段或流水段。
(三)時間參數
主要包括流水節拍、流水步距和流水施工工期等。
1.流水節拍:流水節拍是指在組織流水施工時,某個專業工作隊在一個施工段上的施工時間。用t表示
2.流水步距:流水步距是指組織流水施工時,相鄰兩個施工過程(或專業工作隊)相繼開始施工的最小間隔時間。流水步距一般用K來表示。
如果施工過程數為n個,則流水步距的總數為n-1個。流水步距的數目取決于施工過程數。
3.流水施工工期:流水施工工期一般不是整個工程的總工期。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
流水施工的基本組織形式
基本組織形式有:等節奏流水――流水節拍是一個常數;異節奏流水(成倍節奏流水)――同一施工過程在各施工段上流水節拍相等,不同施工過程的流水節拍不一定相等,一般成倍數;無節奏性流水――流水節拍沒有規律。
8. 背景資料:
某工程由A、B、C、D四個分項工程組成,分別為施工準備、挖土、砌磚基礎、回填土工程,它在平面上劃分為四個施工段,各分項工程在各個施工段上的流水節拍均為3天,其中A、B施工過程和B、C施工過程允許平行搭接1天,C、D施工過程之間有2天的技術間歇時間。
問題:
(1)試述等節奏流水施工的特點。
(2)用等節奏流水施工方法組織施工并繪制流水施工橫道圖。
(3)確定等節奏流水施工的流水步距、流水工期及工作隊總數。
【解析】
(1)等節奏流水施工的特點是:
① 所有流水節拍都彼此相等;
② 所有流水步距都彼此相等,而且等于流水節拍;
③ 每個專業工作隊都能夠連續作業,施工段沒有間歇時間;
④ 專業工作隊數等于施工過程數。

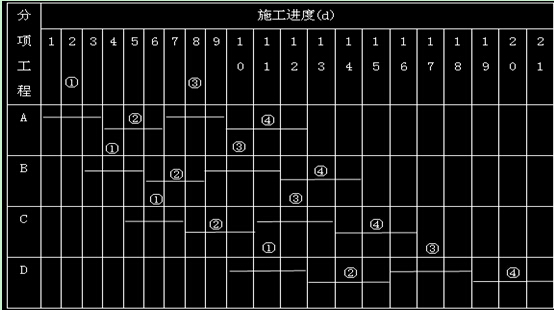

(2)流水施工橫道圖見圖:
圖2-5 流水施工橫道圖
(3)
流水步距為3天,流水工期21天,施工隊總數為4個。
畫施工橫道圖記住九個字:
算步距,加間歇,連續畫。
9. 背景資料:

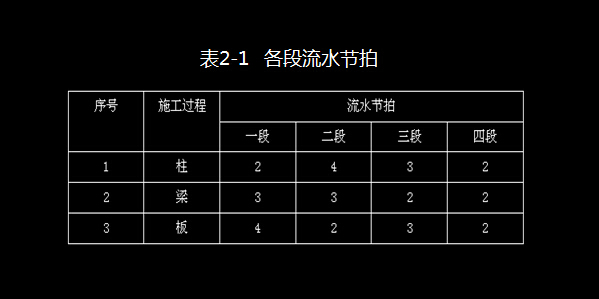

某工程由主樓和塔樓組成,現澆鋼筋混凝土柱,預制梁板,框架-剪力墻結構。工程擬分成四段進行流水施工,各段流水節拍見下表。

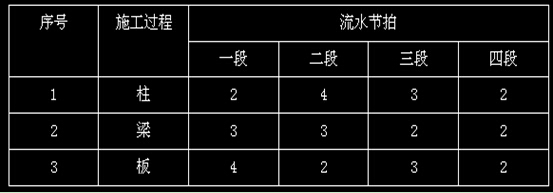

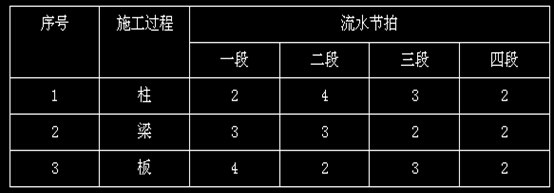

表2-1 各段流水節拍
問題:
(1)試述無節奏流水施工的特點。
(2)組織無節奏流水施工并繪制流水施工計劃橫道圖。
(3)確定此流水施工的流水步距、流水工期及工作隊總數。
【解析】
(1)無節奏流水施工的基本特點是:
① 各個施工過程在各個施工段上的流水節拍通常不相等;
② 流水步距與流水節拍之間存在著某種函數關系,流水步距也多數不等;
③ 每個專業工作隊都能夠連續作業,施工段可能有間歇。
(2)組織無節奏流水施工的關鍵是正確計算流水步距。計算流水步距可采用取大差法,計算步驟為:
① 累加各施工過程的流水節拍,形成累加數據系列;
② 相鄰兩施工過程的累加數據系列錯位相減;
③ 取差數之大者作為該兩個施工過程的流水步距。
所以本案例:

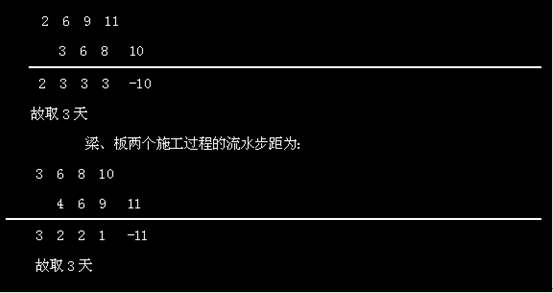

柱、梁兩個施工過程的流水步距為:(大差法)
本案例工作隊總數為3個
因為無節奏流水施工工期的計算公式為:
Tp=ΣKi+Σtn,式中ΣKi為各流水步距之和,Σtn為最后一個施工過程在各施工段的持續時間之和。
即本案例流水工期為(3+3+4+2+3+2)=17天
表2-1 各段流水節拍

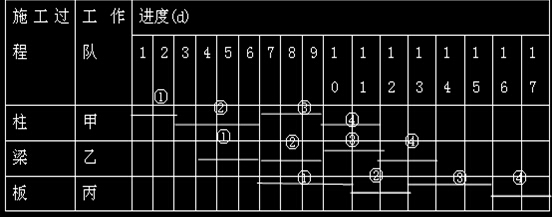

(3)橫道圖如圖所示:
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
最新資訊
- 2025年一建考前半小時,這些分數不拿就虧大了!2025-09-19
- 重要!2026年一級建造師考試教材對比解析匯總2025-09-18
- 2025年一級建造師法規考前直播答疑,9月17日晚7點開始2025-09-17
- 快看!2025年一級建造師管理《公式匯總》大盤點2025-09-16
- 2025年一建經濟《高頻公式匯總①》大盤點!2025-09-15
- 速領!2025年一級建造師《工程經濟》必背3頁紙2025-09-14
- 2025年一級建造師工程法規必背3頁紙免費下載,考生速點2025-09-13
- 提分神器!2025年一級建造師《機電實務》3頁必背資料2025-09-12
- 必備!2025年一級建造師《公路實務》3頁精華資料免費下載2025-09-12
- 考生速戳!環球老師2025年一級建造師考前直播答疑安排2025-09-12
