2014年一建建筑講義之建筑工程項目進度控制

更新時間:2015-09-16 15:21:10 來源:|0 瀏覽0收藏0

一級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請填寫圖片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要   【摘要】一級建造師考試專業性較強、考點多,為方便各位考生理解并記憶相關考點,環球網校一級建造師考試頻道特地整理相關考點答疑。本文為《2014年一建建筑講義之建筑工程項目進度控制》,希望能對各位考生

  【摘要】一級建造師考試專業性較強、考點多,為方便各位考生理解并記憶相關考點,環球網校一級建造師考試頻道特地整理相關考點答疑。本文為《2014年一建建筑講義之建筑工程項目進度控制》,希望能對各位考生有所幫助,更多資料與試題請訪問環球網校一級建造師考試。

    最新推薦2014年一級建造師報名時間與方式專題

  建筑工程項目施工管理

  建筑工程項目進度控制

  雙代號網絡計劃圖的繪制規則是什么?

  答:邏輯關系正確(唯一滿足邏輯關系);嚴禁出現循環回路;嚴禁出現雙箭頭和無箭頭箭線;一個起始節點一個終點節點;節點編號不重復,必須小節點號指向大節點號;箭線上不能分叉;盡量不出現交叉。

  雙代號網絡計劃時間參數如何計算?

  答:工作持續時間Di-j→最早開始時間ESi-j→最早完成時間EFi-j→計劃工期Tp→最遲完成時間LFi-j→最遲開始時間LSi-j→總時差TFi-j→自由時差FFi-j。

  主要公式為:令:ESi-j=0(i=1)

  則:ESi-j=ESh-i+Dh-i

  ESi-j=max{ESh-i+Dh-i}

  EFi-j=ESi-j+Di-j

  Tp=max{EFi-n}

  LFi-n=Tp

  LFi-j=min{LFj-k-Dj-k}

  LSi-j=LFi-j-Di-j

  TFi-j=LSi-j-ESi-j=LFi-j-EFi-j

  FFi-j=min{ESj-k-ESi-j-Di-j}=min{ESj-k-EFi-j}

  FFi-n=Tp-ESi-n-Di-n=Tp-EFi-n

  2.當計算工期不能滿足合同要求時,應首先壓縮( )的持續時間

  A.關鍵工作

  B.非關鍵工作

  C. 總時差最長的工作

  D.持續時問最長的工作

  【答案】B

  【解析】應該縮短關鍵線路的持續時間,即縮短關鍵工作的時間

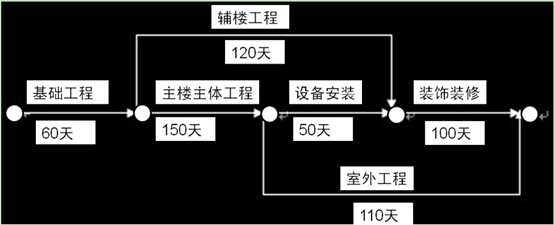

  3. 某工程網絡進度計劃為下圖所示,室外工程的總時差應為( )天。

  圖2-1 工程網絡進度計劃圖

  A.0

  B.40

  C.50

  D.80

  【答案】B

  【解析】

  首先計算出總工期和關鍵線路,總時差等于50+100-110=40天。

  案例題

  4. 背景資料:

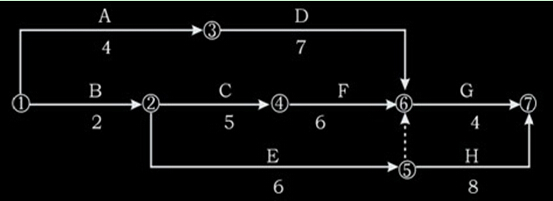

  某寫字樓工程,地下1層,地上10層,當主體結構已基本完成時,施工企業根據實際情況,調整了裝修施工組織設計文件,編制了裝飾工程施工進度網絡計劃,經總監理工程師審核批準后組織實施。

  如下圖:

  圖2-2 工程施工網絡進度計劃圖

  在施工過程中,發生了以下事件:

  事件一:

  工作E原計劃6天,由于設計變更改變了主要材料規格與材質,經總監理工程師批準,E工作計劃改為9天完成,其他工作與時間執行原網絡計劃。

  事件二:

  一層大廳輕鋼龍骨石膏板吊頂,一盞大型水晶燈(重100kg)安裝在吊頂工程的主龍骨上。

  事件三:

  由于建設單位急于搬進寫字樓辦公,要求提前竣工驗收,總監理工程師組織建設單位技術人員、施工單位項目經理及設計單位負責人進行了竣工驗收。

  問題:

  (1)指出本裝飾工程網絡計劃的關鍵線路(工作),計算計劃工期。

  (2)指出本裝飾工程實際關鍵線路(工作),計算實際工期。

  (3)水晶燈安裝是否正確?說明理由。

  (4)竣工驗收是否妥當?說明理由。

  【解析】

  (1)計劃關鍵線路為 B→C→F→G

  計劃工期 17天

  (2)實際關鍵線路為 B→E→H

  實際工期為19天

  (3)不正確。因為根據裝修工程施工技術要求,安裝在吊頂工程主龍骨上的大型水晶燈屬重型燈具,嚴禁安裝在吊頂 工程的龍骨上,必須增設附加吊桿。

  (4)不妥當。因為竣工驗收應分為三個階段:

 ?、?竣工驗收的準備參與工程建設的各方應做好竣工驗收的準備。

 ?、诔醪津炇眨?/p>

  施工單位在自檢合格基礎上,填寫竣工工程報驗單,由總監理工程師組織專業監理工程 師,對工程質量進行全面檢查,經檢查驗收合格后,由總監簽署工程竣工報驗單,向建設單位提出質量 評估報告。

  ③正式驗收:

  由建設單位接到監理單位的質量評估和竣工報驗單后,審查符合要求即組織正式驗收。

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道考試論壇,隨時與廣大考生朋友們一起交流!
