雙代號網絡計劃時間參數的計算方法命題考點

1Z203000 建設工程項目進度控制
命題考點五 雙代號網絡計劃時間參數的計算方法
【教材解讀】
一、六時標注法

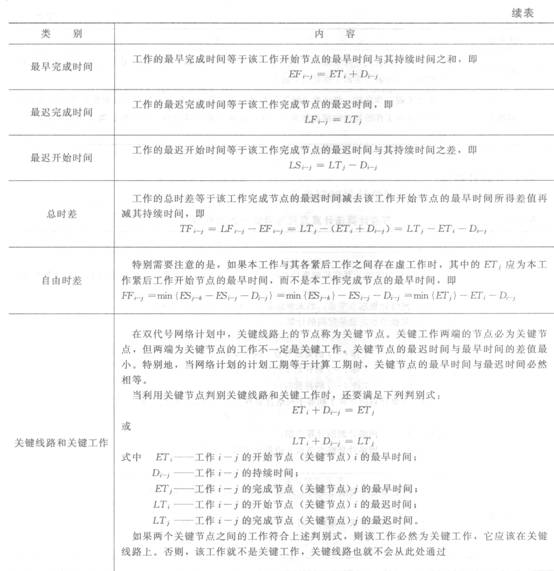

六時標注法計算雙代號網絡計劃時問參數見表3―4。
二、節點計算法

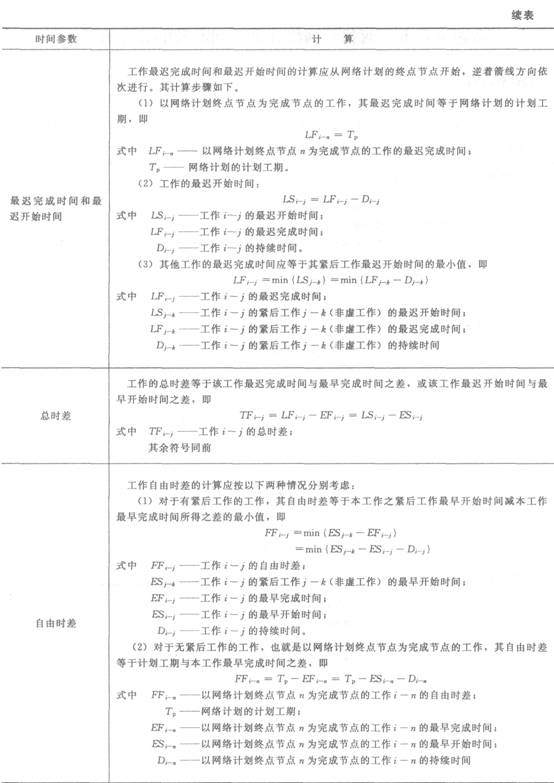

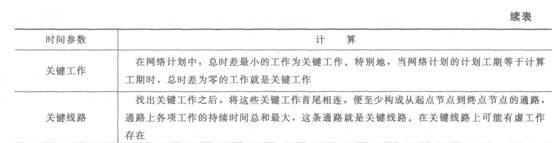

節點計算法計算雙代號網絡計劃時間參數見表3―5。
【命題考點】
各時間參數的計算。
【分析預測】
根據雙代號網絡計劃來計算各工作的時間參數,并確定關鍵線路。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
【考題回顧】
【2010年度考試真題】
某工程網絡計劃中,工作F的最早開始時間為第11天,持續時間為5天;工作F有三項緊后工作,他們的最早開始時間分別為第20天、第22天和第23天,最遲開始時間分別為第21天、第24天和第27天。工作F的總時差和自由時差分別為( )天。
A.5;4
B.5;5
C.4;4
D.11;7
【答案】A本題考核的是雙代號網絡計劃時間參數計算。工作F的最早結束時間-(11+5)天=l6天,工作F的最遲結束時間=min{21天,24天,27天}=21天,工作F的總時差=(21―16)天=5天。工作F的自由時差=min{20天,22天,23天}-16天=4天。
【2009年度考試真題】
1.已知工作A的緊后工作是B和C,工作B的最遲開始時間為第14天,最早開始時間為第10天;工作C的最遲完成時間為第16天,最早完成時間為第14天;工作A的自由時差為5天,則工作A的總時差為( )天。
A.5
B.7
C.9
D.11
【答案】C本題考核的是雙代號網絡計劃時問參數的計算。工作A最早完成時間=min{10,14)天-5天=5天,工作A的最遲完成時間=min{14,16)天=14天,則工作
A的總時差=(14―5)天=9天。

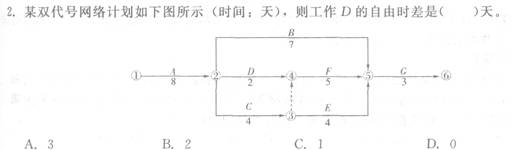

【答案】B本題考核的是雙代號網絡計劃時間參數的計算。工作D的最早結束時間為10天,工作F的最早開始時間為12天,工作D的自由時差=(12―10)天=2天。
【2007年度考試真題】
某雙代號網絡計劃中(以天為單位),工作K的最早開始時間為6,工作持續時間為4;工作M的最遲完成時間為22,工作持續時間為10;工作N的最遲完成時間為20,工作持續時間為5。已知工作K只有M、N兩項緊后工作,工作K的總時差為( )天。
A.2
B.3
C.5
D.6
【答案】A工作M的最遲開始時間為(22―10)天,工作N的最遲開始時間為(20-5)天,工作K的最遲完成時間為min{12,15)天=l2天,所以,工作K的總時差為TFK=LFK-DK-ESK=(12―4-6)天=2天。

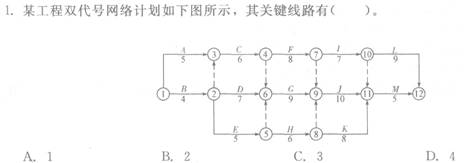

[2006年度考試真題】

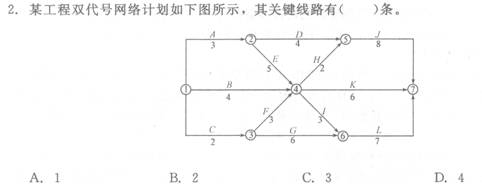

【答案】C關鍵線路分別為:①→③→④→⑦→⑩→ ;①→②→⑥→⑨→⑨→ ;①
→③→④→⑥→⑨→⑩→ 。

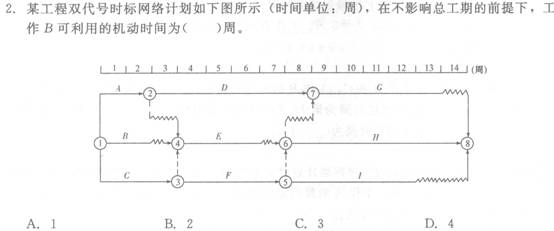

【答案】B在不影響總工期的前提下,工作B可利用的機動時間就是指B工作的總時差。B工作的總時差=(14―12)周=2周。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
【典型習題】
1.在某工程雙代號網絡計劃中,工作N的最早開始時間和最遲開始時間分別為第20天和第25天,其持續時間為9天,該工作有兩項緊后工作,它們的最早開始時間分別為第32天和第34天,則工作N的總時差和自由時差分別為( )天。
A.3和0
B.3和2
C.5和0
D.5和3
3.在工程網絡計劃中,如果某項工作的最早開始時間和最早完成時間分別為3天和8天,則說明該工作實際上最早應從開工后( )。
A.第3天上班時刻開始,第8天下班時刻完成
B.第3天上班時刻開始,第9天下班時刻完成
C.第4天上班時刻開始,第8天下班時刻完成
D.第4天上班時刻開始,第9天下班時刻完成
4.某工程雙代號網絡計劃中各項工作的最早開始時間和最遲開始時間如下圖所示,該計劃表明( )。
A.工作2―6與工作3―5的自由時差相等
B.工作4―5與工作6―7的總時差相等
C.工作3―7的總時差與自由時差相等
D.工作1―2與工作1―3的自由時差相等
E.工作1―3的總時差與自由時差相等
5.下圖雙代號網絡計劃的關鍵線路為( )。
A.①→⑧
B.①→②→⑥→⑧
C.①→③→⑦→⑧
D.①→④→⑤→⑦→⑧
【答案】1.D2.B3.C4.BCD5.D
