當前位置: 首頁 > 一級建造師 > 一級建造師備考資料 > 雙代號網絡計劃的繪制及基本概念命題考點

雙代號網絡計劃的繪制及基本概念命題考點

更新時間:2012-03-31 09:46:48 來源:|0 瀏覽0收藏0

一級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請填寫圖片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要 雙代號網絡計劃的繪制及基本概念命題考點

  一級建造師常見問題

  1Z203000 建設工程項目進度控制

  命題考點四 雙代號網絡計劃的繪制及基本概念

  【教材解讀】

  一、雙代號網絡計劃的繪制

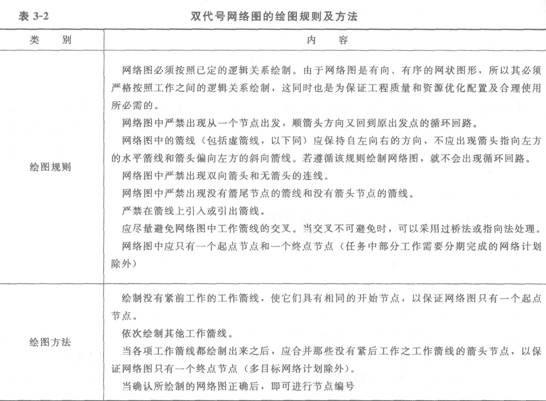

  雙代號網絡圖的繪圖規則及方法見表3―2。

  二、雙代號網絡計劃的基本概念

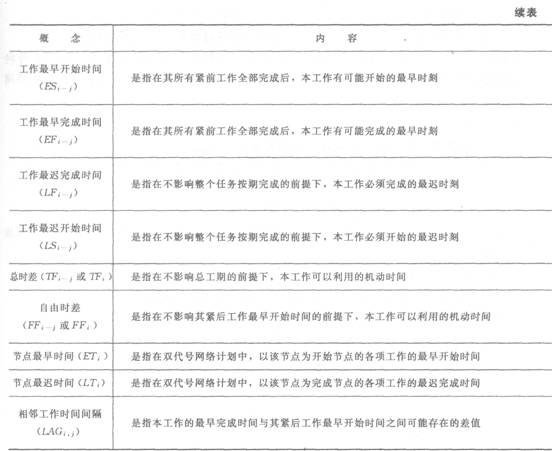

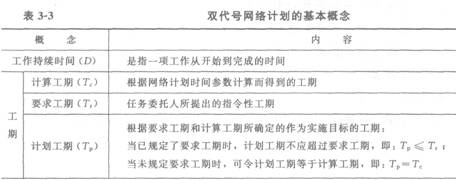

  雙代號網絡計劃的基本概念見表3-3。


  【命題考點】

  循環回路;雙向箭頭和無箭頭;箭線的交叉;多個起點節點和終點節點;節點編號錯誤;工作最早開始時間;工作最早完成時間;工作最遲完成時間;工作最遲開始時間;總時差;自由時差。

  【分析預測】

  (1)分析判斷雙代號網絡圖存在哪些作圖錯誤。

  (2)要非常清楚地理解各個概念,為正確計算網絡計劃時間參數提供保障。

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  2013年一級建造師新舊教材對比匯總

  2013年一級建造師全程領跑套餐 搶先熱招

  一級建造師百萬獎學金申請

  一級建造師常見問題

  【考題回顧】

  【2007年度考試真題】

  某工程單目標雙代號網絡計劃如下圖所示,圖中錯誤的是(  )。

  A.有多個起點節點

  B.有多個終點節點

  C.有雙向箭頭連線

  D.有循環回路

  【答案】A單目標雙代號網絡計劃要求只能有一個起點節點和終點節點,而只有外向箭線無內向箭線的為起點節點,則節點1與節點6均為起點節點,這是單目標雙代號網絡計劃所不允許存在的。

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  2013年一級建造師新舊教材對比匯總

  2013年一級建造師全程領跑套餐 搶先熱招

  一級建造師百萬獎學金申請

  一級建造師常見問題

  【典型習題】

  1.關于雙代號網絡圖的繪圖規則的敘述,錯誤的是(  )。

  A.網絡圖中可以出現雙向箭頭的連線,但是不可以出現無箭頭的連線

  B.嚴禁在箭線上引入或引出箭線

  C.盡量避免網絡圖中工作箭線的交叉

  D.網絡圖中應只有一個起點節點和一個終點節點(任務中部分工作需要分期完成的網絡計劃除外)

  2.工作最早完成時間是指(  )。

  A.在其所有緊前工作全部完成后,本工作有可能開始的最早時刻

  B.在其所有緊前工作全部完成后,本工作有可能完成的最早時刻

  C.在不影響整個任務按期完成的前提下,本工作必須完成的最遲時刻

  D.在不影響整個任務按期完成的前提下,本工作必須開始的最遲時刻

  4.在雙代號網絡計劃中,在不影響總工期的前提下,本工作可以利用的機動時間是(  )。

  A.總時差

  B.最早開始時間

  C.自由時差

  D.最遲開始時間

  5.相鄰工作時間間隔是指本工作的最早完成時間與其(  )之間可能存在的差值。

  A.緊后工作最早完成時間

  B.緊前工作最早開始時間

  C.緊后工作最早開始時間

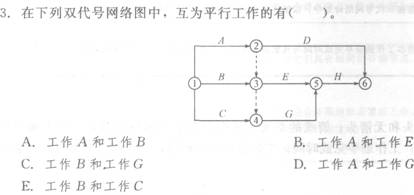

  D.緊前工作最早完成時間

  【答案】1.A2.B3.AE4.A5.C

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  2013年一級建造師新舊教材對比匯總

  2013年一級建造師全程領跑套餐 搶先熱招

  一級建造師百萬獎學金申請

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
