第三節 非節奏流水施工
一、非節奏流水施工的特點
①各施工過程在各施工段的流水節拍不全相等;
②相鄰施工過程的流水步距不盡相等;
③專業工作隊數等于施工過程數;
④各專業工作隊能夠在施工段上連續作業,但有的施工段之間可能有閑置時間。

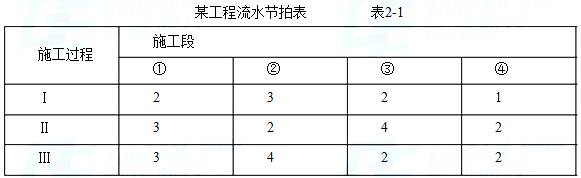

【例】某工程由3個施工過程組成,分為4個施工段進行流水施工,其流水節拍(天)見表2-1,試確定流水步距。
二、流水步距的確定
非節奏流水施工,通常采用“累加數列,錯位相減,取大差法”計算流水步距。
解析:(1)求各施工過程流水節拍的累加數列:
施工過程I:2,5,7,8
施工過程Ⅱ:3,5,9,11
施工過程Ⅲ:3,7,9,11

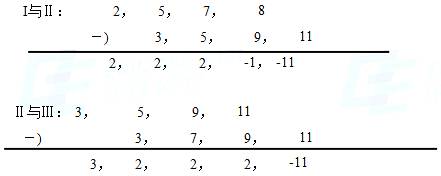

(2)錯位相減求得差數列:
(3)在差數列中取最大值,求得流水步距:
施工過程I與Ⅱ之間的流水步距:K1,2=max[2,2,2,-1,-11]=2天
施工過程Ⅱ與Ⅲ之間的流水步距:K2,3=max[3,2,2,2,-11]=3天
三、流水施工工期的確定
流水施工工期可按下式計算:
T=∑K十∑tn+∑Z+∑G一∑C
式中T―流水施工工期;
∑K―各施工過程(或專業工作隊)之間流水步距之和;
∑tn―最后一個施工過程(或專業工作隊)在各施工段流水節拍之和;
本例T=∑K十∑tn=(2+3)+11=16天

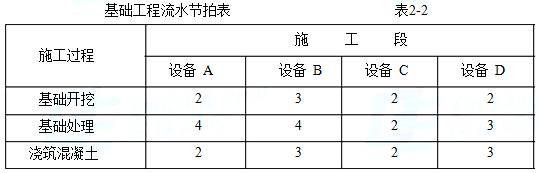

【例】某工廠需要修建4臺設備的基礎工程,施工過程包括基礎開挖、基礎處理和澆筑混凝土。因設備型號與基礎條件等不同,使得4臺設備(施工段)的各施工過程有著不同的流水節拍(單位:周),見表2-2。
【解】本工程應按非節奏流水施工方式組織施工。
(1)確定施工流向由設備A一B一C―D,施工段數m=4。
(2)確定施工過程數,n=3,包括基礎開挖、基礎處理和澆筑混凝土。

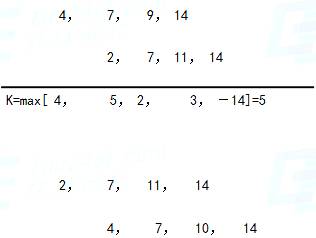

(3)采用“累加數列錯位相減取大差法”求流水步距:
(4)計算流水施工工期:T=∑K+∑tn=(2+6)+(2+3+2+3)=18周

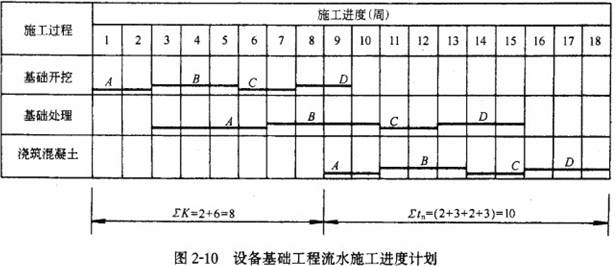

(5)繪制非節奏流水施工進度計劃,如圖2-10所示。
【例題9】建設工程組織非節奏流水施工時,其特點之一是( )。
A.各專業隊能夠在施工段上連續作業,但施工段之間可能有空閑時間
B.相鄰施工過程的流水步距等于前一施工過程中第一個施工段的流水節拍
C.各專業隊能夠在施工段上連續作業,施工段之間不可能有空閑時間
D.相鄰施工過程的流水步距等于后一施工過程中最后一個施工段的流水節拍
答案:A
【例題10】某分部工程有3個施工過程,各分為4個施工段組織流水施工,流水節拍分別為4、3、2、5,2、5、4、3和4、3、3、4天,則3個施工過程之間的流水步距分別為( )天。
A.5和4
B.5和3
C.4和2
D.3和4
答案:A
解析:采用累加數列錯位相減取大差法計算流水步距。
第二章 小結
1.本章試題數量:按歷年統計:單選題4個,多選題2個;分數百分比16.7%。
2.本章考點:
(1)組織施工的方式及其特點
(2)流水施工參數的概念
(3)固定節拍、成倍節拍、非節奏流水施工的特點;
(4)固定節拍、加快成倍節拍流水施工工期的計算
(5)非節奏流水施工流水步距、流水施工工期的計算
溫馨提示:各位考友可進入監理工程師考試論壇與廣大考友一起學習交流。
編輯推薦:
最新資訊
- 高效備考!2026年監理考點精講試聽課正式上線,專治“零基礎沒方向”“老考生卡瓶頸”!2025-09-17
- 免費下載!監理工程師考試各科目易錯知識點2025-09-17
- 2026年監理備考:歷年真題+新生備考大禮包,均可領取!2025-09-17
- 2026監理工程師《合同管理》考試知識點:定金2025-09-05
- 2026監理工程師《理論法規》考試知識點:全過程工程咨詢實施策略2025-09-05
- 2026監理工程師《理論法規》考試知識點:工程總承包模式及其特點2025-08-29
- 必看避坑指南!監理工程師《目標控制》易錯點匯總2025-08-29
- 別再丟分!監理工程師《理論和法規》易錯點匯總2025-08-25
- 監理工程師《合同管理》易錯知識點大盤點,備考必備!2025-08-25
- 2026監理工程師《理論法規》考試知識點:工程總承包管理組織2025-08-14
