2015年監理工程師《進度控制》第二章考點沖刺二


相關推薦: 《質量控制》電子版教材
第二節 有節奏流水施工
一、固定節拍流水施工
(一)固定節拍流水施工的特點
固定節拍流水施工是一種最理想的流水施工方式,其特點如下:
①所有施工過程在各個施工段上的流水節拍均相等;
②相鄰施工過程的流水步距相等,且等于流水節拍;
③專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該
隊完成相應施工過程所有施工段上的任務;
④各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有閑置時間。
(二)固定節拍流水施工工期
1.有間歇時間的固定節拍流水施工
間歇時間是指相鄰兩個施工過程之間由于工藝或組織安排需要而增加的額外等
待時間。包括工藝間歇時間(Gj,j+1)和組織間歇時間(Zj,j+1)。
對于有間歇時間的固定節拍流水施工,其流水施工工期T可按下式計算:
T=(n-1)t+∑G十∑Z十mt=(m+n-1)t+∑G十∑Z

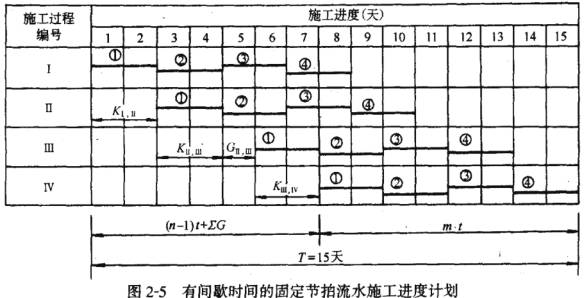

例如,某分部工程流水施工計劃如圖2-5所示。
施工過程數目n=4;施工段數目m=4;流水節拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=2;
組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工藝間歇GⅠ,Ⅱ=GⅢ,Ⅳ=0。GⅡ,Ⅲ=1。
流水施工工期為:
T=(m+n-1)t+∑G十∑Z=(4+4-1)×2+1=15天
2.有提前插入時間的固定節拍流水施工
提前插入時間是指相鄰兩個專業工作隊在同一施工段上共同作業的時間。
有提前插入時間的固定節拍流水施工的流水施工工期T可按下式計算:
T=(n-1)t+∑G十∑Z-∑C+mt
=(m+n-1)t+∑G十∑Z-∑C
溫馨提示:各位考友可進入監理工程師考試論壇與廣大考友一起學習交流。
編輯推薦:

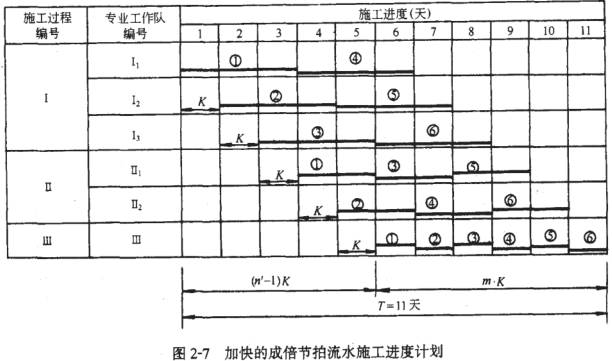

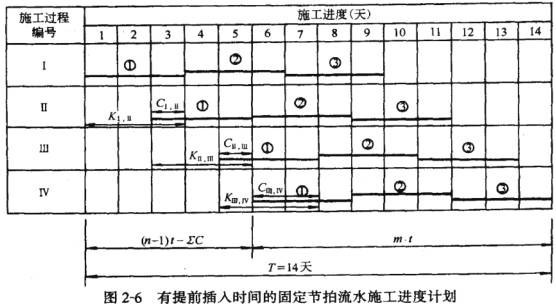

例如,某分部工程流水施工計劃如圖2-6所示。
施工過程數目n=4;施工段數目m=3;流水節拍t=3;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=3;
組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工藝間歇GⅠ,Ⅱ=GⅡ,Ⅲ=GⅢ,Ⅳ=0。提前插入時間
CⅠ,Ⅱ=CⅡ,Ⅲ=1,CⅢ,Ⅳ=2。
流水施工工期為:
T=(m+n-1)t+∑G十∑Z-∑C=(3+4-1)×3+0+0-(1+1+2)=14天
【例題6】下列關于固定節拍流水施工特點的說法中,正確的有( )。
A.所有施工過程在各個施工段上的流水節拍均相等
B.相鄰專業工作隊之間的流水步距不盡相等
C.專業工作隊的數量等于施工過程的數量
D.各施工段之間沒有空閑時間
E.流水施工工期等于施工段數與流水節拍的乘積
答案:ACD
解析:固定節拍流水施工特點:
①所有施工過程在各個施工段上的流水節拍均相等;
②相鄰施工過程的流水步距相等,且等于流水節拍;
③專業工作隊數等于施工過程數;
④各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。
二、成倍節拍流水施工
成倍節拍流水施工包括:一般的成倍節拍流水施工和加快的成倍節拍流水施工。
為了縮短流水施工工期,一般均采用加快的成倍節拍流水施工方式。
(一)加快的成倍節拍流水施工的特點
①同一施工過程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其值為倍數關系;
②相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數(K);
③專業工作隊數大于施工過程數,即有的施工過程只成立一個專業工作隊,而對于流水節拍大的施工過程,可按其倍數增加相應專業工作隊數目;
④各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。
(二)加快的成倍節拍流水施工工期
加快的成倍節拍流水施工工期T可按下式計算:
T=(m+n'-1)K+∑G十∑Z-∑C
式中n'――專業工作隊數目,其余符號如前所述。
例如,某分部工程組織流水施工。施工過程數目n=3,流水節拍分別為3天、2天、1天,施工段數目m=6,沒有間歇和插入時間。流水施工計劃如圖2-7所示
途中專業工作隊數目n'=3+2+1=6;流水步距K=1;組織間歇Z=0;工藝間歇G=0;提前插入時間C=0。
流水施工工期為:
T=(m+n'-1)K+∑G十∑Z-∑C=(6+6-1)×1+0+0-0=11天;
(三)成倍節拍流水施工示例
某建設工程由四幢大板結構樓房組成,每幢樓房為一個施工段,施工過程劃分為基礎工程、結構安裝、室內裝修和室外工程4項,組織加快的成倍節拍流水施工,計算流水步距和工期。
計算步驟:
(1)計算流水步距
流水步距等于流水節拍的最大公約數:
K=min[5,10,10,5]=5
(2)確定專業工作隊數目
每個施工過程成立的專業工作隊數目可按下式計算:bj=tj/K (2-7)
式中bj――第j個施工過程的專業工作隊數目;
tj――第/個施工過程的流水節拍;
K――流水步距。
各施工過程的專業工作隊數目分別為:
I――基礎工程:bⅠ=5/5=1
Ⅱ――結構安裝:bⅡ=10/5=2
Ⅲ――室內裝修:bⅢ=10/5=2
Ⅳ――室外工程:bⅣ=5/5=1
專業工作隊總數:n=(1+2+2+1)=6
(3)繪制加快的成倍節拍流水施工進度計劃圖

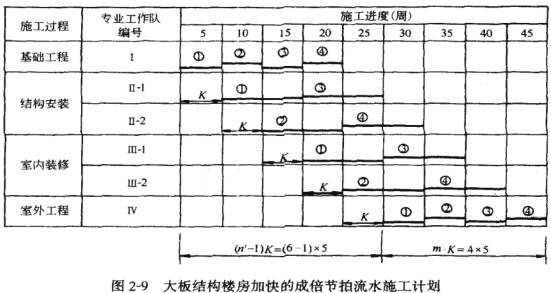

加快的成倍節拍流水施工進度計劃如圖2-9所示。
(4)確定流水施工工期
流水施工工期為:T=(m+n’-1)K=(4+6-1)×5=45(周)
與一般的成倍節拍流水施工進度計劃比較,加快的成倍節拍流水施工使總工期縮短了15周。
【例題7】建設工程組織流水施工時,相鄰專業工作隊之間的流水步距相等,且施工段之間沒有空閑時間的是( )。
A.非節奏流水施工和加快的成倍節拍流水施工
B.一般的成倍節拍流水施工和非節奏流水施工
C.固定節拍流水施工和加快的成倍節拍流水施工
D.一般的成倍節拍流水施工和固定節拍流水施工
答案:C
解析:固定節拍流水施工和加快的成倍節拍流水施工。
【例題8】某分部工程有4個施工過程,各分為6個施工段組織加快的成倍節拍流水施工。各施工過程在各施工段上的流水節拍分別為6、4、6、4天,則專業工作隊數和工期應為( )。
A.6個和20天
B.8個和26天
C.10個和30天
D.12個和36天
答案:C
解析:(P27)流水步距等于流水節拍的最大公約數2;
專業工作隊數=6/2+4/2+6/2+4/2=10
工期=T=(m+n-1)K=(6+10-1)×2=30天
溫馨提示:各位考友可進入監理工程師考試論壇與廣大考友一起學習交流。
編輯推薦:
最新資訊
- 高效備考!2026年監理考點精講試聽課正式上線,專治“零基礎沒方向”“老考生卡瓶頸”!2025-09-17
- 免費下載!監理工程師考試各科目易錯知識點2025-09-17
- 2026年監理備考:歷年真題+新生備考大禮包,均可領取!2025-09-17
- 2026監理工程師《合同管理》考試知識點:定金2025-09-05
- 2026監理工程師《理論法規》考試知識點:全過程工程咨詢實施策略2025-09-05
- 2026監理工程師《理論法規》考試知識點:工程總承包模式及其特點2025-08-29
- 必看避坑指南!監理工程師《目標控制》易錯點匯總2025-08-29
- 別再丟分!監理工程師《理論和法規》易錯點匯總2025-08-25
- 監理工程師《合同管理》易錯知識點大盤點,備考必備!2025-08-25
- 2026監理工程師《理論法規》考試知識點:工程總承包管理組織2025-08-14
