  某施工單位編制的某工程網絡圖如圖5-50所示,網絡進度計劃原始方案各工作的持續時間和估計費用如表5-27所示。

  圖5-50 網絡圖

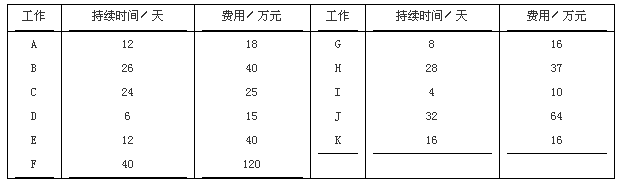

  表5-27 各工作持續時間和估計費用表

  問題

  1.在答題紙圖5-50上,計算網絡進度計劃原始方案各工作的時間參數,確定網絡進度計劃原始方案的關鍵路線和計算工期。

  2.若施工合同規定:工程工期93天,工期每提前一天獎勵施工單位3萬元,每延期一天對施工單位罰款5萬元。計算按網絡進度計劃原始方案實施時的綜合費用。

  3.若該網絡進度計劃各工作的可壓縮時間及壓縮單位時間增加的費用,如表5-28所示。確定該網絡進度計劃的最低綜合費用和相應的關鍵路線,并計算調整優化后的總工期(要求寫出調整優化過程)。

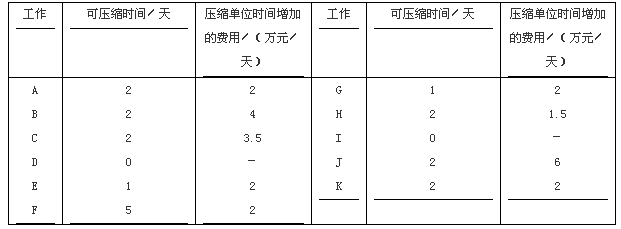

  表5-28 各工作可壓縮時間及增加的費用

  圖5-51 網絡時間參數計算

  關鍵路線為①→③→⑥→⑦→⑧

  (或關鍵工作為B、F、J;或在圖中直接標出)

  工期為98天(或在圖中標出)

  2.計算綜合費用:

  原始方案估計費用:

  18+40+25+15+40+120+16+37+10+64+16=401(萬元)2012年監理工程師考試時間

  延期罰款:5×(98-93)=25(萬元)

  綜合費用為:401+25=426(萬元)

  3.第一次調整優化:在關鍵線路上取壓縮單位時間增加費用最低的F工作為對象壓縮2天。

  增加費用:2×2=4(萬元)

  第二次調整優化:A、C、H、J與B、F、J同時成為關鍵工作,選擇H工作和F工作為調整對象,各壓縮2天。

  增加費用:2×(1.5+2)=7(萬元)

  第三次調整優化:A、C、H、J與B、F、J仍為關鍵工作,選擇A工作和F工作作為調整對象,各壓縮1天。
