  橫道圖比較法

  橫道圖比較法是指將項目實施過程中檢查實際進度收集到的數據,經加工整理后直接用橫道線平行繪于原計劃的橫道線處,進行實際進度與計劃進度的比較方法。采用橫道圖比較法,可以形象、直觀地反映實際進度與計劃進度的比較情況。

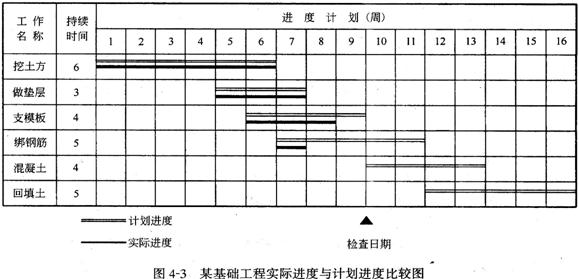

  例如某工程項目基礎工程的計劃進度和截止到第9周末的實際進度如圖4—3所示,其中雙線條表示該工程計劃進度,粗實線表示實際進度。從圖中實際進度與計劃進度的比較可以看出,到第9周末進行實際進度檢查時,挖土方和做墊層兩項工作已經完成;支模板按計劃也應該完成,但實際只完成75%,任務量拖欠25%;綁扎鋼筋按計劃應該完成60%,而實際只完成20%,任務量拖欠40%。

  根據各項工作的進度偏差,進度控制者可以采取相應的糾偏措施對進度計劃進行調整,以確保該工程按期完成。轉自環球網校edu24ol.com

  圖4—3所表達的比較方法僅適用于工程項目中的各項工作都是均勻進展的情況,即每項工作在單位時間內完成的任務量都相等的情況。事實上,工程項目中各項工作的進展不一定是勻速的。根據工程項目中各項工作的進展是否勻速,可分別采用以下兩種方法進行實際進度與計劃進度的比較。

查看更多內容>>   監理工程師考試頻道     監理工程師考試論壇  監理工程師課程免費試聽

·2010年監理工程師考試網上輔導招生簡章推出
·04、05、06、07、08年監理工程師考試試卷及答案匯總
·2010年全國注冊監理工程師考試報名時間匯總
·網校09年監理工程師考試網上輔導通過率高達89.5%

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

監理工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
