監理工程師考試案例分析習題六


監理工程師考試案例分析習題六

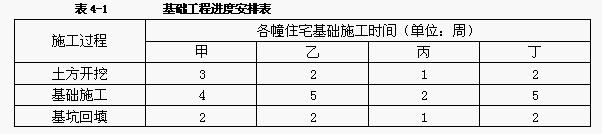

某開發商開發甲、乙、丙、丁四幢住宅樓,分別與監理單位和施工單位簽訂了監理合同和施工合同。地下室為砼箱形結構、一至六層為磚混結構。施工單位確定的基礎工程進度安排如表4-1所示。
問題:
1.試根據表4-1的時間安排,分別以雙代號網絡圖、單代號網絡圖的形式編制該工程的施工進度計劃。
2.從工期目標控制的角度來看,該工程的重點控制對象是那些施工過程?工期為多長?
3.在甲幢基坑土方開挖時發現土質不好,需在基坑一側(臨街)打護樁,致使甲幢基坑土方開挖時間增加 l周;同時業主對乙、丁兩幢地下室要求設計變更,將原來地下室改為地下車庫。由于該變更將會使該兩幢住宅每幢基坑土方開挖時間增加0.5周, 基礎施工時間均增加1周;甲、乙、丁每幢基坑回填時間增加0.5周。該工程的工期將變為多長?如果需要壓縮基礎工程施工時間,應考慮壓縮那些施工過程的施工時間?
4.業主提出的設計變更,監理工程師應如何處理?
5.設計變更部分合同價款應根據什么原則確定?
標準答案:1.以雙代號網絡圖、單代號網絡圖的形式編制該工程的施工進度計劃如圖4-1、圖4-2所示:
?04、05、06、07年監理工程師考試試卷及答案匯總
?2009監理工程師老師輔導,現在報名可獲贈08和07年課程!

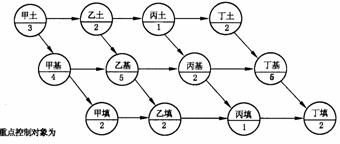

圖4-1雙代號網絡施工進度計劃(3分)
圖4-2 單代號網絡施工進度計劃(3分)
2.關鍵線路為:甲土→甲基→乙基→丙基→丁基→丁填,這些工作即為重點控制對象(1分),工期21周(1分)。
3.由于施工過程中的打護坡樁和設計變更等事項的發生,致使工期延長了3.5周,實際總工期為24.5周(1分)。如果需要壓縮基礎工程施工時間,應考慮壓縮關鍵線路上的施工過程的施工時間,即壓縮甲基、乙基、丙基、丁基、丁填的施工時間(1分)。
4.對業主要求變更的處理:
①建設單位(監理工程師)將變更的要求通知設計單位(1分),如果在要求中包括有相應的方案或建議,則應一并報送設計單位(0.5分);否則,變更要求由設計單位研究解決(0.5分)。
②設計單位對《工程變更單》進行研究(1分)。如果該《工程變更單》未附有建議的解決方案,則設計單位應對該要求進行詳細的研究(0.5分),并準備出自己對該變更的建議方案,提交建設單位(0.5分)。
③監理工程師研究設計單位提交的建議設計變更方案或其對變更要求所附方案的意見(1分),必要時會同有關的承包單位和設計單位一起進行研究(0.5分),也可進一步提供資料,以便對變更作出決定(0.5分)。
④建設單位作出變更的決定后由總監理工程師簽發《工程變更單》,指示承包單位按變更的決定組織施工(1分)。
5.設計變更后,變更合同價款的調整按下列原則和方法進行:
①合同中已有適用于變更工程單價的,按合同已有的單價計算和變更合同價款(1分);
②合同中只有類似于變更工程的單價,可參照它來確定變更價格和變更合同價款(1分);
③合同中沒有上述單價時,由承包方提出相應價格,經監理工程師確認后執行(1分)。
最新資訊
- 2026年全國監理工程師《目標控制(水利)》試題及答案2025-09-22
- 2026年監理工程師《案例分析》考試練習題2025-09-18
- 2026年監理工程師考試題庫免費做題!免費下載!2025-09-17
- 2026年監理工程師職業資格考試合同管理模擬題2025-09-16
- 2026監理工程師《理論與法規》考點練習題2025-09-11
- 2026年監理工程師《合同管理》考試母題及答案2025-09-11
- 2026監理工程師《理論和法規》自測練習題2025-09-05
- 2026年度監理工程師《合同管理》考試免費題庫2025-09-05
- 2026年監理工程師《理論和法規》經典例題及答案2025-09-01
- 2026年監理工程師《合同管理》免費刷題2025-09-01
