【環球網校】2012年二建建筑工程真題及參考答案解析(案例一)


環球首發:2014二建真題解析|【環球網校】2012年二建建筑工程真題及參考答案解析匯總
三、案例分析題(共4題,每題20分)
(一)
背景資料:某人防工程,建筑面積5000m2,地下一層,層高4.0m,基礎埋深為自然地面以下6.5m。建設單位委托監理單位對工程實施全過程監理。建設單位和某施工單位根據《建設工程施工合同(示范文本)》(GF-1999-0201)簽訂了施工承包合同。工程施工過程中發生了下列事件:
事件一:施工單位進場后,根據建設單位提供的原場區內方格控制網坐標進行該建筑物的定位測設。
事件二:工程樓板組織分段施工,某一段各工序的邏輯關系見下表:
事件三:砌體工程施工時,監理工程師對工程變更部分新增構造柱的鋼筋做法提出疑問。
事件四:工程在設計時就充分考慮“平戰結合、綜合使用”的原則,平時用作停車庫,人員通過電梯或樓梯通道上到地面。工程竣工驗收時,相關部門對主體結構、建筑電氣、通風空調、裝飾裝修等分部工程進行了驗收。
問題:
1.事件一中,建筑物細部點定位測設有哪幾種方法?本工程最適宜采用的方法是哪一種?
答:建筑物:直角坐標法、極坐標法、角度前方交會法、距離交會法。本工程適用方法:直角坐標法。

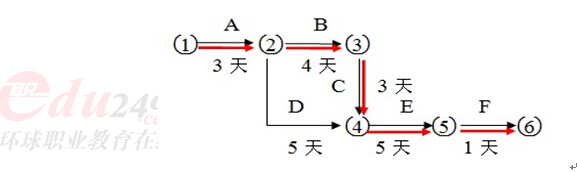

2.根據事件二中給出的邏輯關系,繪制雙代號網絡計劃圖,并計算該網絡計劃圖的工期。
答:工期:16天。
3.事件三中,順序列出新增構造柱鋼筋安裝的過程。
答:過程:植筋―拉拔試驗―柱鋼筋綁扎―箍筋綁扎―驗收。
4.根據人防工程的特點和事件四的描述,本工程驗收時還應包括哪些分部工程?
答:還有:電梯工程、地下防水工程、給排水工程、地面工程、消防工程等。
【考點來源】
1. 該考點來自教材第一部分第二章:2A312000 建筑工程施工技術,第一節:2A312010 施工測量
2. 該考點來自教材第二部分:2A320000 建筑工程施工管理實務,第二節:2A320020 施工進度控制
3. 該考點來自教材第一部分第二章:2A312000 建筑工程施工技術,第三節:2A312030 主體結構工程施工技術
4. 該考點來自教材第二部分:2A320000 建筑工程施工管理實務,第一節:2A320010 單位工程施工組織設計
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
