【環球網校】2012年二建市政真題及參考答案解析(案例二)
更新時間:2014-08-19 13:30:17
來源:|0
瀏覽
收藏


二級建造師報名、考試、查分時間 免費短信提醒
環球首發:2014二建真題解析|【環球網校】2012年二建市政真題及參考答案解析匯總
(二)背景資料

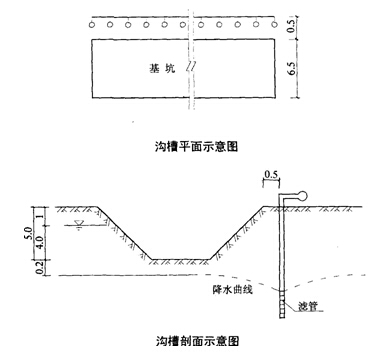

某施工單位承接了一項市政排水管道工程,基槽采用明挖法放坡開挖施工,基槽寬度為6.5m,開挖深度為5m,場地內地下水位于地表下1m ,施工單位擬采用輕型井點降水,井點的布置方式和降深等示意圖如下:

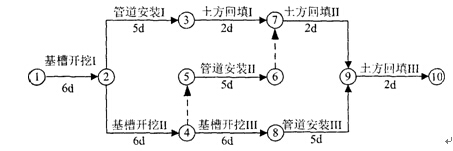

施工單位組織基槽開挖、管道安裝和土方回填三個施工隊流水作業,并按I、II、III劃分成三個施工,根據合同工期要求繪制網絡進度圖如下:
問題:
1.指出降水井點布置的不妥之處,并寫出正確的做法。
2、降水深度是否妥當,如不妥請改正。
3、網絡進度圖上有兩個不符合邏輯的地方,請在圖上用虛線畫出虛工作,讓邏輯更合理。
4、計算本工程的總工期,并指出關鍵線路。
【答案】
1. 施工單位采用的輕型井點布置形式及井點管位置不合理。
正確做法:應采用雙排井點,原因基坑為線狀基坑,寬度大于6米,單排井點降水效果不理想。
井點管位置應在基坑上口邊緣外1-1.5米。輕型井點,太近易漏氣,太遠,需增加井點數量,不經濟。
2. 降水深度應為坑底以下50cm。
3.管道安裝1到管道安裝2用虛線連上箭頭指向安裝2,安裝2指向安裝3,箭頭指向安裝3。
4.關鍵線路:1-2-4-8-9-10
總工期25天 。
編輯推薦
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
