背景資料
某施工單位承包了東風水庫工程施工,制定的施工方案中部分內容如下:

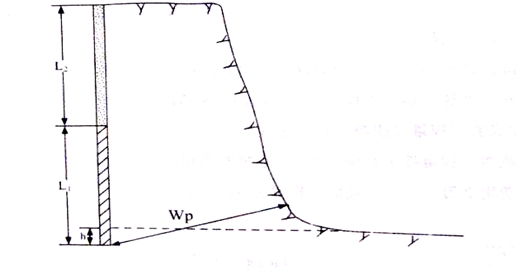

水庫大壩施工采用全段圍堰法導流。相關工作內容有:1截流2 圍堰填筑 3圍堰拆除4導流隧洞開挖5 下閘蓄水 6基坑排水 7壩體填筑。岸坡石方開挖采用鉆孔爆破法施工,爆破開挖布置如圖所示;隧洞爆破線路的康銅橋絲電雷管的電阻極差不超過0.5Ω;起爆電源開關鑰匙有每天負責爆破作業的班組長輪流保管。
施工過程中發生如下事件:
事件1:某天裝藥作業時因現場陰暗,爆破作業班長親自控線接電安裝照明設施,照明燈置于距爆破作業10m處,作業中發生安全事故,造成1人死亡,2人受傷。
事故發生后,項目法人及時向水行政主管部門、地方人民政府進行了報告。
事件2:隨著汛期臨近,圍堰上游水位上漲,基坑靠近堰腳處發生險情,地面出現涌水,夾帶有許多泥砂,并有逐漸加劇的趨勢。

問題:
1. 指出施工方案1中1―7工作的合理施工順序。
2. 指出圖中參數Wp、L1、L2、h的名稱;改正施工方案2中關于爆破作業的不妥之處。
3. 改正事件1中的錯誤做法;根據《水利工程建設重大質量與安全事故應急預案》的規定,確定事件1的事故等級;事故發生后,項目法人還應向哪個部門報告。
4. 判斷事件2的基坑險情類型,指出其搶護原則。
編輯推薦:
二建QQ群歡迎你的加入:29316742
編輯推薦
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
