2010年二級建造師《水利水電》真題(5)

更新時間:2013-05-29 16:29:47 來源:|0 瀏覽0收藏0

二級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請填寫圖片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要 2010年二級建造師《水利水電》真題(5)

 文章導航◎

第1頁:單項選擇題1-10

第2頁:單項選擇題11-20

第3頁:多項選擇題21-30

第4頁:案例分析1

第5頁:案例分析2

第6頁:案例分析3-4

第7頁:參考答案1

第8頁:參考答案2

第9頁:參考答案3

第10頁:參考答案4

2007-2012年全國二級建造師考試真題匯總

  (二)

  背景資料

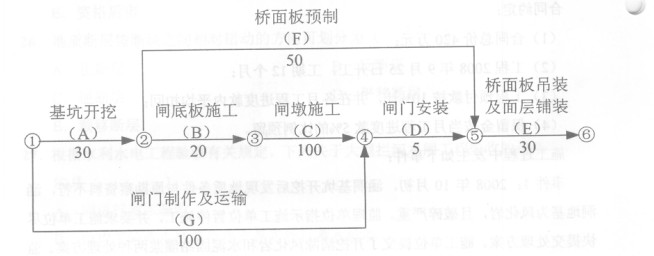

  某新建水閘工程的部分工程經監理單位批準的施工進度計劃如下圖(單位:天)。

  合同約定:工期提前獎金標準為20000元/天,逾期完工違約金標準為20000元/天。

  施工中發生如下事件:

  事件1:A工作過程中發現局部地質條件與項目法人提供的勘察報告不符,需進

  行處理,A工作的實際工作時間為34天。

  事件2:在B工作中,部分鋼筋安裝質量不合格,施工單位按監理單位要求進行

  返工處理,B工作實際工作時間為26天。

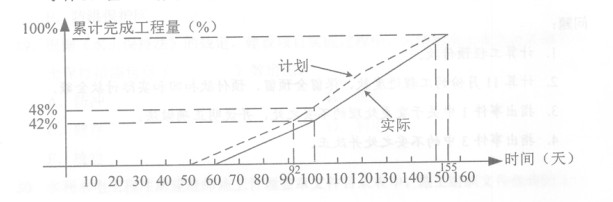

  事件3:在C工作中,施工單位采取趕工措施,進度曲線如下圖。

  事件4:由于項目法人未能及時提供設計圖紙,導致閘門在開工后第153天末才運抵現場。

  問題:

  1.計算計劃總工期,指出關鍵線路。

  2.指出事件1、事件2、事件4的責任方,并分別分析對計劃總工期有何影響。

  3.根據事件3,指出C工作的實際工作持續時間;說明第100天末時C工作實

  際比計劃提前(或拖延)的累計工程量;指出第100天末完成了多少天的趕工任務。

  4.綜合上述事件,計算實際總工期和施工單位可獲得的工期補償天數;計算施

  工單位因工期提前得到的獎金或因逾期支付的違約金金額。

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  二級建造師多媒體萬題庫

  2013年二建基礎引領套餐熱招

  2013年二級建造師招生簡章

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

二級建造師資格查詢

二級建造師歷年真題下載 更多

二級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
