三、案例分析題(共4題,每題20分)
(一)
某施工單位承接了一段長30km的瀝青混凝土路面施工,其中基層采用廠拌二灰穩定碎石,施工前選擇了相應的施工機械并經計算確定了機械臺數,施工工藝如圖1所示。
其中部分路段采用兩幅施工,縱縫采用斜縫連接;同日施工的兩個工作段接縫處,要求前一段拌和整修后,留5~8m不進行碾壓,作為后一段攤鋪部分的高程基準面,后段攤鋪完成后立即碾壓以消除縫跡。
二灰基層施工完畢后,且在面層施工前,檢測了如下項目:彎沉、壓實度、平整度、縱斷面高問題
1.二灰基層施工準備中,計算機械臺數需要考慮哪些因素?

2.補充方框A、B內的工序。
3.改正接縫處理中錯誤的做法。
4.指出二灰基層質量檢測評定實測項目中的錯項,并補充漏項。
(二)

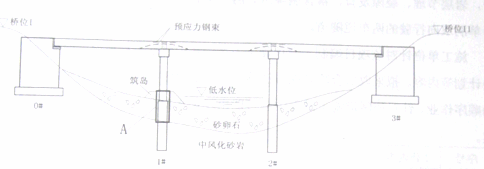

某施工單位甲承接了一座3×30m預應力混凝土先簡支后連續梁橋工程,下部構造為重力式橋臺和樁柱式橋墩,總體布置如圖2所示。
地質鉆探資料揭示,1#、2#墩有厚度5~8m不等的砂卵石覆蓋層,其強度大于25MPa,卵石平均粒徑為20cm,持力層為中風化砂層。設計要求樁基在低水位期間采用筑島鉆孔法施工。
施工單位甲將樁基施工分包給施工單位乙,并簽訂了安全生產管理協議,明確了雙方安全隱患排查中的職責。
橋梁上部結構的主要施工工序包括:①安裝臨時支座;②拆除臨時支座;③安放永久支座;④架設T梁;⑤澆筑T梁接頭混凝土;⑥現澆T梁濕接縫混凝土;⑦澆筑橫隔板混凝土;③張拉二次預應力鋼束。
問題
1.開展Y墩頂測量放樣時,應控制哪兩項指標?
2.A是什么臨時設施,有何作用?
3.根據地質條件,宜選用何種類型鉆機施工?
4.在雙方簽訂的安全生產管理協議中,施工單位甲對事故隱患排查治理應負有哪些職責?
5.對背景中上部結構主要施工工序進行排序(用圓圈的數字表示)。
(三)
某施工單位承接了一條二級公路的隧道施工項目,該隧道主要穿越砂層泥巖和砂巖,巖層節理、裂隙發育,富含裂隙水。隧道全長800m,設計凈高5m,凈寬12m,為單洞雙向行駛的兩車道隧道。
施工單位針對該項日編制了專項施工方案,其中包括工程概況、編制依據、勞動力計劃等內容。擬采取二臺階開挖方法施工,施工順序如圖3所示,并按①-⑨的順序作業。針對該隧道施工過程中有可能出現突水安全事故的特點,編制了應急預案。
1.施工方案中的勞動力計劃包括哪些類別的人員?
2.③-⑥的施工工序,說明修改原因。
3.表列⑦-⑤項工作的內容。
4.單位編制的應急預案屬于哪一類?除此之外,應急預案還有哪些種類?
(四)

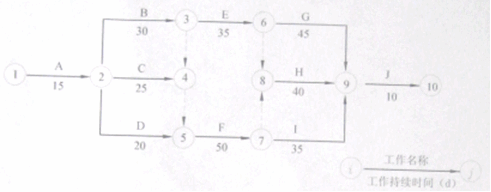

單位承接了某二級公路橋梁工程,施工單位按照合同工期要求編制了如圖4所示(時間單位:d),并經監理工程師批準后實施。
過程中,發生了如下事件:
事件1:工作D(l號臺基礎)施工過程中,罕見特大暴雨天氣使一臺施工機械受損,機械維元,同時導致工作D實際時間比計劃時間拖延8d
事件2:施工單位租賃的施工機械未及時進場,使工作F(l號臺身)實際時間比計劃時間成施工單位經濟損失2000元/d
事件3:業主變更設計,未及時向施工單位提供圖紙,使工作E(O號臺身)實際時間比計劃)d,造成施工單位經濟損失1600元/d。
問題
1.根據網絡圖計算該工程的總工期,并指出關鍵路線。
2.分別分析事件1、2、3對總工期的影響,并計算施工單位可獲得的工期補償。
3.分別分析施工單位能否就事件1、2、3導致的損失向業主提出索賠,說明理由,并計算索賠金額。
4.將背景中的雙代號網絡改為單代號網絡。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道及論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
