2011年咨詢工程師《現代咨詢方法與實務》真題及答案(3)


試題三$lesson$

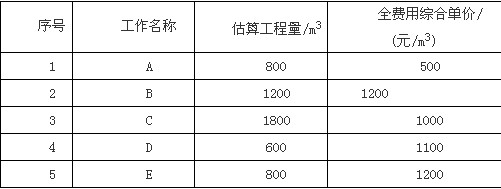

某工程項目業主與施工單位于2009年12月按《建設工程施工合同(示范文本)》簽訂了施工合同,合同工期為11個月,2010年1月1日開工。合同約定的部分工作的工程量清單見附表2,工程進度款按月結算,并按項目所在地工程造價指數進行調整(此外沒有其他調價條款)。
施工單位編制的施工進度時標網絡計劃如附圖1所示。該項目的各項工作均按最早開始時間安排,且各項工作均按勻速施工。2010年1月~5月工程造價指數見附表3。
工程施工過程中,發生如下事件:
事件1:A工作因設計變更,增加工程量,經工程師確認的實際完成工程量為840m3,工作持續時間未變。
事件2:B工作施工時遇到不可預見的異常惡劣氣候,造成施工單位的施工機械損壞,修理費用2萬元;施工人員窩工損失0.8萬元,其他損失費用忽略不計,工作時間延長1個月。
事件3:C工作施工時發現地下文物,導致C工作的工作時間延長1個月,施工單位自有設備閑置180個臺班(臺班單價為300元/臺班,臺班折舊費為100元/臺班)。施工單位對文物現場進行保護,產生費用0.5萬元。
問題
1.分析上述事件發生后C、D、E工作的實際進度對總工期的影響,并說明理由。
2.施工單位是否可以就事件2、3提出費用索賠?如果不可以索賠,說明理由。如果可以索賠,說明理由并計算可索賠多少費用。
3.截止到第5個月末,施工單位可以得到的工程款合計為多少萬元?
更多內容訪問>> 咨詢工程師考試頻道 咨詢工程師考試交流論壇 咨詢工程師課程免費試聽
▪ 2012年全國注冊咨詢工程師(投資)考前網上輔導招生簡章
▪ 報名2012年注冊咨詢工程師輔導 贈送2011年版課程!
▪ 環球網校2010年咨詢工程師(投資)考試輔導通過率89.50%
最新資訊
- 2025年咨詢工程師實務真題及答案2025-09-02
- 2025年咨詢工程師考試題及答案2025-05-06
- 2025年咨詢工程師真題,可估分對答案!2025-05-06
- 2025年注冊咨詢工程師考試真題及答案2025-04-30
- 2025年咨詢工程師真題及答案2025-04-30
- 2025年注冊咨詢工程師真題詳解2025-04-30
- 【考生關注】2025年全國咨詢工程師真題答案解析發布2025-04-29
- 2025年咨詢工程師真題資料免費下載,含答案解析2025-04-29
- 2025年咨詢工程師證考試真題及答案解析2025-04-29
- 2025咨詢工程師真題及解析2025-04-29
