  雙代號時標網絡計劃

  雙代號時標網絡計劃(以下簡稱時標網絡計劃)是以時間坐標為尺度繪制的網絡計劃。

  時標網絡計劃以實箭線表示工作,每項工作直線段的水平投影長度代表工作的持續時間,以虛箭線表示虛工作,以波形線表示工作與其緊后工作之間的時間間隔(以網絡計劃終點節點為完成節點的工作除外)。當工作之后緊接有實工作時,波形線表示本工作的自由時差;當工作之后只緊接虛工作時,則緊接的虛工作的波形線中的最短者為該工作的自由時差。

  時標網絡計劃中的箭線宜用水平箭線或由水平段和垂直段組成的箭線,不宜用斜箭線。虛工作亦宜如此,但虛工作的水平段應繪成波形線。

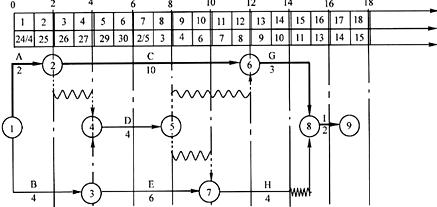

  為說明計算坐標、工作日坐標和日歷坐標三者的關系,在如圖 所示網絡計劃中采用了三個坐標體系:上面的坐標體系為計算坐標體系,供計算時間參數之用;中間為工作日坐標體系;下面為日歷坐標體系,此處假定該工程在4月24日(星期三)開始,星期日和五一節休息。

  最早開始時間、最早完成時間以及時間間隔可直接從網絡圖中讀出。由于Tp=Tc,關鍵工作的總時差和自由時差均為0,且ESi-j=LSi-j,EFi-j=LFi-j 故 需要計算所示網絡計劃圖中非關鍵工作的自由時差、總時差、最遲開始時間和最遲完成時間。

更多內容訪問>> 咨詢工程師考試頻道   咨詢工程師考試交流論壇     咨詢工程師課程免費試聽

·新春優惠,報咨詢工程師全科或兩科套餐,贈在線模考題!
·關于2010年咨詢工程師(投資)考試考務工作的通知
·2010年注冊咨詢工程師(投資)考前網上輔導招生簡章
·環球網校2009年咨詢工程師(投資)考試輔導通過率
·04-09年注冊咨詢工程師考試試卷及答案匯總

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

咨詢工程師(投資)資格查詢

咨詢工程師(投資)歷年真題下載 更多

咨詢工程師(投資)每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

咨詢工程師(投資)各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
