當前位置: 首頁 > 一級造價工程師 > 建設工程造價案例分析 > 試題二: 隨著老齡化社會的到來,某市政府擬分階段建設三期老年公寓項目,其中,一期項目有A、B、C三個方案可供選擇,工程在建設期及建成后使用過程中的費用參數如表下所示 對老年公寓建設項目國家的優惠政策:投入運行后每年除照顧老年人發生的經營成本外,國家不收取其它相關稅費。方案優選時應考慮資金時間價值,折現率按 10%計算;計算效益時只考慮投入運行后的年度收入。最優建設方案確定并完成施工圖設計文件后,因工期緊迫,市政府僅向省內外四家施工總承包單位發出了施工投標邀請書。 外省甲投標人在投標過程中,僅重點對造價影響較大的原材料進行了詢價后,直接采用招標工程量清單進行了分部分項工程費的計算。 問題:1. 根據相關調研資料預測,B方案投入運行后投入運行后每年收入均為1540萬元,每年經營成本占年收入的25%;結合表2-1的相關參數和項目運行后的研究資料,試計算B方案壽命周期年費用和年效益。2.已知A方案壽命期年費用和年效益分別為899.56萬元、1237.82 萬元,C方案壽命期年費用和年效益分別為937.75萬元1229.57萬元。試用壽命周期的凈年值法和費用效率法分別優選建設方案。(計算結果保留2位小數)3.單項選擇題(1)針對背景中招標人(市政府)僅向四家施工總承包單位發出投標邀請書的做法,該做法是否妥當?A. 妥當,因為工期緊迫,符合邀請招標條件。B. 不妥當,因為國有資金投資項目必須采用公開招標方式。C. 妥當,因為邀請省內外四家單位已滿足公平性要求。D. 不妥當,本工程可以采用競爭性談判。(2)在投標過程中,外省甲投標人僅重點對造價影響較大的原材料進行詢價,但未對其他內容詢價。這一做法的不妥之處在于?A. 只詢價原材料是合理的,無需改正。B. 不妥,還應詢價當地人工、租賃機械、勞務分包和專業工程分包等。C. 不妥,因為原材料價格波動小,不需重點詢價。D. 不妥。應當對所有原材料進行詢價。(3)投標人甲直接采用招標工程量清單進行分部分項工程費計算。正確的改正方法是?A. 繼續直接采用清單工程量和單價計算。B. 根據招標文件直接調整單價,不需核對工程量。C. 核對分部分項工程量清單中的工程量,并結合企業實際情況計算費用。D. 忽略清單,完全依據施工圖設計文件重新計算。(4)根據《招標投標法實施條例》,邀請招標方式適用于以下哪種情形?A. 工期緊迫時,可直接采用邀請招標。B. 技術復雜、有特殊要求或受自然環境限制,且只有少量潛在投標人可供選擇。C. 任何由市政府批準的項目均可采用邀請招標。 D. 當招標人希望降低招標費用時,無論項目類型如何。

1.【問答題】

試題二:

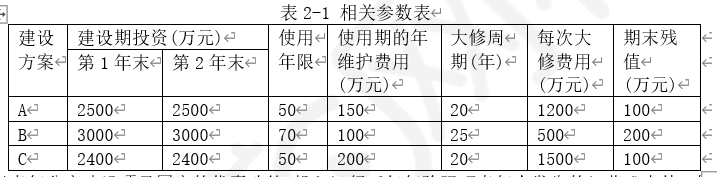

隨著老齡化社會的到來,某市政府擬分階段建設三期老年公寓項目,其中,一期項目有A、B、C三個方案可供選擇,工程在建設期及建成后使用過程中的費用參數如表下所示

對老年公寓建設項目國家的優惠政策:投入運行后每年除照顧老年人發生的經營成本外,國家不收取其它相關稅費。

方案優選時應考慮資金時間價值,折現率按 10%計算;計算效益時只考慮投入運行后的年度收入。

最優建設方案確定并完成施工圖設計文件后,因工期緊迫,市政府僅向省內外四家施工總承包單位發出了施工投標邀請書。

外省甲投標人在投標過程中,僅重點對造價影響較大的原材料進行了詢價后,直接采用招標工程量清單進行了分部分項工程費的計算。

問題:

1. 根據相關調研資料預測,B方案投入運行后投入運行后每年收入均為1540萬元,每年經營成本占年收入的25%;結合表2-1的相關參數和項目運行后的研究資料,試計算B方案壽命周期年費用和年效益。

2.已知A方案壽命期年費用和年效益分別為899.56萬元、1237.82 萬元,C方案壽命期年費用和年效益分別為937.75萬元1229.57萬元。試用壽命周期的凈年值法和費用效率法分別優選建設方案。

(計算結果保留2位小數)

3.單項選擇題

(1)針對背景中招標人(市政府)僅向四家施工總承包單位發出投標邀請書的做法,該做法是否妥當?

A. 妥當,因為工期緊迫,符合邀請招標條件。

B. 不妥當,因為國有資金投資項目必須采用公開招標方式。

C. 妥當,因為邀請省內外四家單位已滿足公平性要求。

D. 不妥當,本工程可以采用競爭性談判。

(2)在投標過程中,外省甲投標人僅重點對造價影響較大的原材料進行詢價,但未對其他內容詢價。這一做法的不妥之處在于?

A. 只詢價原材料是合理的,無需改正。

B. 不妥,還應詢價當地人工、租賃機械、勞務分包和專業工程分包等。

C. 不妥,因為原材料價格波動小,不需重點詢價。

D. 不妥。應當對所有原材料進行詢價。

(3)投標人甲直接采用招標工程量清單進行分部分項工程費計算。正確的改正方法是?

A. 繼續直接采用清單工程量和單價計算。

B. 根據招標文件直接調整單價,不需核對工程量。

C. 核對分部分項工程量清單中的工程量,并結合企業實際情況計算費用。

D. 忽略清單,完全依據施工圖設計文件重新計算。

(4)根據《招標投標法實施條例》,邀請招標方式適用于以下哪種情形?

A. 工期緊迫時,可直接采用邀請招標。

B. 技術復雜、有特殊要求或受自然環境限制,且只有少量潛在投標人可供選擇。

C. 任何由市政府批準的項目均可采用邀請招標。

D. 當招標人希望降低招標費用時,無論項目類型如何。

查看答案
