欧美老妇人XXXX-天天做天天爱天天爽综合网-97SE亚洲国产综合在线-国产乱子伦精品无码专区

當前位置: 首頁 > 一級造價工程師 > 建設工程造價案例分析 > 精選題目教材案例7·改編【背景】某建筑公司(承包方)與某建設單位(發包方)簽訂了建筑面積為2100m

1.【問答題】

精選題目教材案例7·改編

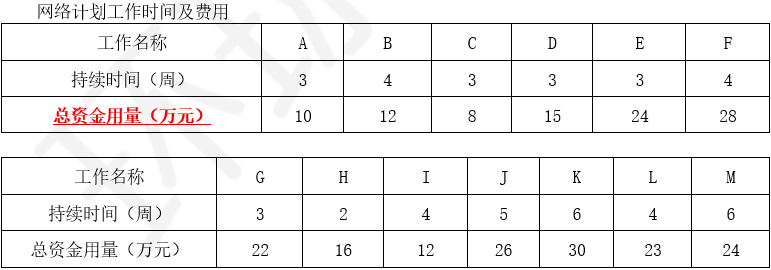

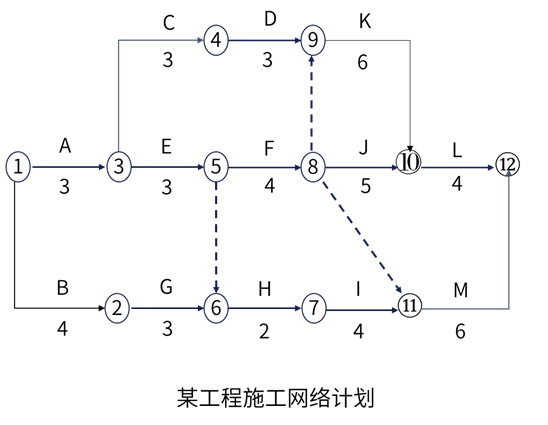

【背景】某建筑公司(承包方)與某建設單位(發包方)簽訂了建筑面積為2100m2的單層工業廠房的施工合同,合同工期為20周。承包方按時提交了施工方案和施工網絡計劃,如網絡圖和圖表所示,并獲得工程師代表的批準。該項工程中各項工作勻速施工,計劃資金需用量由承包方提交,經工程師代表審查批準后,作為施工階段投資控制的依據。

實際施工過程中發生了如下幾項事件:(1)在工程進行到第9周結束時,檢查發現A、B、C、D、E、G工作均全部完成,F工作和H工作實際完成的資金用量分別為14萬元和8萬元。且前9周各項工作已完工程的實際投資與計劃投資均相符。

(2)在隨后的施工過程中,J工作由于施工質量問題,工程師代表下達了停工令使其暫停施工,并進行返工處理1周,造成返工費用2萬元;M工作因發包方要求的設計變更,使該工作因施工圖紙晚到,推遲2周施工,并造成承包方因停工和機械閑置而損失1.2萬元。為此承包方向發包方提出了3周工期索賠和3.2萬元的費用索賠。

【問題】1.試繪制該工程的早時標網絡進度計劃,根據第9周末的檢查結果標出實際進度前鋒線,分析D、F和H三項工作的進度偏差;到第9周末的實際累計資金用量是多少?2.如果后續施工按計劃進行,試分析發生的進度偏差對計劃工期產生什么影響?其總工期是否大于合同工期?3.針對事件1后,試重新繪制第10周開始至完工的早時標網絡進度計劃。4.承包方提出的索賠要求是否合理?并說明原因。5.合理的工期索賠、費用索賠是多少?(計算結果有小數的保留一位小數)

查看答案
獲取二級造價工程師定制學習規劃
壯壯老師
00:00:00
2334已獲取

微信號:hqwxjg1006

一級造價工程師歷年真題 更多

下載快題庫,隨時隨地刷題
碎片時間鞏固知識點

返回頂部
