1.【問答題】
背景:
某企業擬建一工業廠房,發承包雙方采用工程量清單計價方式簽訂施工合同。合同約定:合同工期100天,工期每提前1天,可獲得提前工期獎勵2萬元(含稅金),工期每拖后1天,需承擔逾期違約金1萬元(含稅金);人工費標準120元/工日,窩工人工費補償標準為70元/工日;自有機械閑置補償標準為臺班費的60%;管理費和利潤按人材機費用之和的10%計取,增值稅率為9%;措施項目費取分部分項費用的13%。
開工前承包商提交并經總監理工程師審查批準的施工總進度計劃如圖所示,其中K工作為廠區道路工程,其流水施工進度計劃如圖所示。

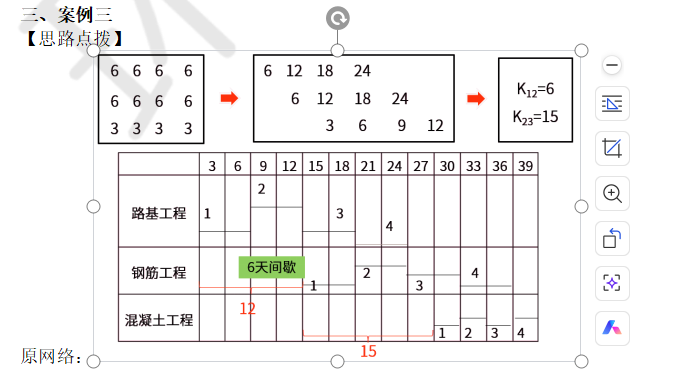

K工作流水施工進度計劃
注:路基為水泥土振動壓實路基,路基完成后的養護時間為6天。
施工過程中發生了經監理人核準的如下事件:
事件1:由于供電線路故障,導致工作B作業時間拖延4天,20名工人和一臺施工自有機械持續停工4天(臺班費800元/臺班)。

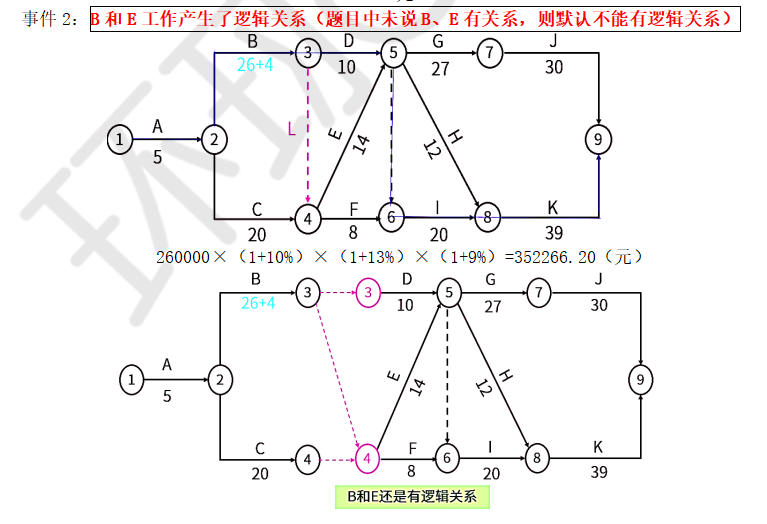

事件2:因設計變更新增分部分項工程L工作,L工作在B工作完成后開始,F(xiàn)工作前完成,持續時間為6天。經雙方協商一致,確定了完成L工作的全部分部分項工程費中的人材機費用之和為260000元。
事件3:由于機械調度原因,施工機械未能按時進場,使C工作的施工暫停2天,每停工一天造成人員窩工40工日。

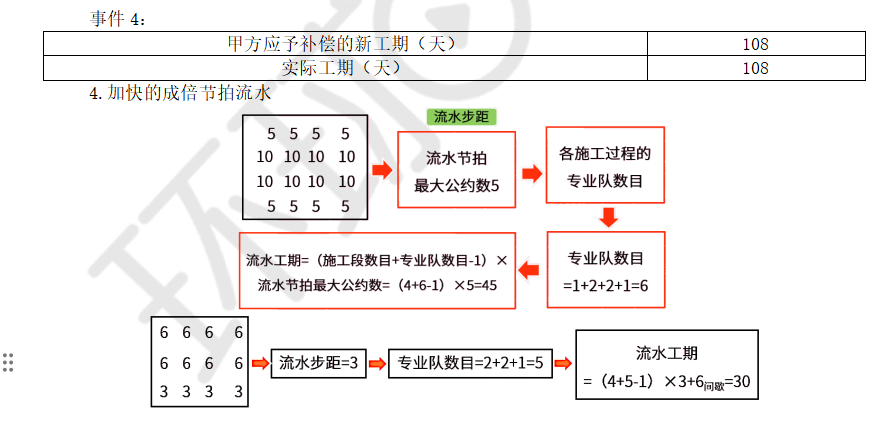

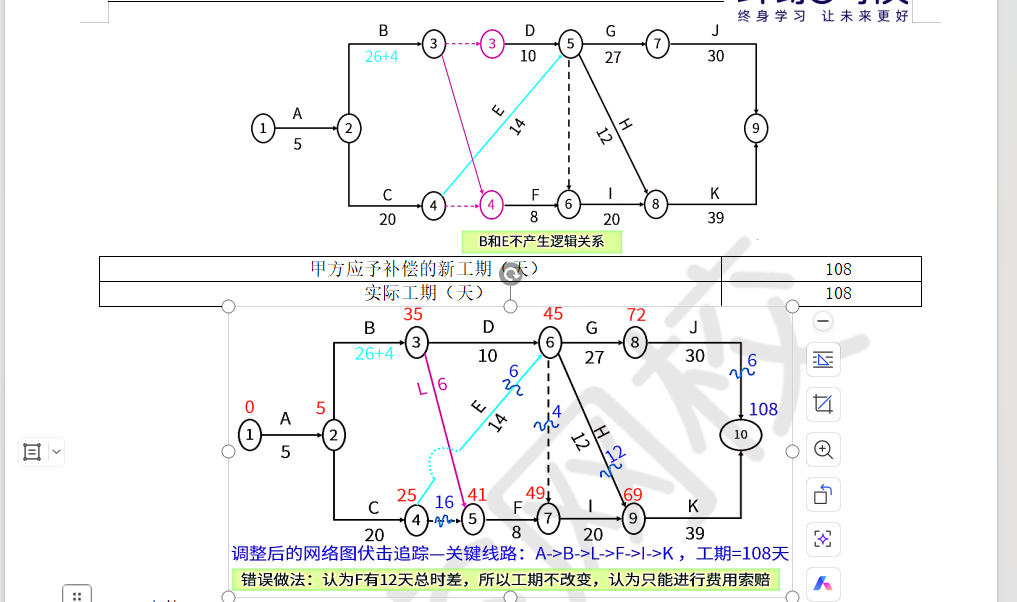

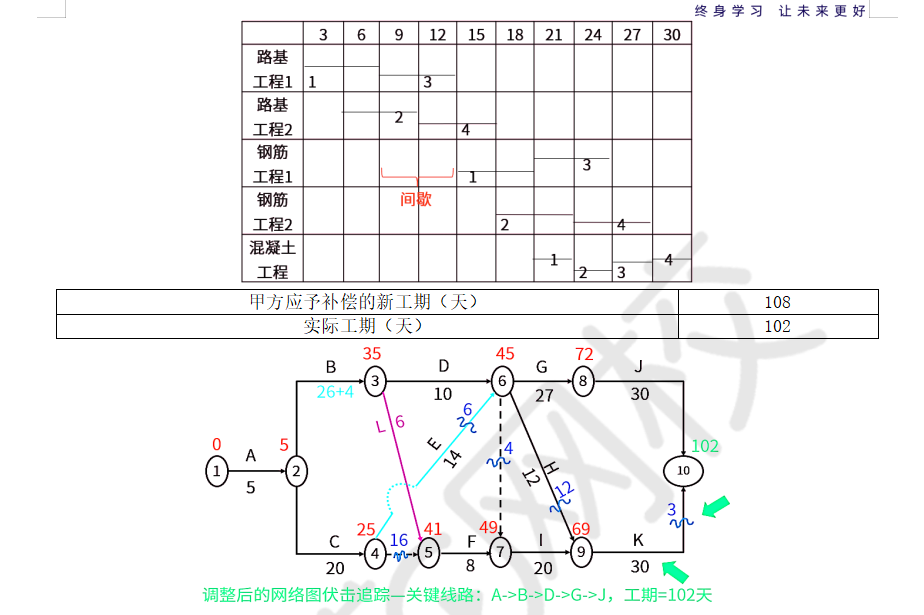

事件4:考慮到上述1-3項事件對工期的影響,為了縮短工期,承包人將原施工進度計劃中K工作按加快的成倍節拍流水施工進行,因增加人員和使用機械導致額外發生6.6萬元的費用。
上述事件發生后,承包人均及時向發包人提出了索賠要求。
【問題】
1.針對本案例事件1-事件3,施工單位能否提出工期和(或)費用索賠,并分別說明理由。
2.事件1-事件3發生后,承包人可獲得工期補償為多少天?費用賠償為多少元?

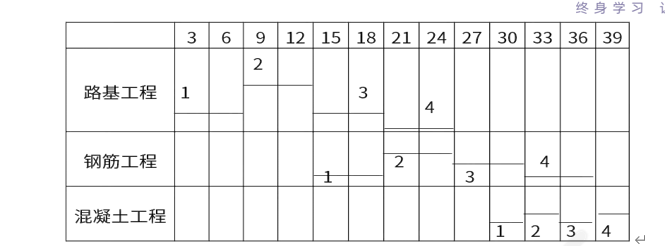

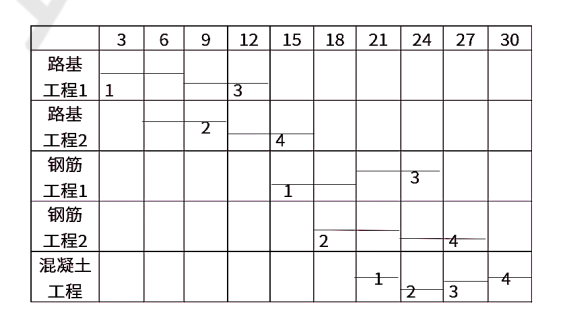

3.根據案例背景描述,繪制K工作加快流水施工橫道計劃。
4.事件4,承包商可以獲得的費用獎懲為多少?
(計算結果保留兩位小數)
