某施工單位與建設單位按《建設工程施工合同(示范文本)》簽訂了固定總價施工承包合同,合同工期390天,合同總價5 000萬元。合同中約定按建標[2003]206號文綜合單價法計 價程序計價,其中間接費費率為20%,規費費率為5%,取費基數為人工費與機械費之和。施工前施工單位向工程師提交了施工組織設計和施工進度計劃(單位:天),如圖4―1所示。

該工程在施工過程中出現了如下事件:
事件1:因地質勘探報告不詳,出現圖紙中未標明的地下障礙物,處理該障礙物導致工作A持續時間延長10天,增加人工費2萬元、材料費4萬元、機械費3萬元。
事件2:基坑開挖時因邊坡支撐失穩坍塌,造成工作B持續時間延長15天,增加人工費1萬元、材料費1萬元、機械費2萬元。
事件3:因不可抗力而引起施工單位的供電設施發生火災,使工作C持續時間延長10天,增加人工費1.5萬元、其他損失費5萬元。
事件4:結構施工階段因建設單位提出工程變更,導致施工單位增加人工費4萬元、材料費6萬元、機械費5萬元,工作E持續時間延長30天。
事件5:因施工期間鋼材漲價而增加材料費7萬元。
針對上述事件,施工單位按程序提出了工期索賠和費用索賠。
問題:
1.根據圖的施工進度計劃,確定該工程的關鍵線路和計算工期,并說明按此計劃該工程是否能按合同工期要求完工?
2.對于施工過程中發生的事件,施工單位是否可以獲得工期和費用補償?分別說明理由。
3.施工單位可以獲得的工期補償是多少天?說明理由。
4.施工單位租賃土方施工機械用于工作A、B,租金為1500元/天,則施工單位可以得到的土方租賃機械的租金補償費用是多少?為什么?
5.施工單位可得到的企業管理費用補償是多少?
參考解析 1.根據對施工網絡計劃分析,該網絡計劃有三條線路,即:
線路1:①一③一⑤一⑥,總持續時間為390天;
線路2:①一②一⑤一⑥,總持續時間為320天;
線路3:①一②一④一⑥,總持續時間為380天;
總持續時間最長的線路為關鍵線路,所以該工程的關鍵線路是:①一③一⑤一⑥。計算工期為390天,因合同工期是390天,按此計劃該工程可以按合同工期要求完工。
2.(1)事件1不能獲得工期補償。因?yàn)楣ぷ鰽的延期沒有超過其總時差10天;可以獲得費用補償,因?yàn)閳D紙未標明的地下障礙物屬于建設單位承擔風險的范疇。
(2)事件2不能獲得工期和費用補償,因?yàn)榛舆吰轮问Х€(wěn)屬于施工單位施工方案有誤,應由施工單位承擔該承擔風險。
(3)事件3能獲得工期補償,因?yàn)閼?yīng)由建設單位承擔不可抗力的工期風險;不能獲得費用補償,因?yàn)椴豢煽沽Πl(fā)生的費用應由雙方分別承擔各自的費用損失。
(4)事件4能獲得工期和費用補償,因?yàn)榻ㄔO(shè)單位工程變更屬建設單位的責任。
(5)事件5不能獲得費用補償,因?yàn)殡p方簽訂的是固定總價合同,物價上漲風險應由施工單位承擔。
3.施工單位可獲得的工期延期補償為30天。
由建設單位承擔責任或風險的事件有事件1、3、4,對其分析可知:
(1)事件1不能獲得工期補償。因?yàn)殡m然圖紙未標明的地下障礙物屬于建設單位風險的范疇,但工作A在非關鍵線路上,它的延期沒有超過其總時差10天,所以工期不予補償;
(2)事件3不能獲得工期補償。因?yàn)槭录?中由于B工作的延誤,會使實際工期延長為390+15=405(天);工作C延長10天,不影響405天的實際工期;
(3)事件4能獲得工期和費用補償。因?yàn)楣ぷ鱁在關鍵線路上,所以其工期應延長30天。
4.施工單位應得到10天的租金補償,補償費用為:10×1 500=1.5(萬元),因?yàn)楣ぷ鰽的延長導致該租賃機械在現場的滯留時間增加了10天;工作B不予補償,因?yàn)楣ぷ鰾的延誤是施工單位責任。
5.施工單位可以得到的企業管理費用補償為:
(可獲得補償?shù)娜斯べM(fèi)+可獲得補償?shù)臋C(jī)械費)×企業管理費率=(2+4+3+5)× (20%-5%)=2.1(萬元)
2某施工合同約定如下:
1)合同工期為110天,工期獎罰均為3000元/天(已含稅金)。
2)當某一分項工程實際量比清單量增減超過10%時,調整綜合單價。
3)規費費率為3.55%,稅金率為3.41%。

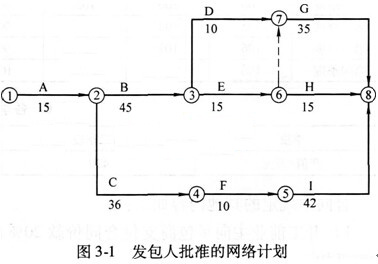

4)機械閑置補償費為臺班單價的50%,人員窩工補償費為50元/工日。開工前,承包人編制并經發包人批準的網絡計劃如圖3-1所示。

工作B和I共用一臺施工機械,只能順序施工,不能同時進行。臺班單價為1000元/(臺•班)。
施工過程中發生如下事件:
事件1:業主要求調整設計方案,使工作C的持續時間延長10天,人員窩工50工日。
事件2:I工作施工前,承包方為了獲得工期提前獎,經承發包雙方商定,使I工作持續時間縮短2天,增加趕工措施費3500元。
事件3:H工作施工過程中,勞動力供應不足,使H工作拖延了5天,承包方強調勞動力供應不足是因天氣炎熱所致。
事件4:招標文件中G工作的清單工程量為1750m3(綜合單價為300元/m3),與施工圖樣不符,實際工程量為1900m3。經承發包雙方商定,在G工作工程量增加但不影響因事件1~事件3而調整的項目總工期的前提下,每完成lm3增加的趕工工程量按綜合單價60元計算趕工費(不考慮其他措施費)。
上述事件發生后,承包方均及時向發包方提出了索賠,并得到了相應的處理。
問題:
1.承包方是否可以分別就事件1~事件4提出工期和費用索賠?說明理由。
2.事件1~事件4發生后,承包方可得到的合理工期補償為多少天?該項目的實際工期是多少天?
3.事件1~事件4發生后,承包方可得到總的費用追加額是多少(計算過程和結果均以-元為單位,結果取整)?
參考解析【問題1參考答案】
首先,工作B和工作I共用一臺施工機械,則應在節點3與節點5之間連一條虛箭線,判斷關鍵線路:
線路1:A→B→D→G,105天
線路2:A→B→E→G,110天(關鍵線路)
線路3:A→B→E→H,90天
線路4:A→B→I,102天
線路5:A→C→F→I,103天
可以提出工期和費用索賠,因這是業主應承擔的責任,并且c工作的TF=110-103=7(天),延誤10天超過了其總時差,可以索賠工期3天。
說明:事件1發生后,網絡計劃的關鍵線路發生了變化:
線路l:A→B→D→G,105天
線路2:A→B→E→G,110天
線路3:A→B→E→H,90天
線路4:A→B→1,102天
線路5:A→C→F→1,113(103+10)天(關鍵線路)
此時,業主可順延的合同工期為113天。
事件2不能提出趕工費用索賠,因?yàn)橼s工是承包商為了獲得工期提前獎。
但I(xiàn)工作趕工2天后,線路時間有了變化:
線路1:A→B→D→G,105天
線路2:A→B→E→G,110天(如按111天完成,G工作只能有1天的潛力)
線路3:A→B→E→H,90天
線路4:A→B→I,100(102-2)天
線路5:A→C→F→I,111(103+10-2)天(關鍵線路)
此時,(實際)完成的工期為lll天。
事件3不能提出工期和費用索賠,因?yàn)檫@是承包方應承擔的責任,或這是有經驗的承包商能預測到的風險。
又因?yàn)镠工作的總時差=113-90=23(天),所以延誤的5天沒有超出總時差,對計劃111天完成沒有影響。
事件4可以提出多增加工程的費用索賠,因?yàn)檫@是業主應承擔的責任;雖不能提出工期索賠,但可以提出趕工費的索賠。
【問題2參考答案】
1)事件1中C工作的TF=7天,其合理補償工期=10-7=3(天)。
2)事件2的合理補償工期=0天。
3)事件3的合理補償工期=0天。
4)事件4的合理補償工期=0天。
承包商可得到的合理工期補償合計為3天。
該工程的實際工期=110+3-2=111(天)。
【問題3參考答案】
事件1:
1)人工費=50×50=2500(元)。
2)機械費=1000×50%×l0=5000(元)。
綜合考慮稅費=(2500+5000)×(1+3.55%)×(1+3.41%)=8031.08元。
事件2和事件3不產生追加費用。
事件4:
1)G工作多增加的工作量=1900-1750=150(m3),則
多增加的費用=150×300×1.0355×1.0341=48186(元)
G工作按計劃每天完成的工程量=1750/35=50m3。
多增加的清單量所需的天數=150/50=3(天)。
而此時,按要求111天完成工程,G工作只能有1天的機動時間,所以需要趕工量=3-1=2(天)。
2)多增加的趕工費用=2 ×50×60×1.0355×1.0341=6425(元)。
因業主可順延的合同工期為113天,而實際工期111天,所以提前2天完成,故獎勵費用=3000×2=6000(元)。
總費用追加合計=803l+48186+6425+6000=68642(元)。
3某企業預投資某一石化項目,設計生產能力為45萬t,已知生產能力為30萬t的同類項目投入設備費用為30000萬元,設備綜合調整系數 1.1,該類項目生產能力指數估計為0.8。該類項目的建筑工程費是設備費的10%,安裝工程費用是設備費的20%,其他工程費用是設備費的10%,這三項的綜合調整系數為1.0,其他投資費用估算為l000萬元。項目建設期為3年,投資進度計劃:第一年30%,第二年50%,第三年20%,建設前期的年數假設為0。
基本預備費率為10%,建設期內生產資料漲價預備費率為5%。該項目的自有資金50000萬元,其余通過銀行貸款獲得,年利率為8%,按季計息,貸款發放進度與項目投資進度一致。
該項目達到設計生產能力以后,全廠定員1100人,工資與福利費按照每人每年12000元估算,每年的其他費用為860萬元(其中其他制造費用 300萬元)。年外購商品或服務費用900萬元,年外購原材料、燃料及動力費為6200萬元,年修理費為500萬元,年經營成本為4500萬元,年?duì)I業費用忽略不計,年預收營業收入為1200萬元。各項流動資金的最低周轉天數:應收賬款30天,預付賬款20天,現金45天,存貨中各構成項的周轉次數均為 40天,應付賬款30天,預收賬款35天。
問題(計算結果保留兩位小數):
1.估算建設期借款利息。
2.用分項詳細估算法估算擬建項目的流動資金,編制流動資金投資估算表。
3.估算建設項目的總投資額。
參考解析【問題1參考答案】
1)生產能力指數法估算設備費=30000×(45/30)0. 8×1.1=45644.34(萬元)
2)用系數估算法估算靜態投資=45644.34×(1+10%×1.0+20%×l.0+10%× 1.0)+1000=64902.08(萬元)
基本預備費=64902.08×10%=6490.21(萬元)
包含基本預備費的靜態投資=64902.08+6490.21=71392.29(萬元)
3)計算漲價預備費:
按照新的漲價預備費的計算公式,本題建設前期的年數為0。
漲價預備費PF=71392.29×30%×[(1+5%)0. 5×(1+5%)1-1-1]+71392.29×50%×[(1+5%)0. 5×(1+5%)2-1-1]+71392.29×20%×[(1+5%)0.5×(1+5%)3-1-1]=528.91+2710.40+1852.29
=5091.60(萬元)
4)計算建設期借款利息:
實際年利率=(1+8%/4)4-1=8.24%
第1年借款額=第1年的投資計劃額一第1年自有資金投資額
=(71392.29+5091.60―50000)×30%=7945.20(萬元)
第1年利息=7945.2/2 × 8.24%=327.34(萬元)
第2年利息=(7945.2+327.34+13242/2)×8.24%=1227.23(萬元)
第3年利息=(7945.2+327.34+13242+1227.23+1859.04/2)×8.24%=1950.51(萬元)
建設期借款利息=327.34+1227.23+1950.51=3505.08(萬元)
【問題2參考答案】
應收賬款=年經營成本/應收賬款年周轉次數=4500/(360/30)=375(萬元)
預付賬款=外購商品或服務年費用金額/預付賬款年周轉次數=900/(360/20)=50(萬元)
現金=(年工資福利費+年其他費用)/現金年周轉次數=(1.2×1100+860)/(360/45)=272.50(萬元)
外購原材料、燃料費用=年外購原材料、燃料費用/存貨年周轉次數=6200/(360/40)=688.89(萬元)
在產品價值=(年工資福利費+年其他制造費+年外購原材料、燃料動力費+年修理費)/存貨年周轉次數=(1.2×1100+300+6200+500)/(360/40)=924.44(萬元)
產成品價值=(年經營成本一年?duì)I業費用)/存貨年周轉次數=4500/(360/40)=500(萬元)
存貨價值=外購原材料、燃料費用+在產品價值+產成品價值=688.89+924.44+500=2113.33(萬元)
流動資產=應收賬款+預付賬款+存貨+現金=375+50+2113.33+272.50=2810.83(萬元)
應付賬款=外購原材料、燃料動力及其他材料年費用/應付賬款年周轉次數=6200/(360/30)=516.67(萬元)
預收賬款=預收的營業收入年金額/預收賬款年周轉次數=1200/(360/35)=116.67(萬元)
流動負債=應付賬款+預收賬款=516.67+116.67=633.34(萬元)
流動資金=流動資產-流動負債=2810.83-633.34=2177.49(萬元)

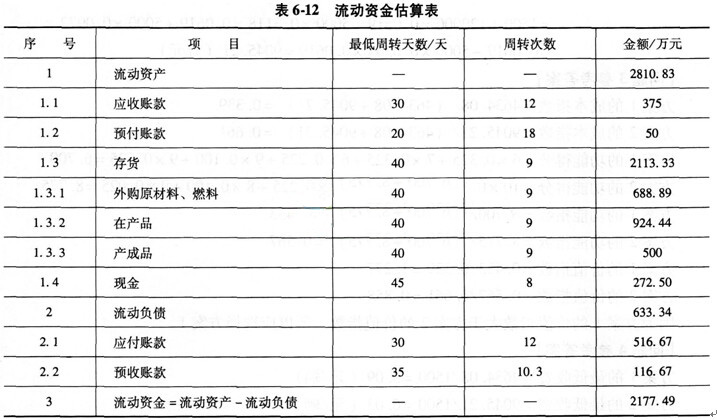

填寫完成的流動資金估算表見表6.12。

【問題3參考答案】
建設項目總投資估算額=固定資產投資估算總額+流動資金=71392.29+5091.60+3505.08+2177.49=82166.46(萬元)。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道及論壇,環球網校造價師考試交流群384019082,歡迎您的加入,隨時與廣大考生朋友們一起交流!
更多造價工程師信息:
編輯推薦:
2014年VIP套餐搶報,贈2013年課件,不過重學
最新資訊
- 2025年一級造價師各科目萬人模考(一)試題及答案2025-08-24
- 免費領!2025年一級造價師《案例分析》模擬試卷及答案解析2025-08-22
- 來做題!2025年一級造價師《造價管理》入門自測卷免費下載2025-04-21
- 2025年一級造價師《工程計價》易錯題:合同價款調整2024-11-29
- 2025年一級造價師《安裝計量》易錯題:建筑智能化工程2024-11-22
- 2024年一級造價師《土建計量》考試真題及答案31-40題2024-10-23
- 2024年一級造價師《安裝計量》易錯題:通信設備及線路工程2024-10-12
- 2024年一級造價師《安裝計量》易錯題:自動控制系統2024-10-10
- 免費分享:2024年一級造價師各科目萬人模考(三)2024-10-09
- 必做!2024年一級造價師《安裝計量》易錯題2024-10-09
