  試題四:(20分)

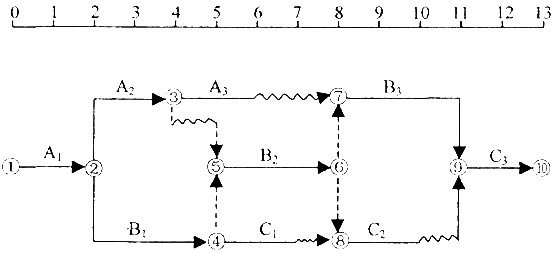

  某承包商承建一基礎設施項目,其施工網絡進度計劃如圖4-1所示。

  圖4.1 施工網絡進度計劃(時間單位:月)

  工程實施到第5個月末檢查時,A2工作剛好完成,B1工作已進行了1個月。

  在施工過程中發生了如下事件:

  事件1:A1工作施工半個月發現業主提供的地質資料不準確,經與業主、設計單位協商確認,將原設計進行變更,設計變更后工程量沒有增加,但承包商提出以下索賠:

  設計變更使A1工作施工時間增加1個月,故要求將原合同工期延長1個月。

  事件2:工程施工到第6個月,遭受颶風襲擊,造成了相應的損失,承包商及時向業主提出費用索賠和工期索賠,經業主工程師審核后的內容如下:

  (1)部分已建工程遭受不同程度破壞,費用損失30萬元;

  (2)在施工現場承包商用于施工的機械受到損壞,造成損失5萬元;用于工程上待安裝設備(承包商供應)損壞,造成損失1萬元:(3)由于現場停工造成機械臺班損失3萬元,人工窩工費2萬元;

  (4)施工現場承包商使用的臨時設施損壞,造成損失1.5萬元;業主使用的臨時用房破壞,修復費用1萬元:

  (5)因災害造成施工現場停工0.5個月,索賠工期0.5個月;

  (6)災后清理施工現場,恢復施工需費用3萬元。

  事件3:A3工作施工過程中由于業主供應的材料沒有及時到場,致使該工作延長1.5個月,發生人員窩工和機械閑置費用4萬元(有簽證)

  問題:

  1.不考慮施工過程中發生各事件的影響,在答題紙中的圖4.1(施工網絡進度計劃)中標出第5個月末的實際進度前鋒線,并判斷如果后續工作按原進度計劃執行,工期將是多少個月?

  2.分別指出事件1中承包商的索賠是否成立并說明理由。

  3.分別指出事件2中承包商的索賠是否成立并說明理由。

  4.除事件1引起的企業管理費的索賠費用之外,承包商可得到的索賠費用是多少?合同工期可順延多長時間?

        環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道論壇,隨時與廣大考生朋友們一起交流!

更多造價工程師信息:



編輯推薦:

2014VIP套餐搶報,2013年課件,不過重學

2014年造價工程師免費通關課程

造價工程師考試歷年真題匯總(2010-2013)

 環球造價工程師各地區交流群

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
