  41.根據《關于實行建設項目法人責任制的暫行規定》,建設項目董事會的基本職責是( )。

  A.組織編制初步設計文件

  B.負責籌措建設資金

  C.負責控制建設投資、工期和質量

  D.組織單項工程竣工驗收

  【答案】B

  【試題解析】項目董事會的職權。建設項目董事會的職權有:負責籌措建設資金;審核、上報項目初步設計和概算文件;審核、上報年度投資計劃并落實年度資金;提出項目開工報告;研究解決建設過程中出現的重大問題;負責提出項目竣工驗收申請報告;審定償還債務計劃和生產經營方針,并負責按時償還債務;聘任或解聘項目總經理,并根據總經理的提名,聘任或解聘其他高級管理人員。

  42.關于CM承包模式的說法,正確的是( )。

  A.CM單位負責分包工程的發包

  B.CM合同總價在簽訂CM合同時即確定

  C.GMP可大大減少CM單位的承包風險

  D.CM單位不賺取總包與分包之間的差價

  【答案】D

  【試題解析】CM合同為GMP加酬金合同,CM單位不賺取總包與分包之間的差價。

  43.工程項目管理組織機構采用直線制形式的優點是( )。

  A.人員機動、組織靈活

  B.多方指導、輔助決策

  C.權力集中、職責分明

  D.橫向聯系、信息流暢

  【答案】C

  【試題解析】直線制組織機構的主要優點是結構簡單、權力集中、易于統一指揮、隸屬關系明確、職責分明、決策迅速。但由于未設職能部門,項目經理沒有參謀和助手,要求領導者通曉各種業務,成為“全能式”人才。無法實現管理工作專業化,不利于項目管理水平的提高。

  44.下列工程項目計劃表中 ,用來闡明各單位工程的建筑面積、投資額、新增固定資產、新增生產能力等建筑總規模及本年計劃完成情況的是( )。

  A.年度竣工投產交付實用計劃表

  B.年度計劃項目表

  C.年度建設資金平衡表

  D.按資計劃年度分配表

  【答案】A

  【試題解析】年度竣工投產交付使用計劃表:用來闡明各單位工程的建筑面積、投資額、新增固定資產、新增生產能力等建筑總規模及本年計劃完成情況,并闡明其竣工日期。

  45.下列工程項目目標控制方法中,可以來判斷工程造價偏差的是( )。

  A.控制圖法

  B.魚刺圖法

  C.S曲線法

  D.網絡計劃法

  【答案】C

  【試題解析】可以來判斷工程造價偏差的方法是S曲線法。

  46.下列流水施工參數中,屬于空間參數的是( )。

  A.流水節奏

  B.施工過程

  C.流水步距

  D.施工段

  【答案】D

  【試題解析】空間參數是指在組織流水施工時,用以表達流水施工在空間布置上開展狀態的參數。通常包括工作面和施工段。

  47.某分部工程劃分為兩個施工過程、3個施工段組織流水施工,流水節拍分別為3、4、2天和3、5、4天,則流水步距為( )天

  A.2

  B.3

  C.4

  D.5

  【答案】C

  【試題解析】在非節奏流水施工中,通常采用累加數列錯位相減取大差法計算流水步距。累加數列錯位相減取大差法的基本步驟如下:

  (1)求各施工過程流水節拍的累加數列:

  施工過程Ⅰ:3,7,9

  施工過程Ⅱ:3,8,12

  (2)錯位相減求得差數列:

  48.關于建設工程等步距異節奏流水施工特點的說法,正確的是( )。

  A. 施工過程數大于施工段數

  B.流水步距等于流水節拍

  C.施工段之間可能有空閑時間

  D.專業工作隊數大于施工過程數

  【答案】D

  【試題解析】等步距異節奏流水施工的特點如下:

 ?、偻皇┕み^程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其值為倍數關系;

 ?、谙噜徥┕み^程的流水步距相等,且等于流水節拍的最大公約數(K);

 ?、蹖I工作隊數大于施工過程數,即有的施工過程只成立一個專業工作隊,而對于流水節拍大的施工過程,可按其倍數增加相應專業工作隊數目;

 ?、芨鱾€專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。

  49.在工程網絡計劃中,關鍵工作是指( )的工作。

  A.最遲完成時間與最早完成時間的差值最小

  B.雙代號網絡計劃中開始節點和完成節點均為關鍵節點

  C.雙代號時標網絡計劃中無波形線

  D.單代號網絡計劃中時間間隔為零

  【答案】A

  【試題解析】關鍵工作是總時差最小的工作。總時差等于最遲完成時間與最早完成時間的差值。

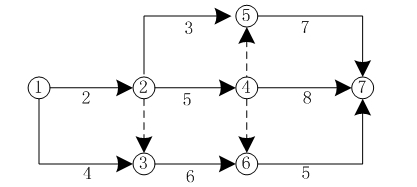

  50.某工程雙代號網絡計劃如下圖所示,其中關鍵線路有( )條。

  A.1

  B.2

  C.3

  D.4

  【答案】B

  【試題解析】線路1257,時間為12;線路12457,時間為14;線路1247,時間為15;線路12367,時間為13;線路12467,時間為12;線路1367,時間15。時間最長的線路為關鍵路線。

  51.工程網絡計劃費用優化是通過( )尋求工程總成本最低時的工期安排。

  A.調整組合直接費用率最小的關鍵工作的邏輯關系

  B.縮短組合直接費用率最大的關鍵工作的持續時間

  C.縮短組合直接費用率最小的關鍵工作的持續時間

  D.調整組合直接費用率最大的關鍵工作的邏輯關系

  【答案】C

  【試題解析】費用優化的基本思路:不斷地在網絡計劃中找出直接費用率(或組合直接費用率)最小的關鍵工作,縮短其持續時間,同時考慮間接費隨工期縮短而減少的數值,最后求得工程總成本最低時的最優工期安排或按要求工期求得最低成本的計劃安排。

  52.下列方法中,可用于工程風險分析與評價的是( )。

  A.敏感性分析法

  B.流程圖分析法

  C.財務報表法

  D.初始風險清單法

  【答案】A

  【試題解析】常用的項目風險分析與評價的方法主要有調查打分法、蒙特卡洛模擬法、計劃評審技術法和敏感性分析法等。

  53.委托代理關系中,因委托書授權不明給第三人造成損失的,正確的責任承擔方式是( )。

  A.代理人向第三人承擔民事責任,被代理人負連帶責任

  B.代理人向第三人承擔全部民事責任

  C.被代理人向第三人承擔全部民事責任

  D.被代理人向第三人承擔民事責任,代理人負連帶責任

  【答案】D

  【試題解析】委托代理關系中,因委托書授權不明給第三人造成損失的,被代理人向第三人承擔民事責任,代理人負連帶責任。

  54.建設單位與施工單位因承包合同爭議提起訴訟的,訴訟時效期為( )年。

  A.1

  B.2

  C.3

  D.4

  【答案】B

  【試題解析】我國《民法通則》規定,向人民法院請求保護民事權利的訴訟時效期間為2年。對于下列訴訟,其時效期間為1年:

  (1)身體受到傷害要求賠償的;

  (2)出售質量不合格的商品未聲明的;

  (3)延付或者拒付租金的;

  (4)寄存財產被丟失或者損毀的。

  55.根據《合同法》,下列關于承諾的說法,正確的是( )。

  A.承諾期限自要約發出時開始計算

  B.承諾通知一經發出不得撤回

  C.承諾可對要約的內容做出實質性變更

  D.承諾的內容應當與要約的內容一致

  【答案】D

  【試題解析】承諾的內容應當與要約的內容一致。

  56.根據《合同法》,具有撤銷權的當事人自知道或者應當知道撤銷事由之日起(   )年內沒有形式撤銷權,合同撤銷權消滅。

  A. 1

  B. 2

  C.3

  D.4

  【答案】A

  【試題解析】有下列情形之一的,撤銷權消滅:

  (1)具有撤銷權的當事人自知道或者應當知道撤銷事由之日起1年內沒有行使撤銷權;

  (2)具有撤銷權的當事人知道撤銷事由后明確表示或者以自己的行為放棄撤銷權。

  57.根據《建筑法》,按照國務院有關規定批準開工報告的建筑工程,因故不能按期開工超過( )個月的,應當重新辦理開工報告的批準手續

  A.1

  B.2

  C.3

  D.6

  【答案】D

  【試題解析】按照國務院有關規定批準開工報告的建筑工程,因故不能按期開工或者中止施工的,應當及時向批準機關報告情況。因故不能按期開工超過6個月的,應當重新辦理開工報告的批準手續。

  58.根據《招標投標法》,下列關于招標投標的說法,正確的是( )。

  A.評標委員會成員為7人以上單數

  B.聯合體中標的,由聯合體牽頭單位與招標人簽訂合同

  C.評標委員會中技術、經濟等方面的老師不得少于成員總數的2/3

  D.投標人應在遞交投標文件的同時提交履約保函

  【答案】C

  【試題解析】評標委員會的組成。依法必須進行招標的項目,其評標委員會由招標人的代表和有關技術、經濟等方面的老師組成,成員人數為5人以上單數。其中,技術、經濟等方面的老師不得少于成員總數的2/3。

  59.根據《政府采購法》,政府采購的主要方式是( ).

  A.邀請招標

  B.公開招標

  C.競爭性談判

  D.詢價

  【答案】B

  【試題解析】根據《政府采購法》,政府采購的主要方式是公開招標。

  60.下列稅種中,屬于行為稅的是( )。

  A.個人所得稅

  B.契稅

  C.土地增值稅

  D.印花稅

  【答案】D

  【試題解析】行為稅是以特定行為為征稅對象的各種稅的統稱。行為稅主要包括:城鎮土地使用稅、固定資產投資方向調節稅、耕地占用稅、印花稅、屠宰稅、筵席稅等。

環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道論壇,隨時與廣大考生朋友們一起交流,環球網校造價工程師交流群-340147616,歡迎您的加入!

更多造價工程師信息:

編輯推薦:

2014VIP套餐搶報,2013年課件,不過重學

2014年造價工程師全面開課

2013年造價工程師考試試題及答案網友版

2014造價工程師考試輔導招生簡章

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
