  71.固定資產修理費屬于項目生產運營支出的費用,下列關于固定資產修理費的說法中,正確的有( )。

  A.修理費可以預提

  B.修理費可以攤銷

  C.修理費可以直接在成本中列支

  D.生產運營各年修理費率必須一致

  E.修理費應計入總成本費用中的其他費用

  【答案】ABC

  【答案解析】修理費允許直接在成本中列支,如果當期發生的修理費用數額較大,可實行預提或攤銷的辦法。在生產運營的各年中,修理費率的取值,一般采用固定值。根據項目特點也可以間斷性的調整修理費率,開始取較低值,以后取較高值。

  72.估算項目的經營成本時,應在總成本費用中扣除( )。

  A.工資及福利費

  B.折舊費

  C.燃料和動力費

  D.攤銷費

  E.財務費用

  【答案】BDE

  【答案解析】經營成本=總成本費用-折舊費-攤銷費-財務費用

  73.根據我國現行財務制度,企業資產中的待攤費用包括( )。

  A.一次性購買印花稅票

  B.在產品和產成品費

  C.低值易耗品攤銷

  D.一次性支付固定資產中小修理費

  E.預付保險費

  【答案】ACDE

  【答案解析】待攤費用。是指企業已經支出、但應當由本期和以后各期分別負擔的、分攤期在1年以內(含1年)的各項費用。主要包括:低值易耗品攤銷、預付保險費、一次性購買印花稅票、一次性支付固定資產中小修理費用、需要在年度內分月攤銷的金額等。

  74.根據《國務院關于投資體制改革的決定》,企業投資建設《政府核準的投資項目目錄》中的項目時,不再經過批準( )的程序。

  A.項目建議書

  B.項目可行性研究報告

  C.項目初步設計

  D.項目施工圖設計

  E.項目開工報告

  【答案】ABE

  【答案解析】企業投資建設《政府核準的投資項目目錄》中的項目時,僅需向政府提交項目申請報告,不再經過批準項目建議書、可行性研究報告和開工報告的程序。

  75.建設工程設計與施工采用總分包模式的特點有( )。

  A.對總承包商要求高,業主選擇范圍小

  B.總包合同價格可較早確定,合同金額較低

  C.業主的合同結構簡單,組織協調工作量小

  D.工程設計與施工有機融合,有利于縮短建設工期

  E.分包單位多,弱化了工程質量控制工作

  【答案】ACD

  【答案解析】采用總分包模式的特點:

  (1)有利于項目的組織管理。由于業主只與總承包商簽訂合同,合同結構簡單。同時,由于合同數量少,使得業主的組織管理和協調工作量小,可發揮總承包商多層次協調的積極性。(2)有利于控制工程造價。由于總包合同價格可以較早確定,業主可以承擔較少風險。(3)有利于控制工程質量。由于總承包商與分包商之間通過分包合同建立了責、權、利關系,在承包商內部,工程質量既有分包商的自控,又有總承包商的監督管理,從而增加了工程質量監控環節。(4)有利于縮短建設工期。在工程設計與施工總承包的情況下,由于設計與施工由一個單位統籌安排,使兩個階段能夠有機地融合,一般均能做到設計階段與施工階段的相互搭接。(5)對業主而言,選擇總承包商的范圍小,一般合同金額較高。(6)對總承包商而言,責任重、風險大,需要具有較高的管理水平和豐富的實踐經驗。當然,獲得高額利潤的潛力也比較大。

  76.應用控制圖法控制生產過程質量時,表明點子在控制界限內排列有缺陷的有( )。

  A.點子連續在中心線一側出現5個以上

  B.連續7個以上的點子上升或下降

  C.連續7個點中至少有5個點在同一側

  D.連續3個點落在二倍標準偏差與三倍標準偏差控制界限之間

  E.點子出現周期性波動

  【答案】BE

  答案解析:當控制圖中的點子滿足以下兩個條件時:一是點子沒有跳出控制界限;二是點子隨機排列且沒有缺陷,即可認為生產過程基本上處于控制狀態,即生產正常。否則,就認為生產過程發生了異常變化。這里所說的點子在控制界限內排列有缺陷,包括以下幾種情況:1)點子連續在中心線一側出現7個以上;2)連續7個以上的點子上升或下降;3)點子在中心線一側多次出現,如連續11個點中至少有10個點在同一側;或連續14點中至少有12點、連續17點中至少有14點、連續20點中至少有16點出現在同一側;點子接近控制界限,如連續3個點中至少有2個點落在二倍標準偏差與三倍標準偏差控制界限之間;或連續7點中至少有3點、連續10點中至少有4點落在二倍標準偏差與三倍標準偏差控制界限之間;5)點子出現周期性波動。

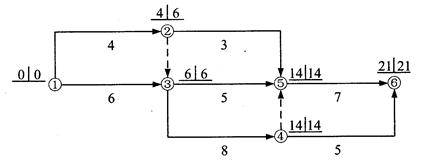

  77.某工程雙代號網絡計劃如下圖所示,圖中己標出各個節點的最早時間和最遲時間。該計劃表明( )。

  A.工作1-2的自由時差為2

  B.工作2-5的總時差為7

  C.工作3-4為關鍵工作

  D.工作3-5為關鍵工作

  E.工作4-6的總時差為零

  【答案】BC

  【答案解析】由圖可知,工作1-2的最早完成時間=0+4=4,其緊后工作2-5和3-5的最早開始時間為4和6,因此工作1-2的自由時差為0,工作2-5的最早開始時間=4,最遲開始時間=14-3=11,因此工作2-5的總時差=11-4=7,節點3456均為關鍵節點,對于工作3-5,由于6+5不等于14,因此工作3-5是非關鍵工作,工作3-4為關鍵工作,工作4-6的總時差=21-5-14=2

  78.下列關于國際上案例法系和成文法系的說法中,正確的有( )。

  A.英國和美國的法系屬于成文法系

  B.成文法系合同附件多,合同約定更為具體

  C.對于民事關系行為,案例法系突出合同的最高制約性

  D.成文法系的合同條文邏輯關系更加嚴謹

  E.案例法系在裁決糾紛時更注重合同的文字表達

  【答案】CE

  【答案解析】案例法系以英國和美國為主,又稱英美法系,源于英國。案例法系的主要特點包括:對于民事關系行為,合同是第一性的,是最高法律。因此,合同條文的邏輯關系和法律責任的描述和推理要十分嚴謹,合同附件多,合同約定非常具體。合同條款之間的互相關聯和互相制約多。在裁決糾紛時更注重合同的文字表達。成文法系源于法國,又稱大陸法系。法國、德國、中國、印度等以成文法系為主。

  79.根據《民法通則》,債的擔保形式包括( )。

  A.保證

  B.占有

  C.沒收

  D.留置

  E.拍賣

  【答案】AD

  【答案解析】債的擔保是指按照當事人的約定或依據法律的規定而產生的促使債務人履行債務,保障債權人的債權得以實現的法律措施。擔保分人的擔保和物的擔保,我國《民法通則》規定了保證、抵押、定金、留置四種擔保形式。

  80.根據《建筑法》,建筑工程安全生產管理應建立健全( )制度。

  A.責任

  B.追溯

  C.保證

  D.群防群治

  E.監督

  【答案】AD

  【答案解析】建筑工程安全生產管理必須堅持安全第一、預防為主的方針,建立健全安全生產的責任制度和群防群治制度。

環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道論壇,隨時與廣大考生朋友們一起交流!

更多造價工程師信息:



編輯推薦:

2014VIP套餐搶報,2013年課件,不過重學

2014年造價工程師全面開課

2013年造價工程師考試試題及答案網友版

2014造價工程師考試輔導招生簡章

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
