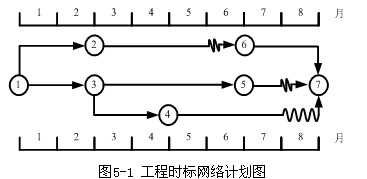

  某項工程項目施工合同于2006年12月簽訂,合同工期為18個月,合同自2007年1月開始施工,施工單位按合同要求編制了混凝土結構工程施工進度時標網絡圖(圖5-1),并經監理工程師審核批準。

  該項目的各項工作均按照最早開始時間安排,且各項工作每月所完成的工程量相等,即均衡進度。各工作的計劃工程量和實際工程量如表5-1所示。工作D、E、F的實際工作持續時間與計劃工作持續時間相同。

  各單項工程的計劃工程量和實際工程量 表5-1

單項工程  A  B  C  D  E  F  G  H
計劃工程量(m3)  8600  9000  5400  10000  5200  6200  1000  3600
實際工程量(m3)  8600  9000  5400  9200  5000  5800  1000  5000

  合同規定,混凝土結構工程綜合單價為1000元/m3,按月結算。結算價按項目所在地混凝土結構工程價格指數進行調整,項目實施期間各月的混凝土結構工程價格指數如表5-2所示。

  混凝土結構工程價格指數表 表5-2

時間  1月  2月  3月  4月  5月  6月  7月  8月  9月
混凝土結構工程價格指數(%)  115  105  110  115  110  110  120  110  110

  施工期間,由于建設單位原因使工作H的開始時間比計劃的開始時間推遲了一個月,并由于工作H工程量的增加使該工作的工作持續時間延長了一個月。

  問題:

  (1)按施工進度計劃編制資金使用計劃,將結果填入表格中。

  (2)計算工作H各月的已完工程計劃費用和已完工程實際費用。

  (3)計算8月末的費用偏差和進度偏差(用費用額表示)。

環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道論壇,隨時與廣大考生朋友們一起交流!

更多造價工程師信息:



編輯推薦:

2014VIP套餐搶報,2013年課件,不過重學

2014年造價工程師全面開課

2013年造價工程師考試試題及答案網友版

2014造價工程師考試輔導招生簡章

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
