2013年造價工程師考試案例分析摸底題8


某工程采用工程量清單招標,確定某承包商中標。甲乙雙方簽訂的承包合同包括的分部分項工程量清單工程量和投標綜合單價見表5.1。工程合同工期12個月,措施費84萬元,其他項目費100萬元,規費費率為分部分項工程費、措施費、其他項目費之和的4%,稅金率為3.35%。有關工程付款的條款如下:
1、工程預付款為合同價的20%,在合同簽訂后15日內一次支付,措施費在6個月的工程進度款中均勻支付。
2、工程進度款每三個月結算一次。
3、在各次工程款中按5%的比例扣留工程質量保修金。
施工期間第4~6月分項工程結算價格綜合調整系數為1.1。
表5.1 分部分項工程計價數據表

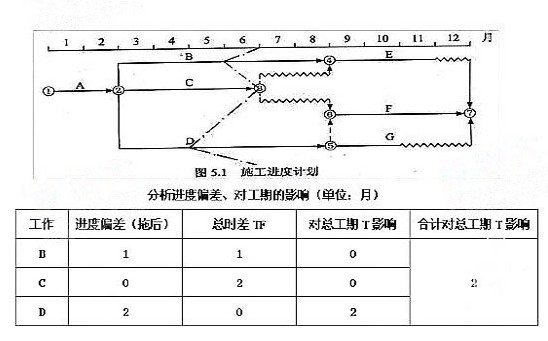

經監理工程師批準的進度計劃,如圖5.1所示(各分項工程各月計劃進度和實際進度均為勻速進展)。
第6個月末檢查工程進度時,b工作完成計劃進度的1/2,c工作剛好完成,d工作完成計劃進度的1/3。
問題:

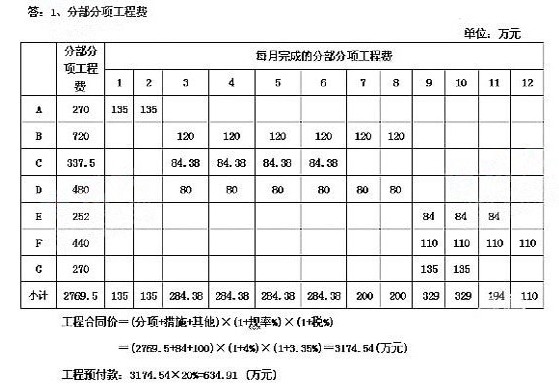

1、計算各分項工程的分部分項工程費、每月完成的分部分項工程費,把計算結果填入紙表5.1中,并列式計算工程預付款。

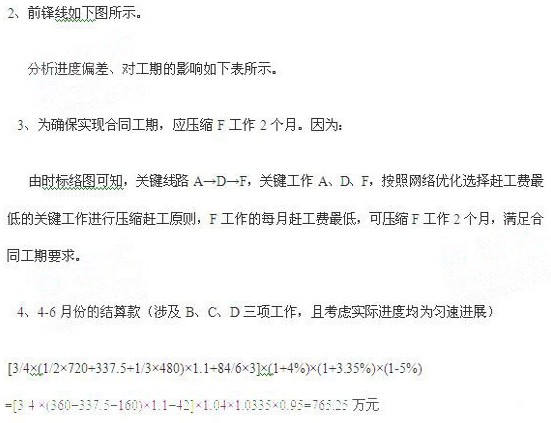

2、根據第6個月末檢查結果,在答題紙圖5.1上繪制前鋒線,并分析第6個月末b、c、d三項工作的進度偏差,如果后6個月按原計劃進行,分析說明b、d工作對工期的影響影響。
3、若承包方決定在第6個月后調整進度計劃以確保實現合同工期,應如何調整(有關分項工程可壓縮的工期和相應增加的費用見表5.2)?說明理由。
4、按實際進度情況結算,第4~6月應簽發工程款為多少萬元(假設期間無其他項目費發生,a工作按批準進度計劃完成)?
(計算結果均保留兩位小數)
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
最新資訊
- 2025年一級造價師各科目萬人模考(一)試題及答案2025-08-24
- 免費領!2025年一級造價師《案例分析》模擬試卷及答案解析2025-08-22
- 來做題!2025年一級造價師《造價管理》入門自測卷免費下載2025-04-21
- 2025年一級造價師《工程計價》易錯題:合同價款調整2024-11-29
- 2025年一級造價師《安裝計量》易錯題:建筑智能化工程2024-11-22
- 2024年一級造價師《土建計量》考試真題及答案31-40題2024-10-23
- 2024年一級造價師《安裝計量》易錯題:通信設備及線路工程2024-10-12
- 2024年一級造價師《安裝計量》易錯題:自動控制系統2024-10-10
- 免費分享:2024年一級造價師各科目萬人模考(三)2024-10-09
- 必做!2024年一級造價師《安裝計量》易錯題2024-10-09
