預算定額消耗量的編制方法
確定預算定額人工、材料、機械臺班消耗指標時,必須先按施工定額的分項逐項計算出消耗指標,然后,再按預算定額的項目加以綜合。但是,這種綜合不是簡單的合并和相加,而需要在綜合過程中增加兩種定額之間的適當的水平差。預算定額的水平,首先取決于這些消耗量的合理確定。

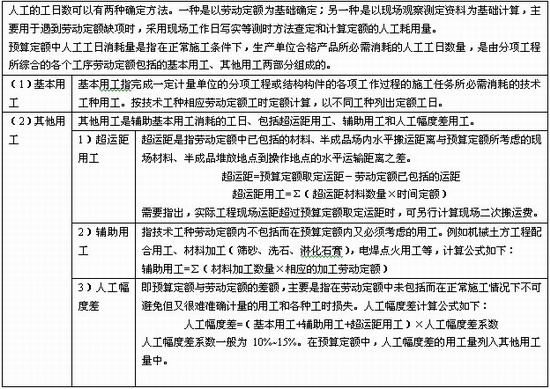

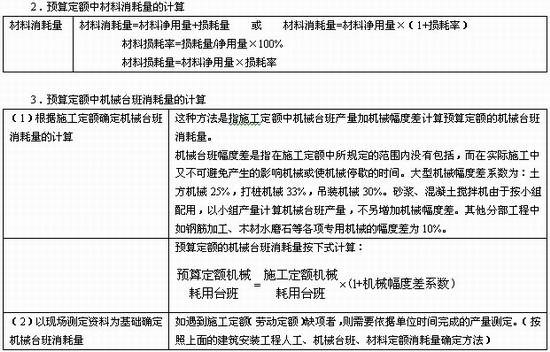

1.預算定額中人工工日消耗量的計算
