  工程價款調整

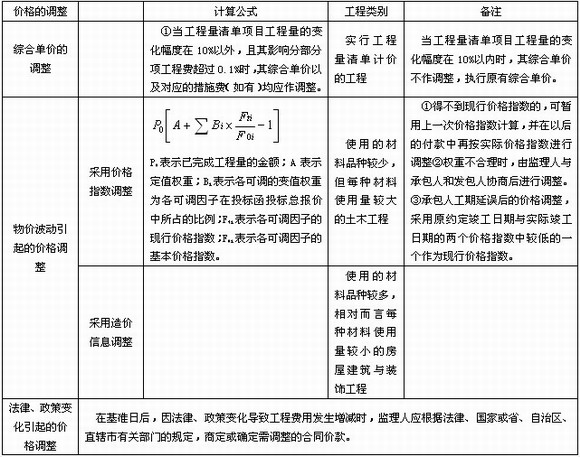

  1、工程價款價差調整的方法,見表6-3-9

  表6-3-9 工程價款價差調整的方法

  注:這部分內容有變動,2006版教材中工程價款的調整方法包括:工程造價指數調整法,實際價格調整法,調價文件計算法,調值公式法;2009版教材中的調值方法如上表所示。價款調整的方法是每年考試的重點,請考生注意新教材中的變化。

  (五)工程竣工結算的編制及其審查

  1、概念: 工程竣工結算是指承包人按照合同規定的內容全部完成所承包的工程,經驗收質量合格,并符合合同要求之后,向發包人進行的最終工程價款結算。

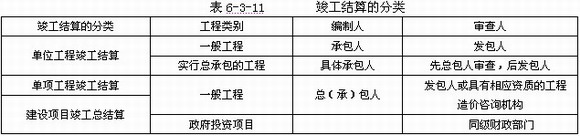

  2、竣工結算的分類,見表6-3-11

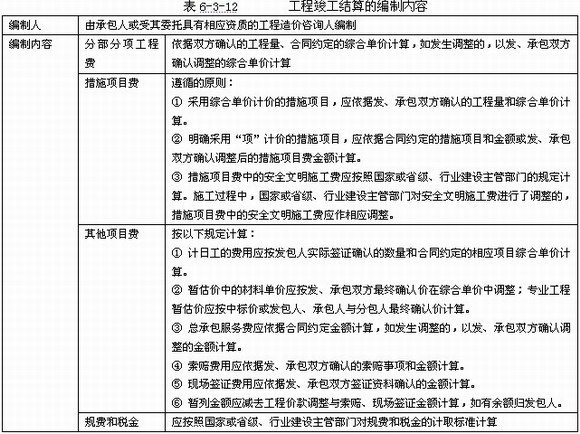

  3、工程竣工結算的編制,見表6-3-12

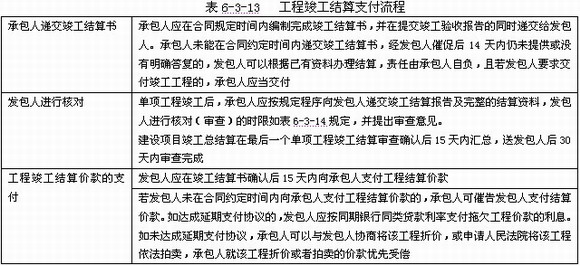

  4、工程竣工結算支付流程,見表6-3-13

  例題:符合FIDIC“新紅皮書”竣工結算款規定的是( )。

  A.承包商在收到工程接收證書后84天內,向工程師提交竣工報表及證明文件

  B.工程師在收到最終報表和結清證明后14天內,應向業主發出最終支付證書

  C.在業主收到該付款證書后28天內支付結算款

  D.業主收到最終付款證書后再超過56天不支付,承包商有權追究業主違約責任

  答案:A

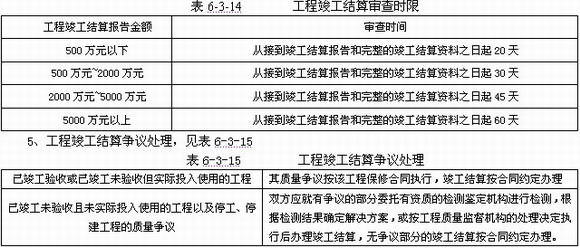

  解題要點:本章幾個不同合同文本下結算規定的對比表考生應熟讀,尤其是FIDIC合同條件下的結算方法。工程師在收到最終報表和結清證明后28天內,應向業主發出最終支付證書;在業主收到該付款證書后56天內支付結算款;業主收到最終付款證書后再超過42天不支付,承包商有權追究業主違約責任。

更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽

·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年全國注冊造價工程師考試時間:10月23、24日
·2010年注冊造價工程師考前網上輔導招生簡章
·
04、05、06、07、08年造價工程師考試試卷及答案匯總

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
