工程進度款的支付(中間結算)
1、已完工程量的計量

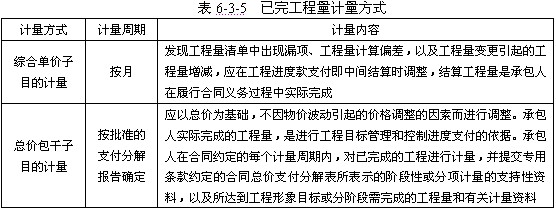

除專用合同條款另有約定外,應按以下方式計量,見表6-3-5

總價包干子目的支付分解表形成方式:
①工期較短的項目,將總價包干子目的價格按合同約定的計量周期平均;
?、诤贤瑑r(jià)值不大的項目,按照總價包干子目的價格占簽約合同價的百分比,以及各個支付周期內所完成的總價值,以固定百分比方式均攤支付;
?、蹖?shí)際支付時,由監理人檢查核實其實際形象進度,達到支付分解表的要求后,即可支付經批準的每階段總價包干子目的支付金額。
2、已完工程量復核
當發、承包雙方在合同中未對工程量的復核時間、程序、方法和要求作約定時,按以下規定辦理:
(1)發包人應在接到報告后7 天內按施工圖紙(含設計變更)核對已完工程量,并應在計量前24小時通知承包人。如承包人收到通知后不參加計量核對,則由發包人核實的計量應認為是對工程量的正確計量。如發包人未在規定的核對時間內通知承包人,致使承包人未能參加計量核對的,則由發包人所作的計量核實結果無效。如發、承包雙方均同意計量結果,則雙方應簽字確認。
(2)如發包人未在規定的核對時間內進行計量核對,承包人提交的工程計量視為發包人已經認可。
(3)對于承包人超出施工圖紙范圍或因承包人原因造成返工的工程量,發包人不予計量。
(4)如承包人不同意發包人核實的計量結果,承包人應在收到上述結果后7 天內向發包人提出,申明承包人認為不正確的詳細情況。發包人收到后,應在2天內重新核對有關工程量的計量,或予以確認,或?qū)⑵湫薷摹?/p>
發、承包雙方認可的核對后的計量結果,應作為支付工程進度款的依據。
注:已完工程量的計量是2009版教材新增內容,工程量的審核略有變動,請考生注意。

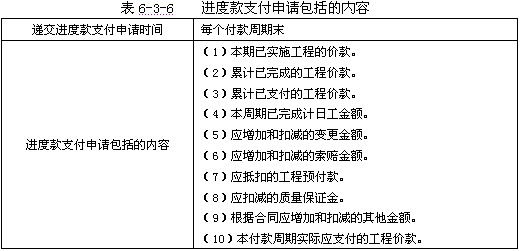

3、承包人提交進度款支付申請,見表6-3-6

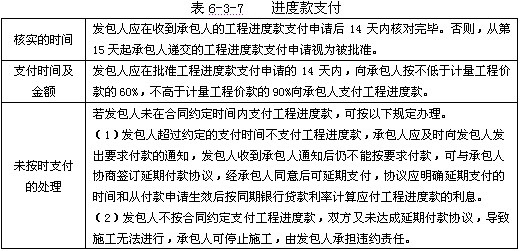

4、進度款支付時間,見表6-3-7

例題:【2008年真題】根據《建設工程價款結算暫行辦法》,下列關于工程進度款支付的表述,正確的是( )。
A.發包人應自收到承包人提交的己完工程量報告之日起,21天內核實
B發包人應在核實工程量報告前2天通知承包人,由承包人提供條件并派人參加核實
C.根據確定的工程計量結果,發包人應自行支付工程進度款
D.發包人支付的工程進度款,應不低于工程價款的60%,不高于工程價款的90%
答案:D
解題要點:本題考核已完工程量復核及工程進度款的支付;①承包人應在每個月末或合同約定的工程段完成后向發包人遞交上月或上一工程段已完工程量報告;發包人應在接到報告后7 天內按施工圖紙(含設計變更)核對已完工程量,并應在計量前24小時通知承包人。
②發包人應在收到承包人的工程進度款支付申請后14天內核對完畢。否則,從第15天起承包人遞交的工程進度款支付申請視為被批準。發包人應在批準工程進度款支付申請的14天內,向承包人按不低于計量工程價款的60%,不高于計量工程價款的90%向承包人支付工程進度款。
更多信息請?jiān)L問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年全國注冊造價工程師考試時間:10月23、24日
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
